风力发电项目施工方案及季节性施工措施1 风力机基础施工方案1
1 工程施工顺序:施工测量-►表层土开挖 基础土石方开挖验槽 A 垫层砼浇筑 A 基础放线*底层模板—底层钢筋及接地极钢筋验收*基础砼浇筑*砼养护钢筋绑扎—底座环及预埋件安装模板安装一砼二次浇筑一 *模板拆除及砼养护 •地网敷设一* 土方回填1
2 施工方法:施工作业流程图技术交底|一I施工准备— 、 I土方开挖、验槽 I垫层砼基础放线 | 基础钢筋绑扎及接地极模板安装
浇筑混凝土▼预埋件安装 ;二层模板安装二层砼浇筑 II模板拆除接地网敷设 I ]V土方回填1
3 施工测量1
1 根据设计院提供的控制桩,经过初测,标桩埋设和精测,按设计坐标点位标于地面
2 根据图纸要求在每个基础周围引出控制点,放出土方开挖的施工线
3 检测:在施工前必须经检查无误后方可使用,以免个别控制桩因位移而影响放线精度
测量人员将控制点引到施工各区域,将各风机基础的定位控制桩和标高控制桩确定并标注完成
4 土方开挖1
本工程基础开挖高程按机位自然地面的平均高程为 0
m,中心点开挖深度 2
8m,底座环上法兰上表面高程为+0
45m,按+0
10m 向四周缓坡回填夯实
2 根据实际情况采纳反铲挖土机坑上取土
基底作业面为 0
本工程每个基础施工作业面较小,暂定一台 1
2m3 反铲挖土机
机械开挖深度应预留 20-30,预留部分人工清理至设计深度,防止破坏和扰动原地基土
3 土方开挖后,应集中规则地堆放,以利于现场施工交通和文明施工
仕方工程应尽量避开雨季,如必须施工要有防雨措施
5 土方开挖时注意保护好基础四周的控制点,以确保以后施工的顺利进行
2 垫层混凝土施工1

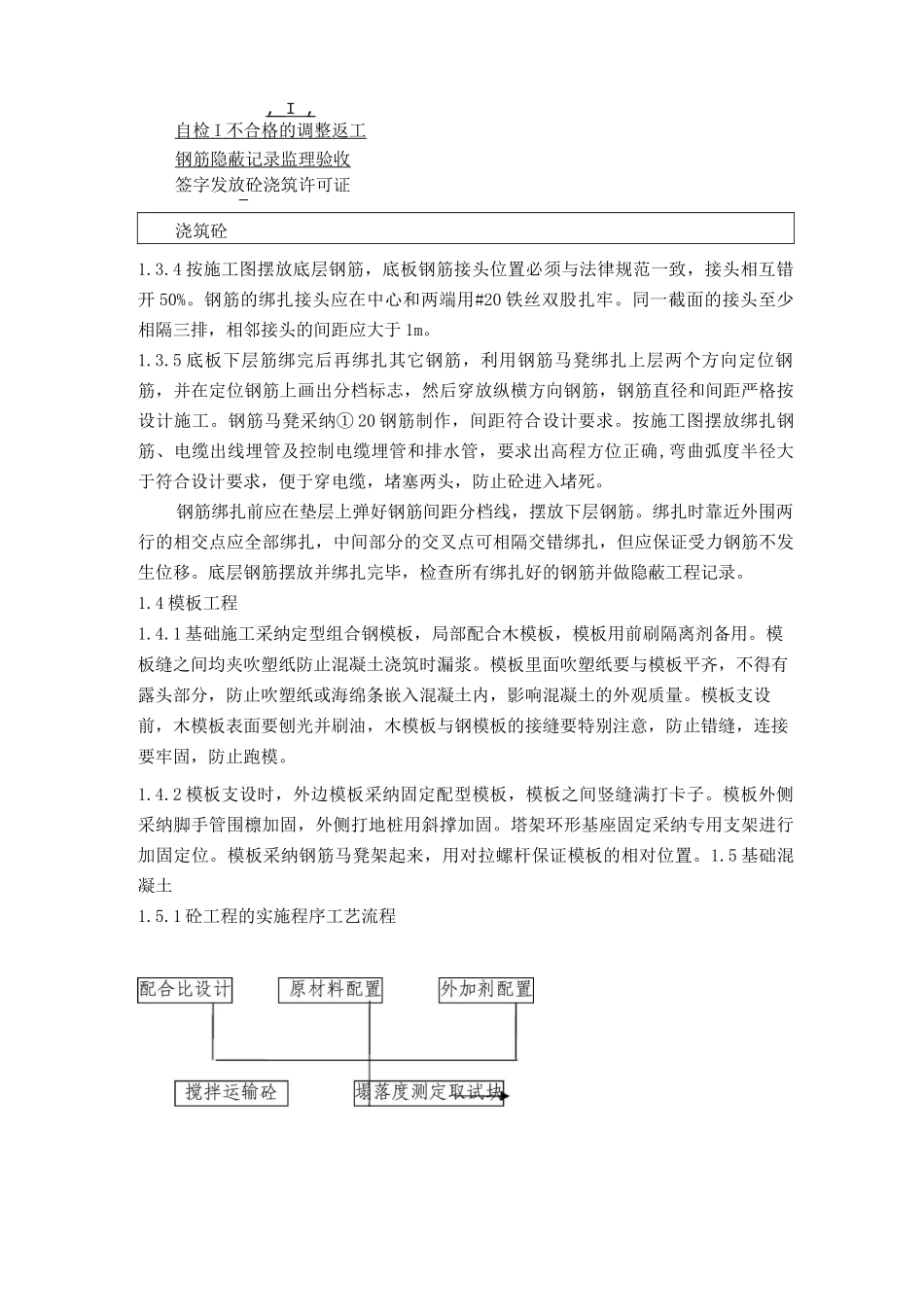

1 垫层及定位放线:在基坑上撒出垫层灰线,抄出垫层打灰标高并据此标高拉白线调整加固 5
