高压开关安装工艺技术交底

高压开关安装工艺技术交底_第1页
1/4
高压开关安装工艺技术交底_第2页
2/4
高压开关安装工艺技术交底_第3页
3/4

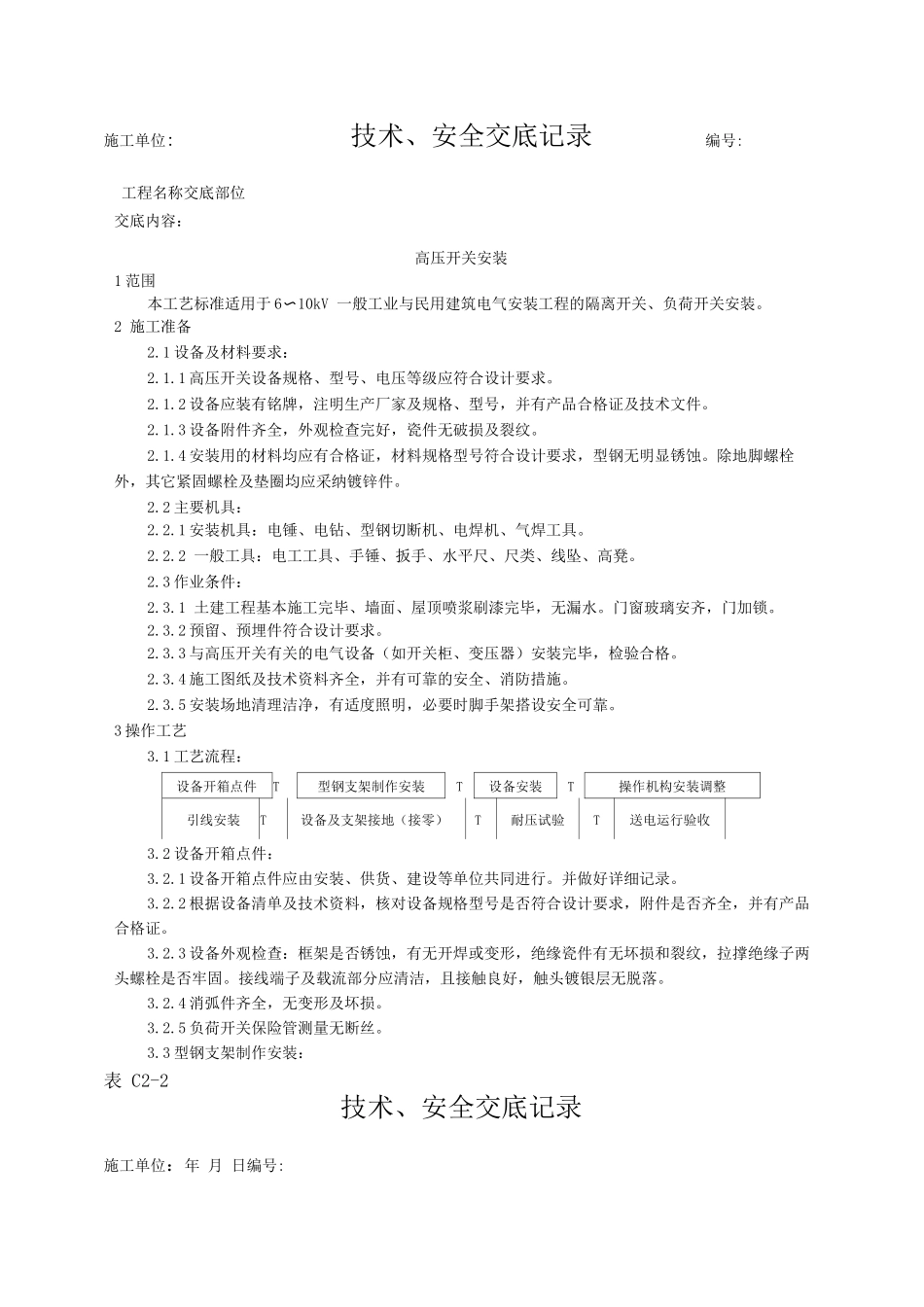

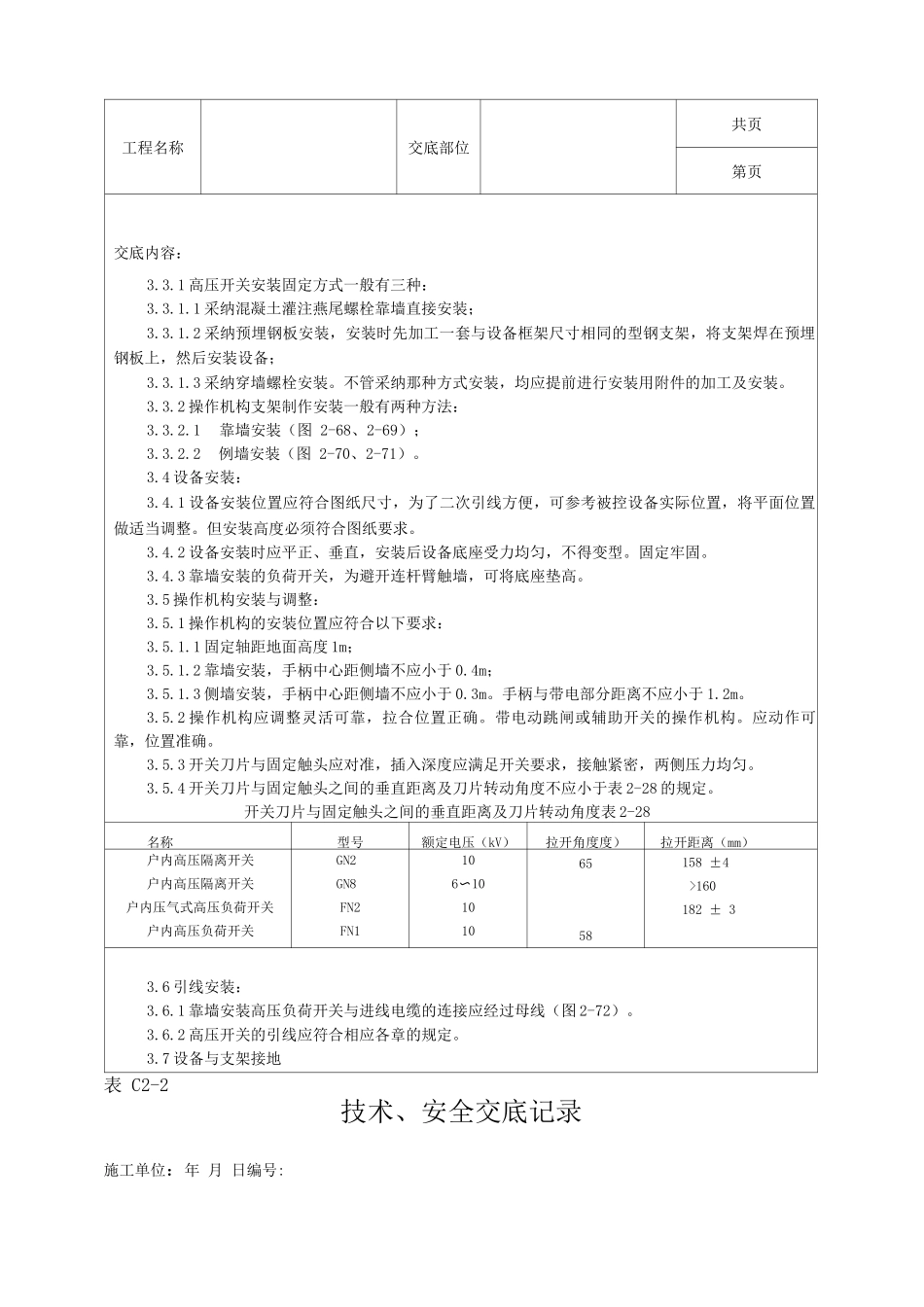

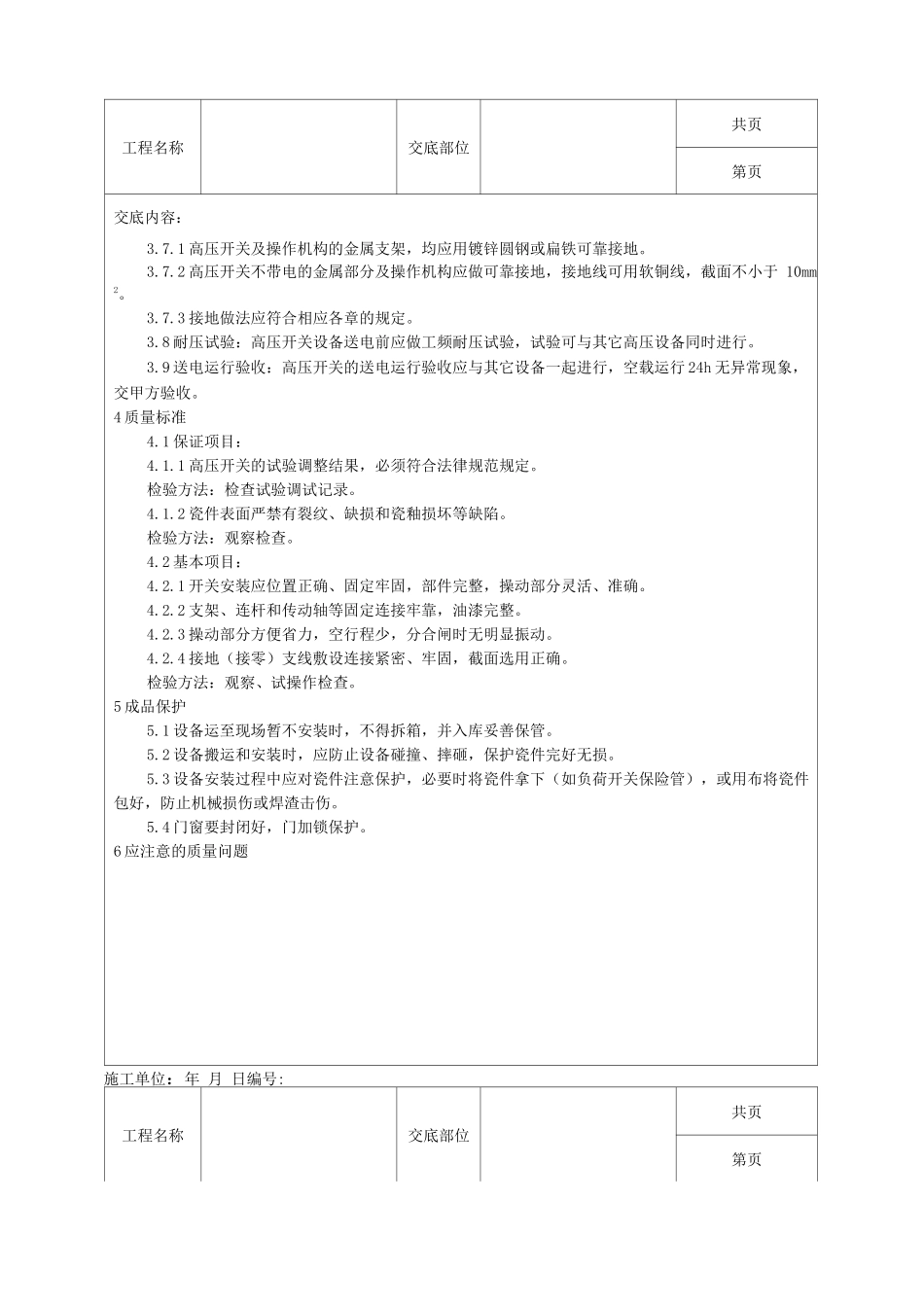

施工单位:工程名称交底部位交底内容:高压开关安装1 范围本工艺标准适用于 6〜10kV 一般工业与民用建筑电气安装工程的隔离开关、负荷开关安装。2 施工准备2.1 设备及材料要求:2.1.1 高压开关设备规格、型号、电压等级应符合设计要求。2.1.2 设备应装有铭牌,注明生产厂家及规格、型号,并有产品合格证及技术文件。2.1.3 设备附件齐全,外观检查完好,瓷件无破损及裂纹。2.1.4 安装用的材料均应有合格证,材料规格型号符合设计要求,型钢无明显锈蚀。除地脚螺栓外,其它紧固螺栓及垫圈均应采纳镀锌件。2.2 主要机具:2.2.1 安装机具:电锤、电钻、型钢切断机、电焊机、气焊工具。2.2.2 一般工具:电工工具、手锤、扳手、水平尺、尺类、线坠、高凳。2.3 作业条件:2.3.1 土建工程基本施工完毕、墙面、屋顶喷浆刷漆完毕,无漏水。门窗玻璃安齐,门加锁。2.3.2 预留、预埋件符合设计要求。2.3.3 与高压开关有关的电气设备(如开关柜、变压器)安装完毕,检验合格。2.3.4 施工图纸及技术资料齐全,并有可靠的安全、消防措施。2.3.5 安装场地清理洁净,有适度照明,必要时脚手架搭设安全可靠。3 操作工艺3.1 工艺流程:设备开箱点件T型钢支架制作安装T设备安装T操作机构安装调整引线安装T设备及支架接地(接零)T耐压试验T送电运行验收3.2 设备开箱点件:3.2.1 设备开箱点件应由安装、供货、建设等单位共同进行。并做好详细记录。3.2.2 根据设备清单及技术资料,核对设备规格型号是否符合设计要求,附件是否齐全,并有产品合格证。3.2.3 设备外观检查:框架是否锈蚀,有无开焊或变形,绝缘瓷件有无坏损和裂纹,拉撑绝缘子两头螺栓是否牢固。接线端子及载流部分应清洁,且接触良好,触头镀银层无脱落。3.2.4 消弧件齐全,无变形及坏损。3.2.5 负荷开关保险管测量无断丝。3.3 型钢支架制作安装:表 C2-2技术、安全交底记录施工单位:年 月 日编号:编号:技术、安全交底记录工程名称交底部位共页第页交底内容:3.3.1 高压开关安装固定方式一般有三种:3.3.1.1 采纳混凝土灌注燕尾螺栓靠墙直接安装;3.3.1.2 采纳预埋钢板安装,安装时先加工一套与设备框架尺寸相同的型钢支架,将支架焊在预埋钢板上,然后安装设备;3.3.1.3 采纳穿墙螺栓安装。不管采纳那种方式安装,均应提前进行安装用附件的加工及安装。3.3.2 操作机构支架制作安装一般有两种方法:3.3.2.1靠墙安装(图 2-68、2-69);3.3.2.2例墙安装(图 2-70、2-7...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

高压开关安装工艺技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
