高层住宅楼施工测量方案年月日1
工程概况± 0
0 相当于绝对标高 35
10m,室内外高差 0
1 场地准备本工程施工时拆迁工作已基本结束,现场地势基本平担,定位测量施工前先进行场地平整、清除障碍物后并可进行施工定位放线工作
2 测量仪器准备根据本工程的规模、质量要求、施工进度确定所用的测量仪器,所有测量器具必须经专业法定检测部门检验合格后方可使用
使用时应严格遵照工程测量法律规范(GB526 - 93 )要求操作、保管及维护,并设立测量设备台帐
测量仪器配备一览表序号测量仪器名称型号规格单位数量备注1光学经纬仪J2台22自动安平水准仪DZS3-1台33激光铅垂仪JDA-96台14全站仪BTS-3082C 型台15钢卷尺50m把47
5mm把206塔尺5m把23
3 技术准备3

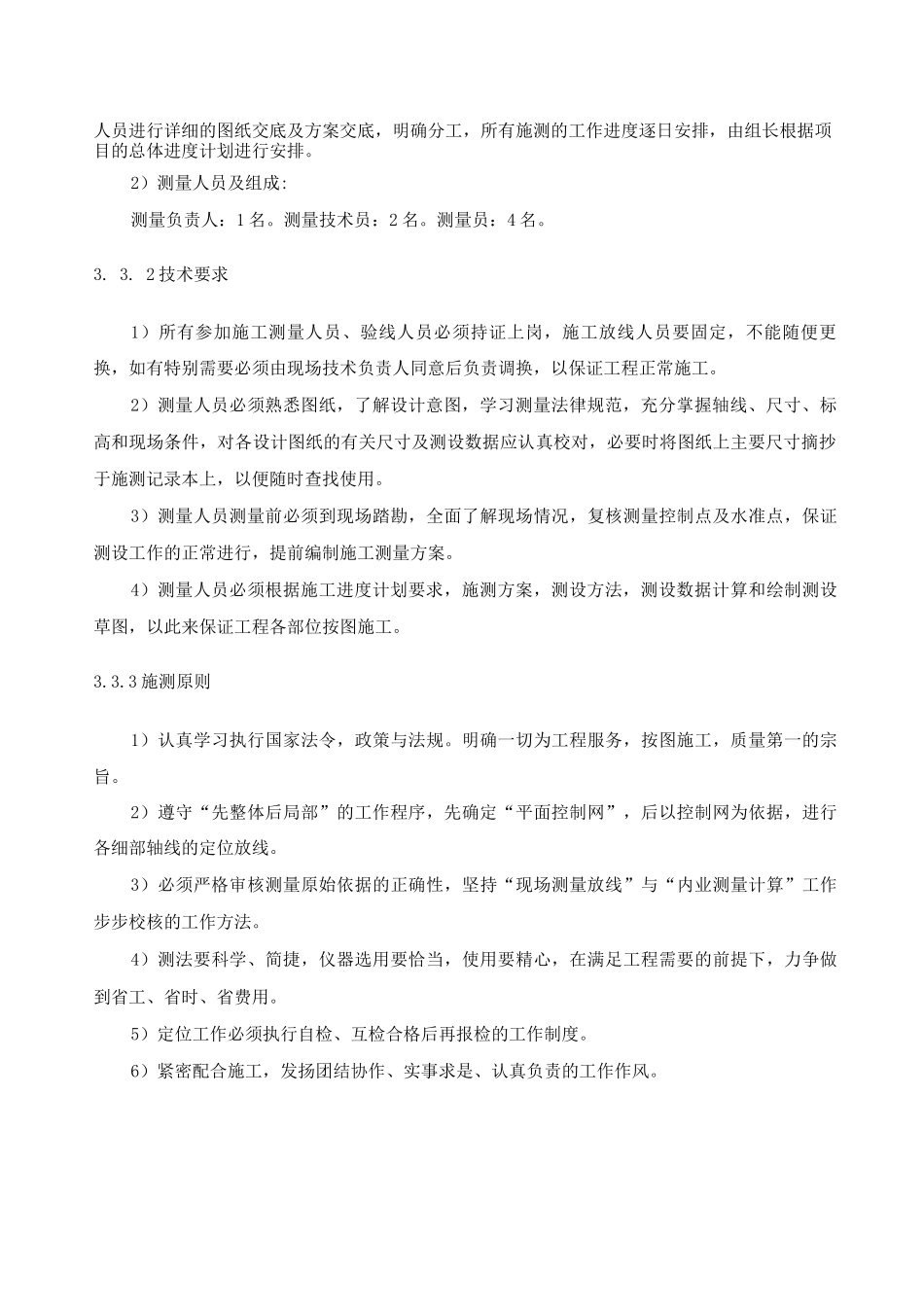

1 施测组织1)本项目部特派专业测量人员成立测量小组,根据北京市第一测绘分院提供的工程测量成果 24 普测 0668 号测定的坐标点和高程控制点进行施测,并按规定程序检查验收,对施测组全体人员进行详细的图纸交底及方案交底,明确分工,所有施测的工作进度逐日安排,由组长根据项目的总体进度计划进行安排
2)测量人员及组成:测量负责人:1 名
测量技术员:2 名
测量员:4 名
2 技术要求1)所有参加施工测量人员、验线人员必须持证上岗,施工放线人员要固定,不能随便更换,如有特别需要必须由现场技术负责人同意后负责调换,以保证工程正常施工
2)测量人员必须熟悉图纸,了解设计意图,学习测量法律规范,充分掌握轴线、尺寸、标高和现场条件,对各设计图纸的有关尺寸及测设数据应认真校对,必要时将图纸上主要尺寸摘抄于施测记录本上,以便随时查找使用
3)测量人员测量前必须到现场踏勘,全面了解现场情况,复核测量控制点及水准点,保证测设工作的正常进行,提
