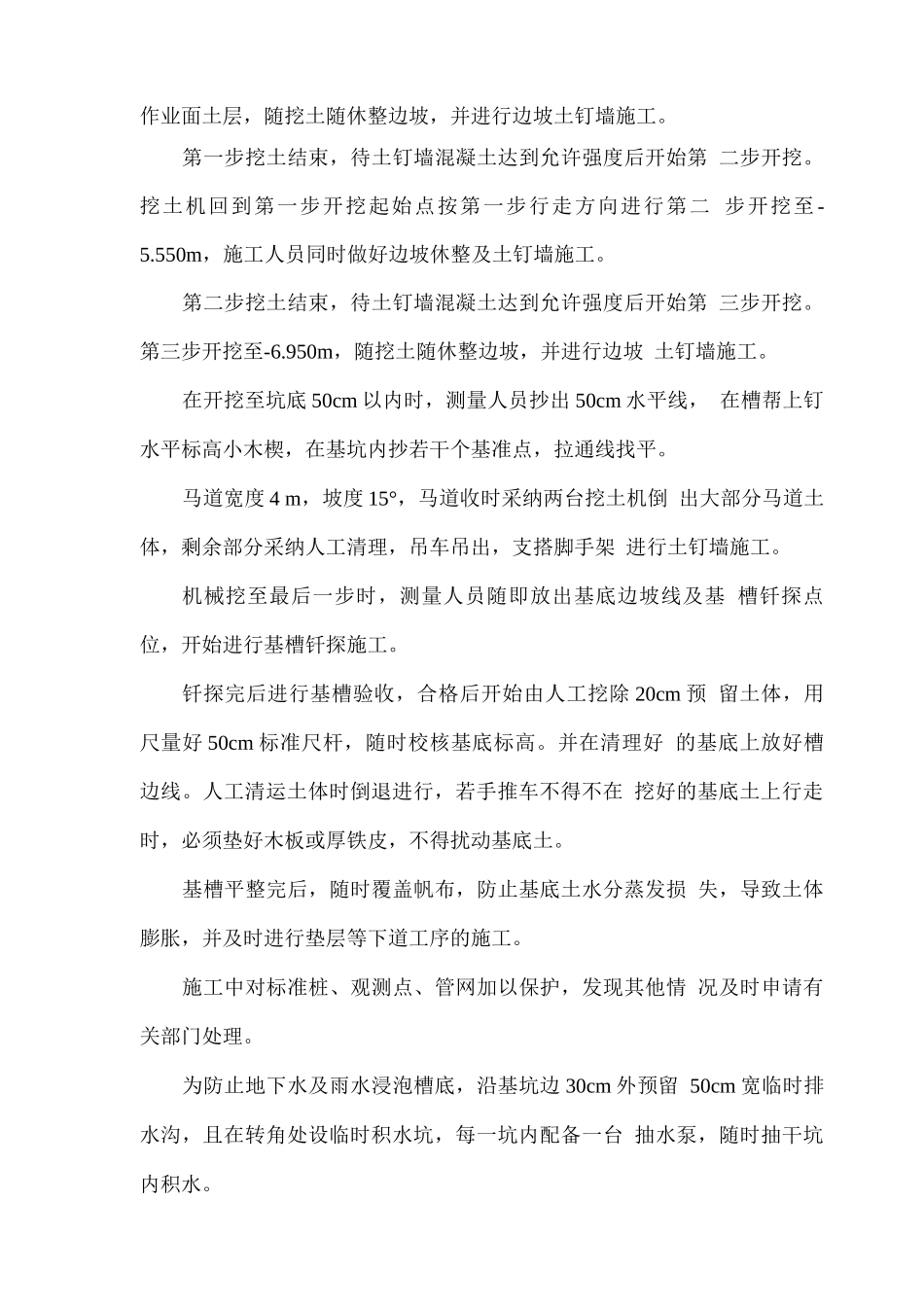

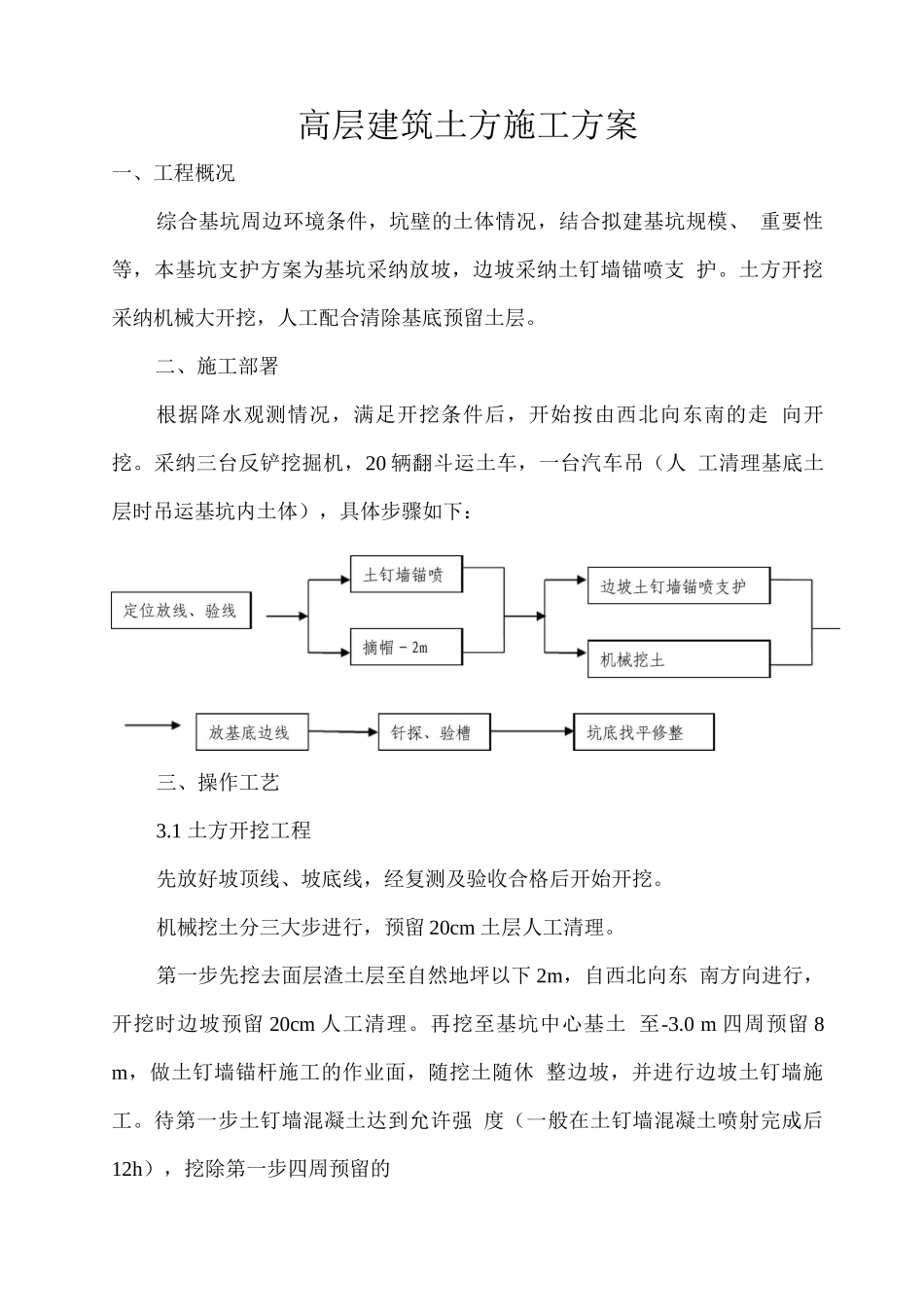

高层建筑土方施工方案一、工程概况综合基坑周边环境条件,坑壁的土体情况,结合拟建基坑规模、 重要性等,本基坑支护方案为基坑采纳放坡,边坡采纳土钉墙锚喷支 护
土方开挖采纳机械大开挖,人工配合清除基底预留土层
二、施工部署根据降水观测情况,满足开挖条件后,开始按由西北向东南的走 向开挖
采纳三台反铲挖掘机,20 辆翻斗运土车,一台汽车吊(人 工清理基底土层时吊运基坑内土体),具体步骤如下:三、操作工艺3
1 土方开挖工程先放好坡顶线、坡底线,经复测及验收合格后开始开挖
机械挖土分三大步进行,预留 20cm 土层人工清理
第一步先挖去面层渣土层至自然地坪以下 2m,自西北向东 南方向进行,开挖时边坡预留 20cm 人工清理
再挖至基坑中心基土 至-3
0 m 四周预留 8 m,做土钉墙锚杆施工的作业面,随挖土随休 整边坡,并进行边坡土钉墙施工
待第一步土钉墙混凝土达到允许强 度(一般在土钉墙混凝土喷射完成后12h),挖除第一步四周预留的作业面土层,随挖土随休整边坡,并进行边坡土钉墙施工
第一步挖土结束,待土钉墙混凝土达到允许强度后开始第 二步开挖
挖土机回到第一步开挖起始点按第一步行走方向进行第二 步开挖至 -5
550m,施工人员同时做好边坡休整及土钉墙施工
第二步挖土结束,待土钉墙混凝土达到允许强度后开始第 三步开挖
第三步开挖至-6
950m,随挖土随休整边坡,并进行边坡 土钉墙施工
在开挖至坑底 50cm 以内时,测量人员抄出 50cm 水平线, 在槽帮上钉水平标高小木楔,在基坑内抄若干个基准点,拉通线找平
马道宽度 4 m,坡度 15°,马道收时采纳两台挖土机倒 出大部分马道土体,剩余部分采纳人工清理,吊车吊出,支搭脚手架 进行土钉墙施工
机械挖至最后一步时,测量人员随即放出基底边坡线及基 槽钎探点位,开始进行基槽钎探施工

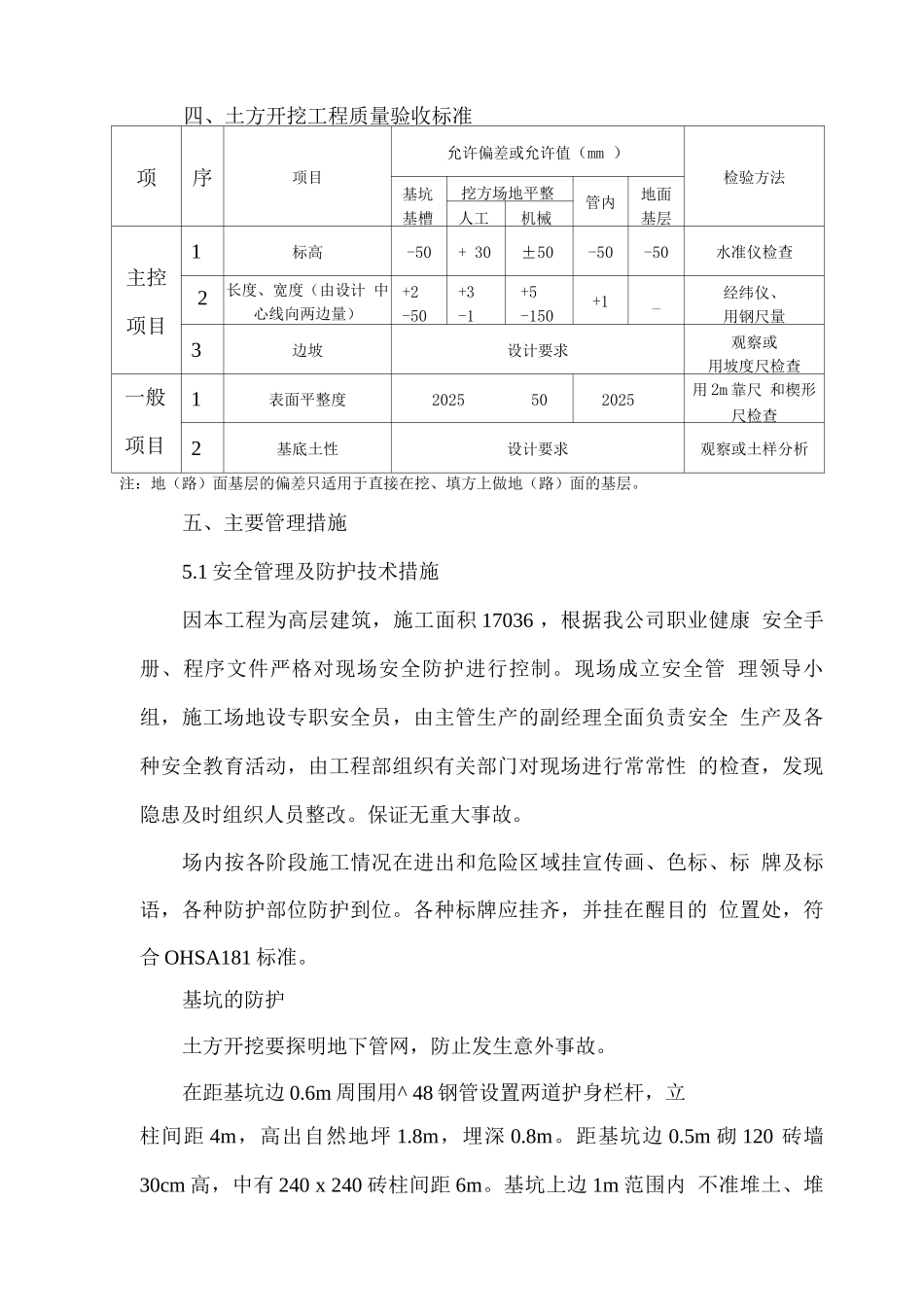

钎探完后进行基槽验收,合格后开始由人工挖除 2
