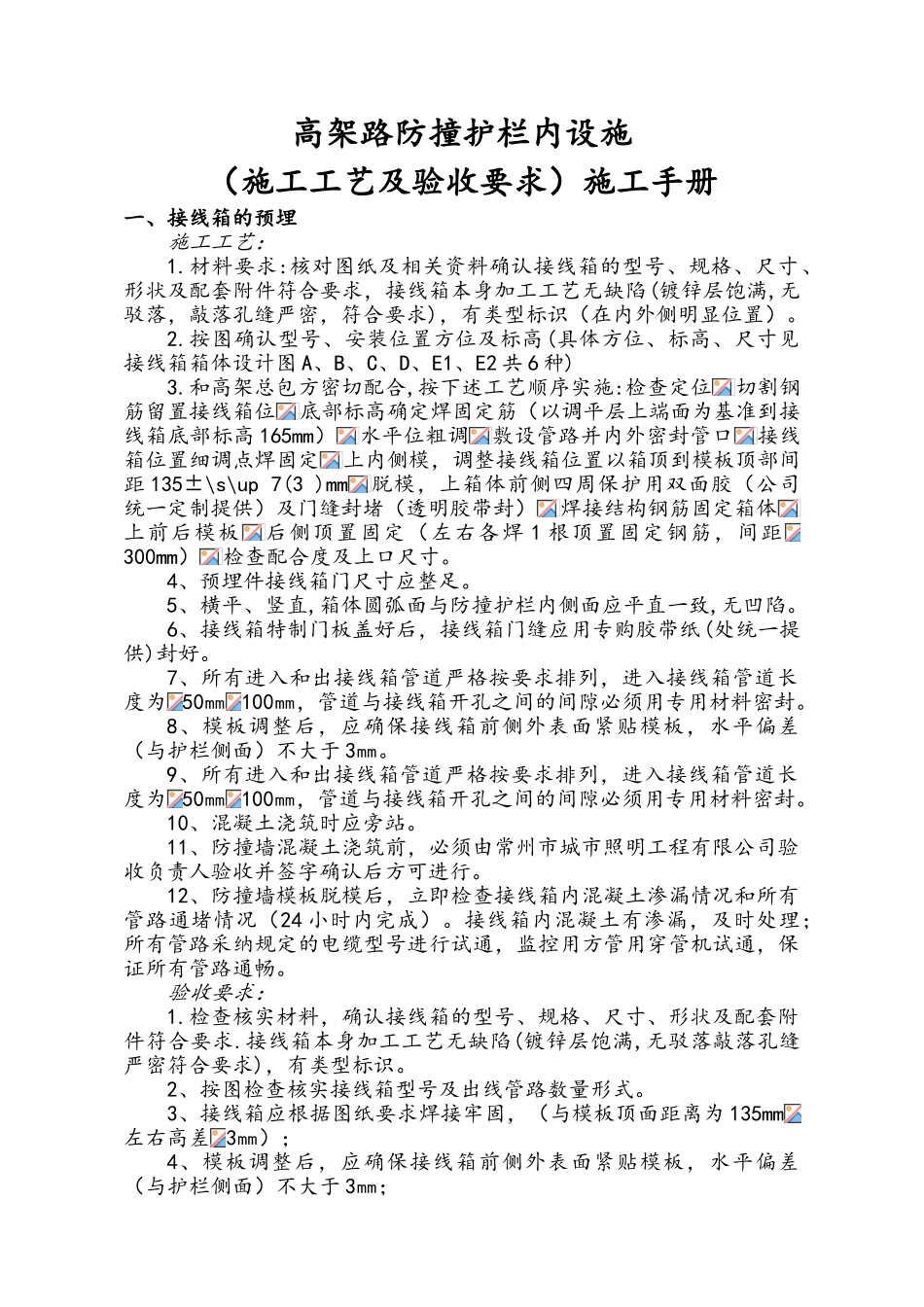

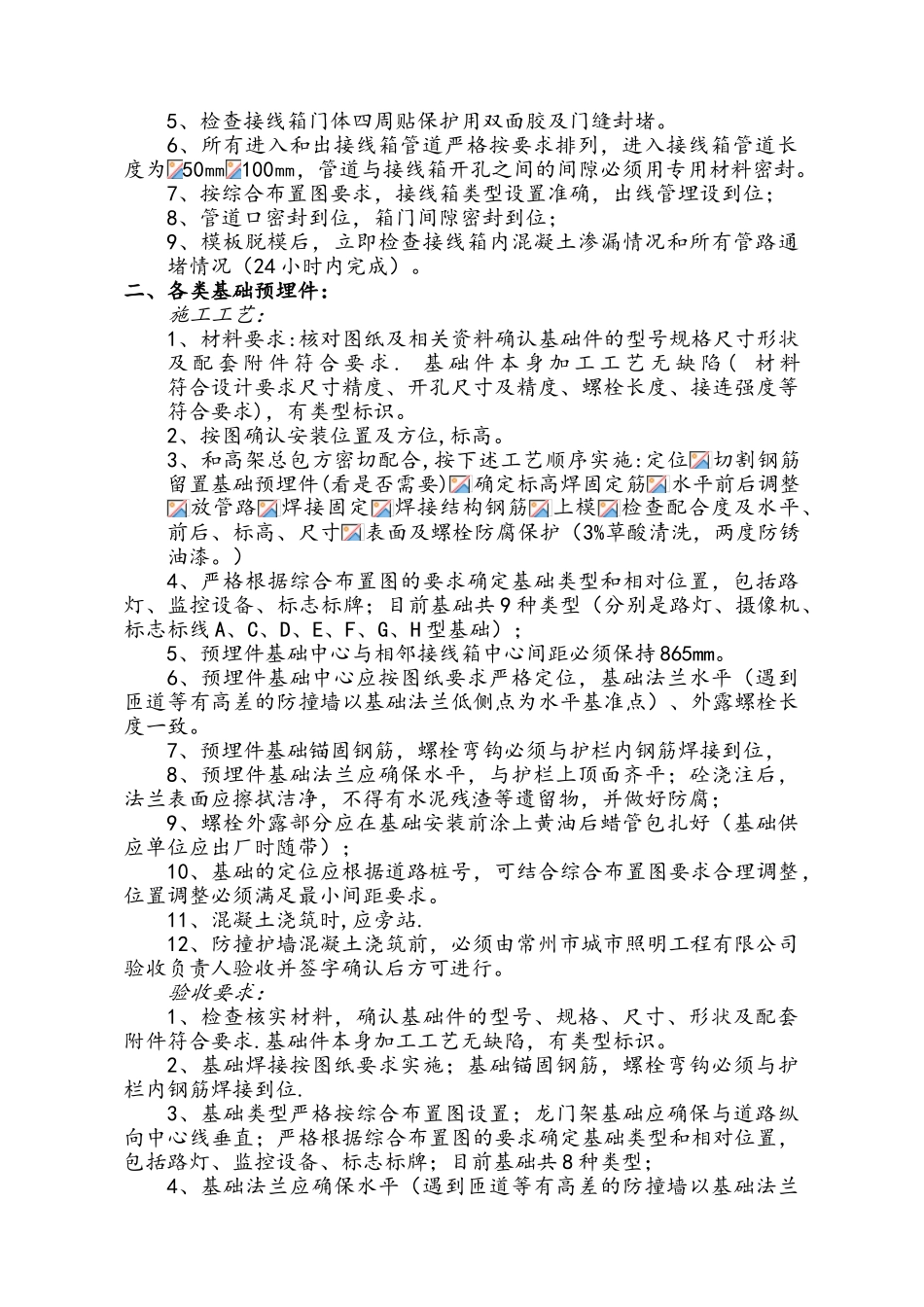

高架路防撞护栏内设施(施工工艺及验收要求)施工手册一、接线箱的预埋施工工艺:1.材料要求:核对图纸及相关资料确认接线箱的型号、规格、尺寸、形状及配套附件符合要求,接线箱本身加工工艺无缺陷(镀锌层饱满,无驳落,敲落孔缝严密,符合要求),有类型标识(在内外侧明显位置)。2.按图确认型号、安装位置方位及标高(具体方位、标高、尺寸见接线箱箱体设计图 A、B、C、D、E1、E2 共 6 种)3.和高架总包方密切配合,按下述工艺顺序实施:检查定位切割钢筋留置接线箱位底部标高确定焊固定筋(以调平层上端面为基准到接线箱底部标高 165mm)水平位粗调敷设管路并内外密封管口接线箱位置细调点焊固定上内侧模,调整接线箱位置以箱顶到模板顶部间距 135±\s\up 7(3 )mm脱模,上箱体前侧四周保护用双面胶(公司统一定制提供)及门缝封堵(透明胶带封)焊接结构钢筋固定箱体上前后模板后侧顶置固定(左右各焊 1 根顶置固定钢筋,间距300mm)检查配合度及上口尺寸。4、预埋件接线箱门尺寸应整足。5、横平、竖直,箱体圆弧面与防撞护栏内侧面应平直一致,无凹陷。6、接线箱特制门板盖好后,接线箱门缝应用专购胶带纸(处统一提供)封好。7、所有进入和出接线箱管道严格按要求排列,进入接线箱管道长度为 50㎜ 100㎜,管道与接线箱开孔之间的间隙必须用专用材料密封。8、模板调整后,应确保接线箱前侧外表面紧贴模板,水平偏差(与护栏侧面)不大于 3㎜。9、所有进入和出接线箱管道严格按要求排列,进入接线箱管道长度为 50㎜ 100㎜,管道与接线箱开孔之间的间隙必须用专用材料密封。10、混凝土浇筑时应旁站。11、防撞墙混凝土浇筑前,必须由常州市城市照明工程有限公司验收负责人验收并签字确认后方可进行。12、防撞墙模板脱模后,立即检查接线箱内混凝土渗漏情况和所有管路通堵情况(24 小时内完成)。接线箱内混凝土有渗漏,及时处理;所有管路采纳规定的电缆型号进行试通,监控用方管用穿管机试通,保证所有管路通畅。验收要求:1.检查核实材料,确认接线箱的型号、规格、尺寸、形状及配套附件符合要求.接线箱本身加工工艺无缺陷(镀锌层饱满,无驳落敲落孔缝严密符合要求),有类型标识。2、按图检查核实接线箱型号及出线管路数量形式。3、接线箱应根据图纸要求焊接牢固,(与模板顶面距离为 135mm左右高差 3㎜);4、模板调整后,应确保接线箱前侧外表面紧贴模板,水平偏差(与护栏侧面)不大于 3㎜;5、检查接线箱门体四周贴保护用双面胶及...
