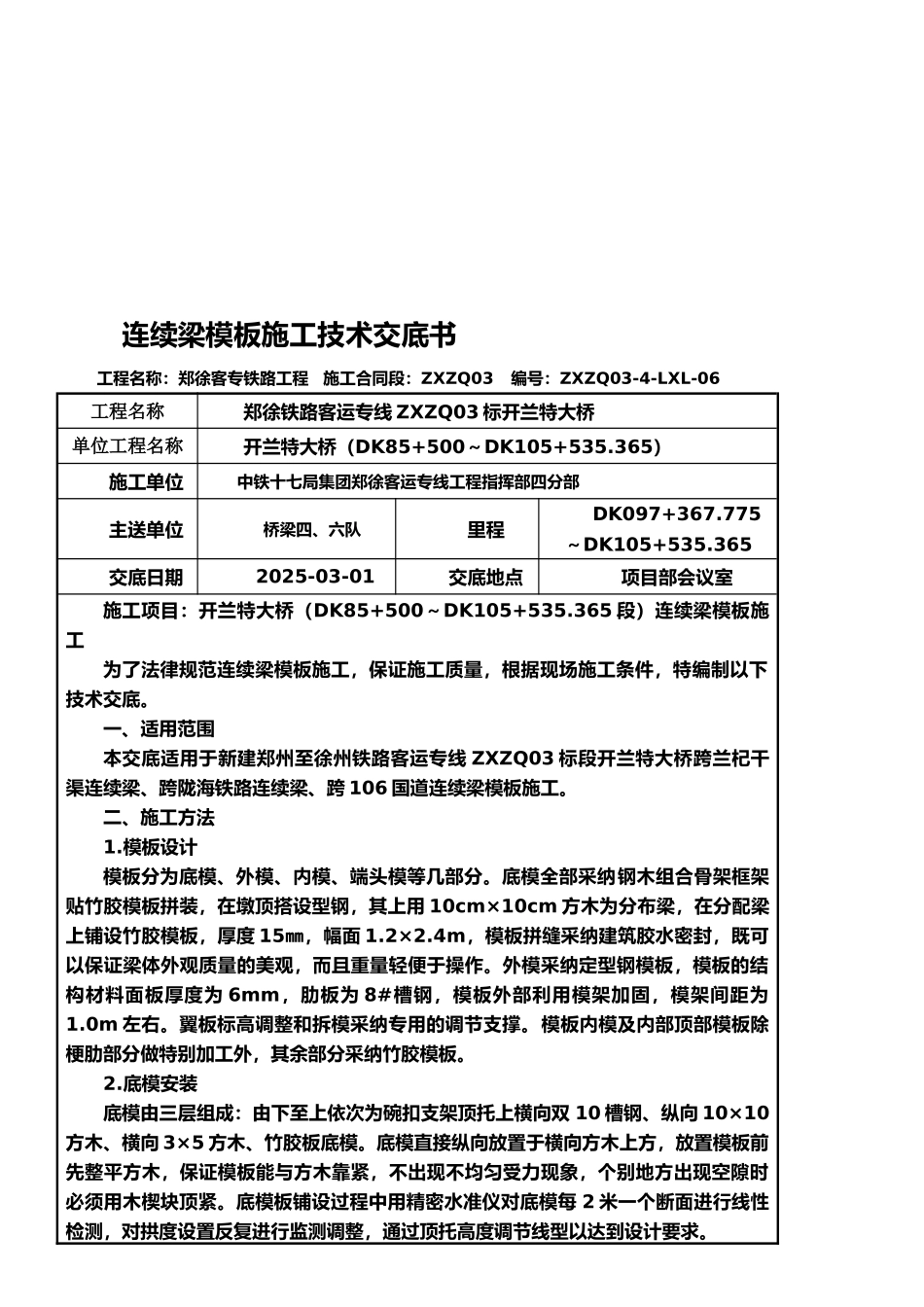

连续梁模板施工技术交底书工程名称:郑徐客专铁路工程 施工合同段:ZXZQ03 编号:ZXZQ03-4-LXL-06工程名称郑徐铁路客运专线 ZXZQ03 标开兰特大桥单位工程名称开兰特大桥(DK85+500~DK105+535
365)施工单位中铁十七局集团郑徐客运专线工程指挥部四分部主送单位桥梁四、六队里程DK097+367
775~DK105+535
365交底日期2025-03-01交底地点项目部会议室施工项目:开兰特大桥(DK85+500~DK105+535
365 段)连续梁模板施工为了法律规范连续梁模板施工,保证施工质量,根据现场施工条件,特编制以下技术交底
一、适用范围本交底适用于新建郑州至徐州铁路客运专线 ZXZQ03 标段开兰特大桥跨兰杞干渠连续梁、跨陇海铁路连续梁、跨 106 国道连续梁模板施工
二、施工方法1
模板设计模板分为底模、外模、内模、端头模等几部分
底模全部采纳钢木组合骨架框架贴竹胶模板拼装,在墩顶搭设型钢,其上用 10cm×10cm 方木为分布梁,在分配梁上铺设竹胶模板,厚度 15㎜,幅面 1
4m,模板拼缝采纳建筑胶水密封,既可以保证梁体外观质量的美观,而且重量轻便于操作
外模采纳定型钢模板,模板的结构材料面板厚度为 6mm,肋板为 8#槽钢,模板外部利用模架加固,模架间距为1
翼板标高调整和拆模采纳专用的调节支撑
模板内模及内部顶部模板除梗肋部分做特别加工外,其余部分采纳竹胶模板
底模安装底模由三层组成:由下至上依次为碗扣支架顶托上横向双 10 槽钢、纵向 10×10方木、横向 3×5 方木、竹胶板底模
底模直接纵向放置于横向方木上方,放置模板前先整平方木,保证模板能与方木靠紧,不出现不均匀受力现象,个别地方出现空隙时必须用木楔块顶紧
底模板铺设过程中用精密水准仪对底模每 2 米一个断面进行线性检测,对拱度设置反
