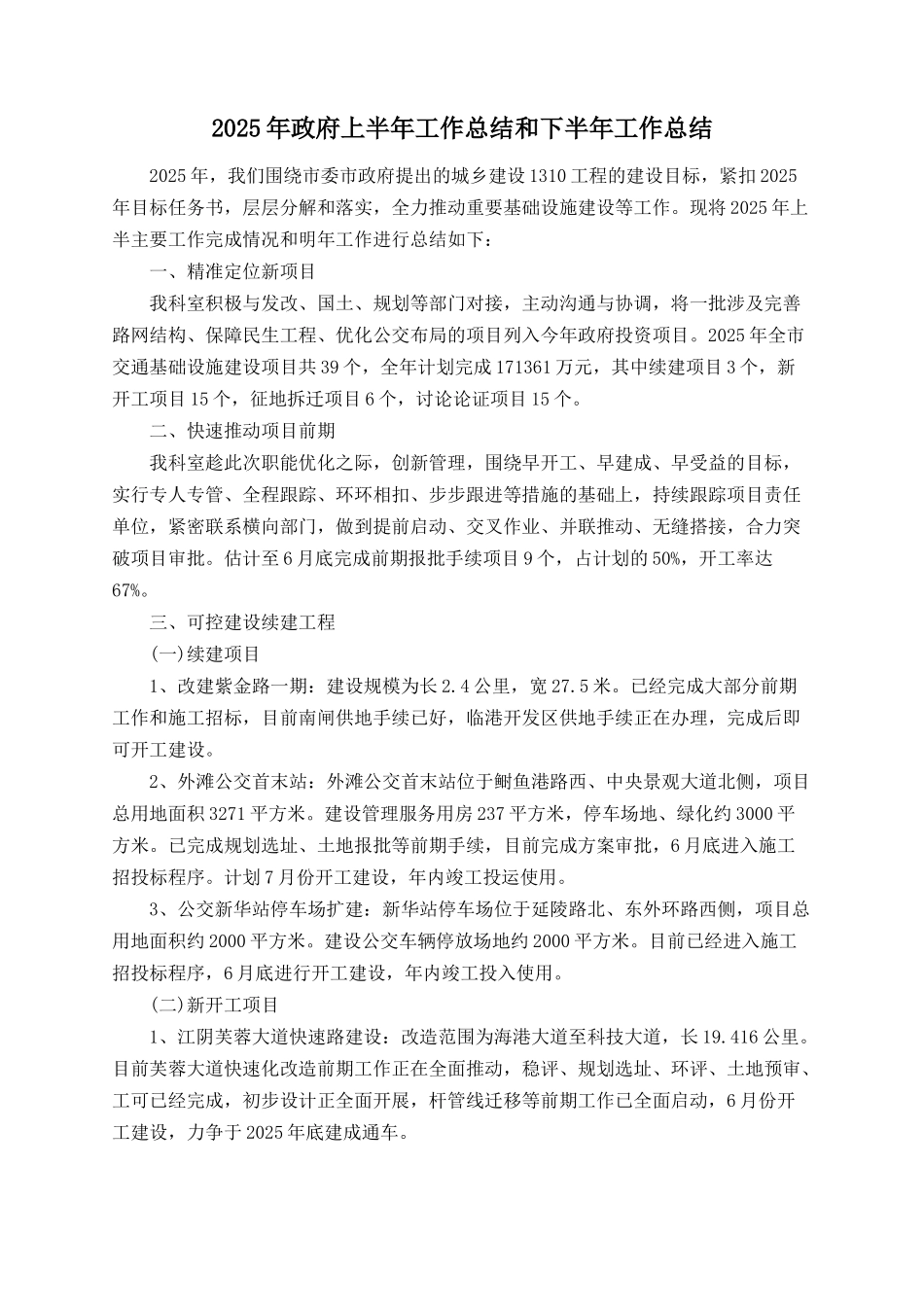

2025 年政府上半年工作总结和下半年工作总结 2025 年,我们围绕市委市政府提出的城乡建设 1310 工程的建设目标,紧扣 2025年目标任务书,层层分解和落实,全力推动重要基础设施建设等工作
现将 2025 年上半主要工作完成情况和明年工作进行总结如下: 一、精准定位新项目 我科室积极与发改、国土、规划等部门对接,主动沟通与协调,将一批涉及完善路网结构、保障民生工程、优化公交布局的项目列入今年政府投资项目
2025 年全市交通基础设施建设项目共 39 个,全年计划完成 171361 万元,其中续建项目 3 个,新开工项目 15 个,征地拆迁项目 6 个,讨论论证项目 15 个
二、快速推动项目前期 我科室趁此次职能优化之际,创新管理,围绕早开工、早建成、早受益的目标,实行专人专管、全程跟踪、环环相扣、步步跟进等措施的基础上,持续跟踪项目责任单位,紧密联系横向部门,做到提前启动、交叉作业、并联推动、无缝搭接,合力突破项目审批
估计至 6 月底完成前期报批手续项目 9 个,占计划的 50%,开工率达67%
三、可控建设续建工程 (一)续建项目 1、改建紫金路一期:建设规模为长 2
4 公里,宽 27
已经完成大部分前期工作和施工招标,目前南闸供地手续已好,临港开发区供地手续正在办理,完成后即可开工建设
2、外滩公交首末站:外滩公交首末站位于鲥鱼港路西、中央景观大道北侧,项目总用地面积 3271 平方米
建设管理服务用房 237 平方米,停车场地、绿化约 3000 平方米
已完成规划选址、土地报批等前期手续,目前完成方案审批,6 月底进入施工招投标程序
计划 7 月份开工建设,年内竣工投运使用
3、公交新华站停车场扩建:新华站停车场位于延陵路北、东外环路西侧,项目总用地面积约 2000 平方米
建设公交车辆停放场地约 2000 平方米
目前已经进入施工招投标
