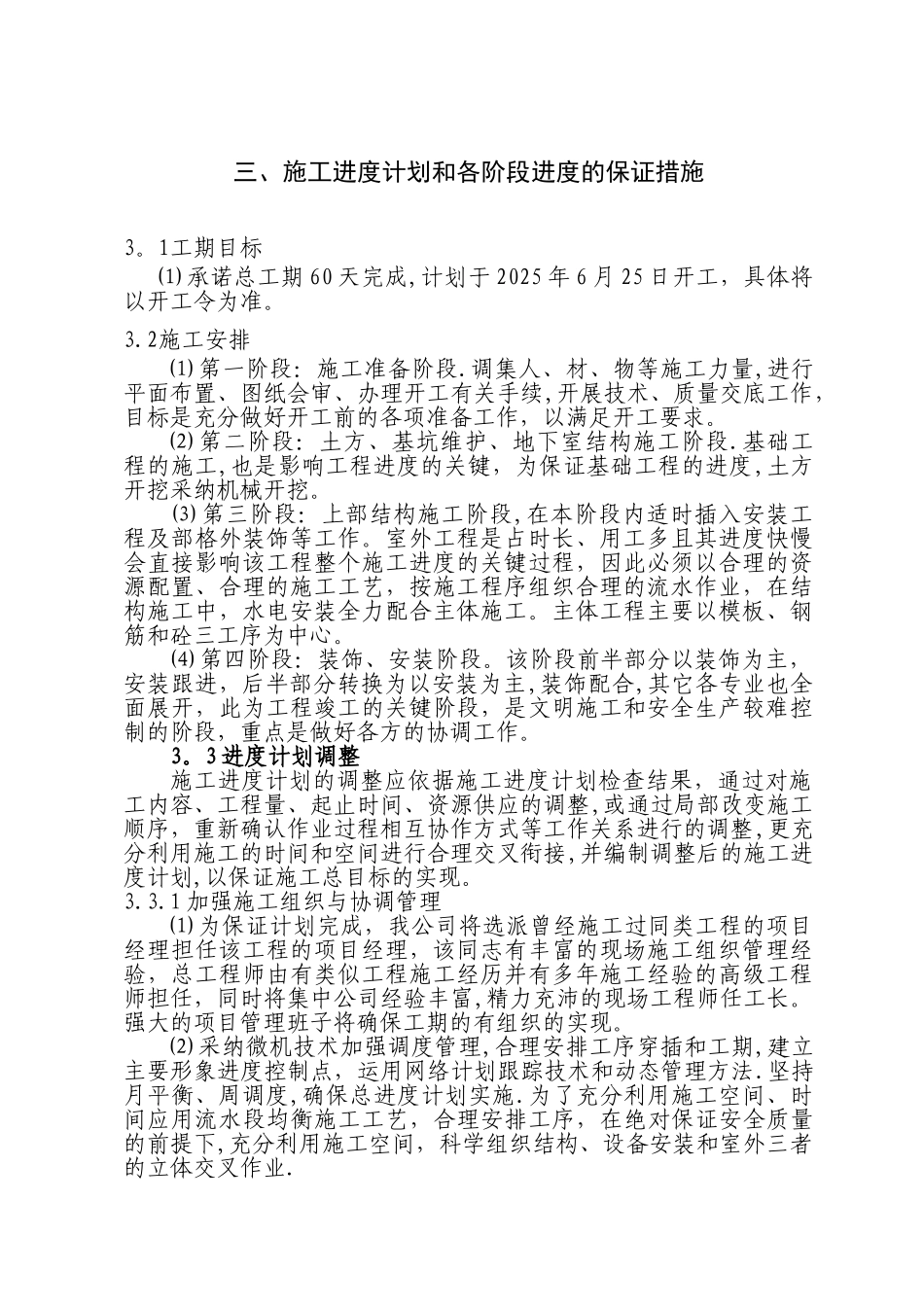

三、施工进度计划和各阶段进度的保证措施3
1工期目标⑴ 承诺总工期 60 天完成,计划于 2025 年 6 月 25 日开工,具体将以开工令为准
2施工安排⑴ 第一阶段:施工准备阶段
调集人、材、物等施工力量,进行平面布置、图纸会审、办理开工有关手续,开展技术、质量交底工作,目标是充分做好开工前的各项准备工作,以满足开工要求
⑵ 第二阶段:土方、基坑维护、地下室结构施工阶段
基础工程的施工,也是影响工程进度的关键,为保证基础工程的进度,土方开挖采纳机械开挖
⑶ 第三阶段:上部结构施工阶段,在本阶段内适时插入安装工程及部格外装饰等工作
室外工程是占时长、用工多且其进度快慢会直接影响该工程整个施工进度的关键过程,因此必须以合理的资源配置、合理的施工工艺,按施工程序组织合理的流水作业,在结构施工中,水电安装全力配合主体施工
主体工程主要以模板、钢筋和砼三工序为中心
⑷ 第四阶段:装饰、安装阶段
该阶段前半部分以装饰为主,安装跟进,后半部分转换为以安装为主,装饰配合,其它各专业也全面展开,此为工程竣工的关键阶段,是文明施工和安全生产较难控制的阶段,重点是做好各方的协调工作

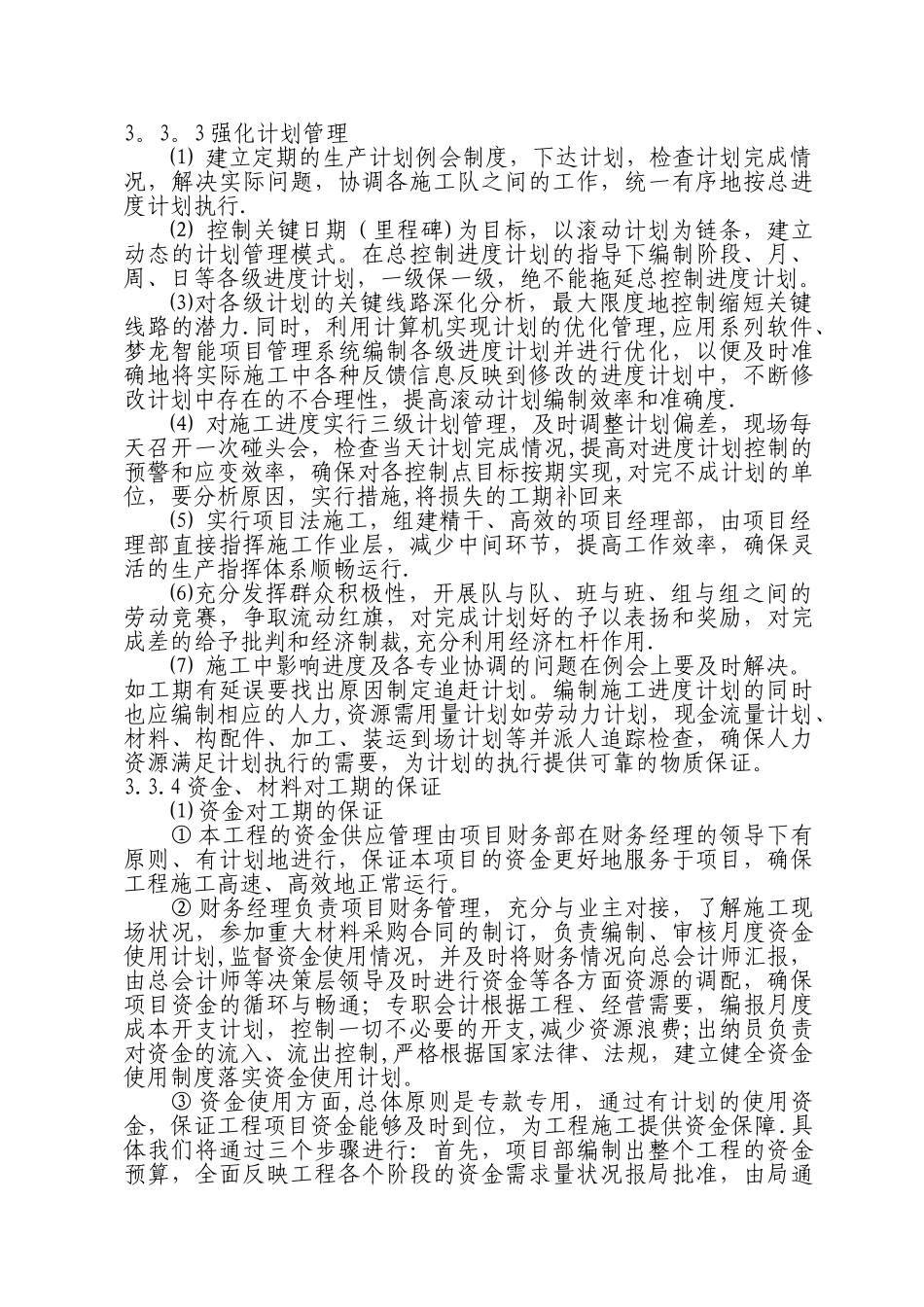

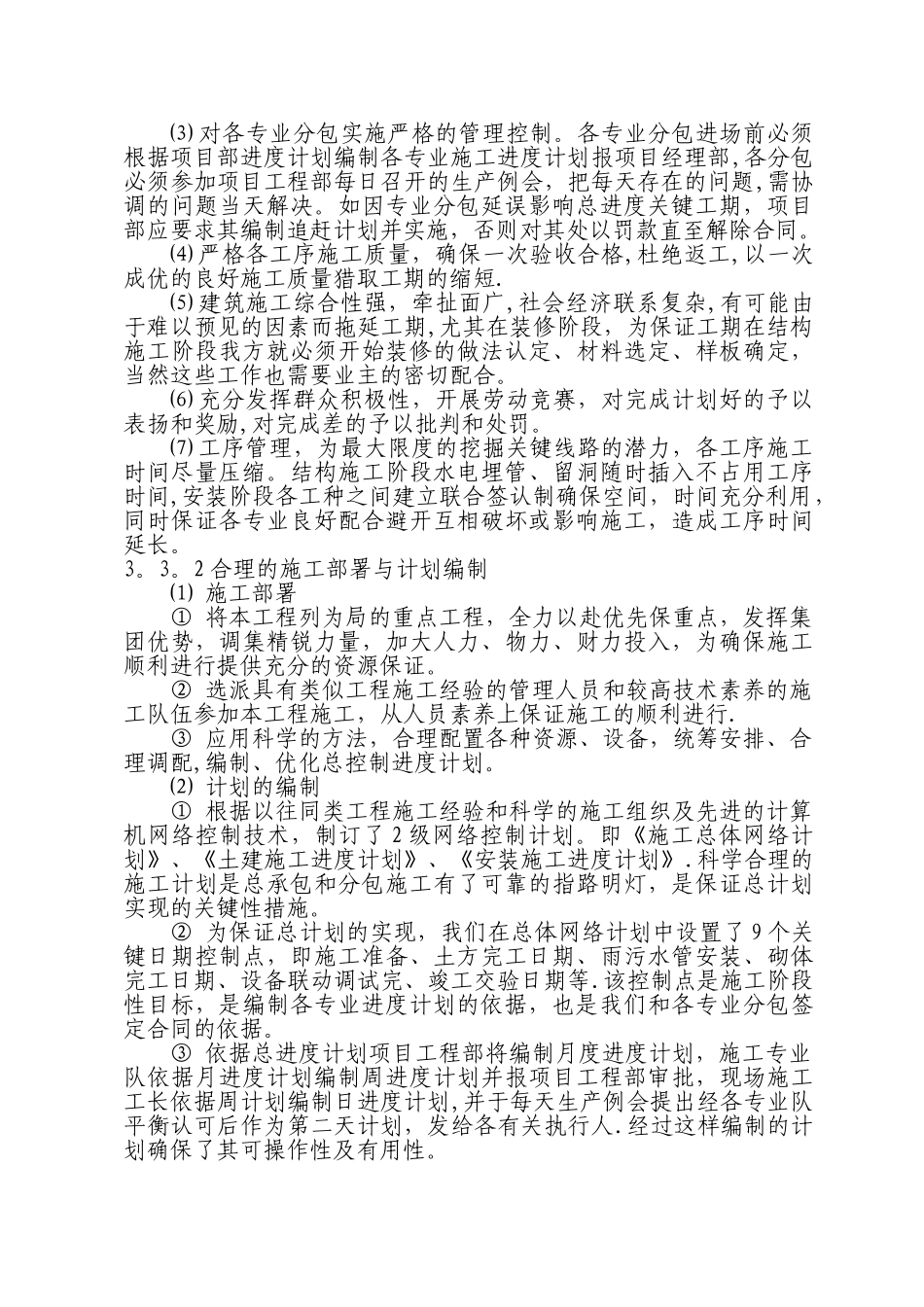

3 进度计划调整施工进度计划的调整应依据施工进度计划检查结果,通过对施工内容、工程量、起止时间、资源供应的调整,或通过局部改变施工顺序,重新确认作业过程相互协作方式等工作关系进行的调整,更充分利用施工的时间和空间进行合理交叉衔接,并编制调整后的施工进度计划,以保证施工总目标的实现
1 加强施工组织与协调管理⑴ 为保证计划完成,我公司将选派曾经施工过同类工程的项目经理担任该工程的项目经理,该同志有丰富的现场施工组织管理经验,总工程师由有类似工程施工经历并有多年施工经验的高级工程师担任,同时将集中公司经验丰富,精力充沛的现场工程师任工长
强大的项目管理班子将确保工期的有组织的实现
⑵ 采纳微机技术
