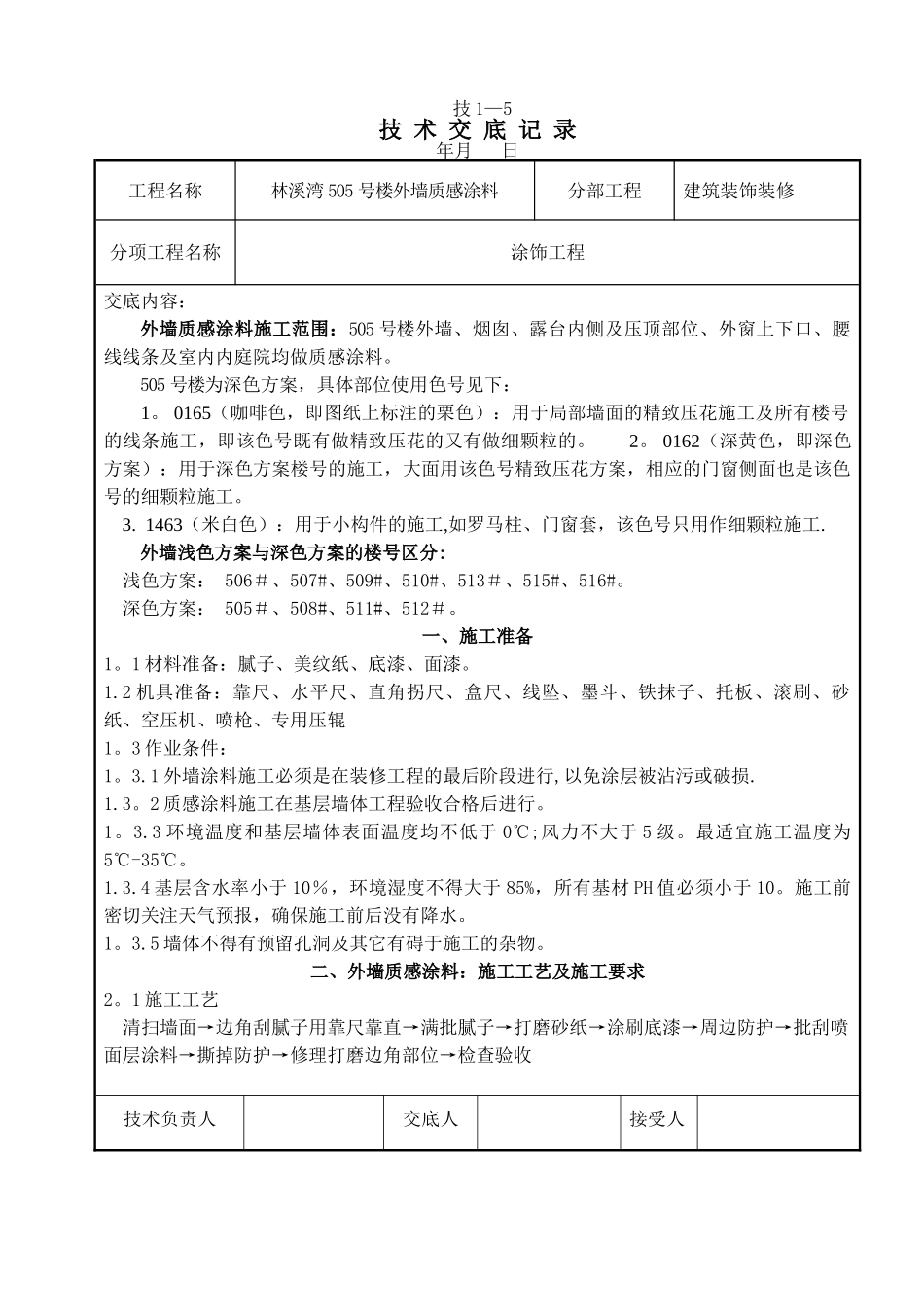

技 1—5技 术 交 底 记 录年月 日工程名称林溪湾 505 号楼外墙质感涂料分部工程建筑装饰装修分项工程名称涂饰工程交底内容:外墙质感涂料施工范围:505 号楼外墙、烟囱、露台内侧及压顶部位、外窗上下口、腰线线条及室内内庭院均做质感涂料。505 号楼为深色方案,具体部位使用色号见下:1。 0165(咖啡色,即图纸上标注的栗色):用于局部墙面的精致压花施工及所有楼号的线条施工,即该色号既有做精致压花的又有做细颗粒的。 2。 0162(深黄色,即深色方案):用于深色方案楼号的施工,大面用该色号精致压花方案,相应的门窗侧面也是该色号的细颗粒施工。 3. 1463(米白色):用于小构件的施工,如罗马柱、门窗套,该色号只用作细颗粒施工.外墙浅色方案与深色方案的楼号区分:浅色方案: 506#、507#、509#、510#、513#、515#、516#。深色方案: 505#、508#、511#、512#。一、施工准备1。1 材料准备:腻子、美纹纸、底漆、面漆。1.2 机具准备:靠尺、水平尺、直角拐尺、盒尺、线坠、墨斗、铁抹子、托板、滚刷、砂纸、空压机、喷枪、专用压辊1。3 作业条件:1。3.1 外墙涂料施工必须是在装修工程的最后阶段进行,以免涂层被沾污或破损.1.3。2 质感涂料施工在基层墙体工程验收合格后进行。 1。3.3 环境温度和基层墙体表面温度均不低于 0℃;风力不大于 5 级。最适宜施工温度为5℃-35℃。 1.3.4 基层含水率小于 10%,环境湿度不得大于 85%,所有基材 PH 值必须小于 10。施工前密切关注天气预报,确保施工前后没有降水。1。3.5 墙体不得有预留孔洞及其它有碍于施工的杂物。二、外墙质感涂料:施工工艺及施工要求2。1 施工工艺 清扫墙面→边角刮腻子用靠尺靠直→满批腻子→打磨砂纸→涂刷底漆→周边防护→批刮喷面层涂料→撕掉防护→修理打磨边角部位→检查验收技术负责人交底人接受人技 1-5技 术 交 底 记 录年月 日工程名称林溪湾 505 号楼外墙质感涂料分部工程建筑装饰装修分项工程名称涂饰工程2。2 施工要求2.2。1 基层处理:(1)对基面进行全面检查,如抹刀痕迹,粗糙的拐角和边沿,露网等现象,提前要求相关单位进行修补;墙面不平,刮补找平腻子,待腻子干透后用砂纸将凸出处磨掉,然后将基层扫净,方可施工.(2)观测外墙阴阳角垂直度和门窗口方正,检查基层平整度,大于 2mm 处提前求相关单位处理。(3)雨后施工要检查基层含水率,含水率小于 10%,检验方法将一块正方形的塑料布用胶带沿塑...
