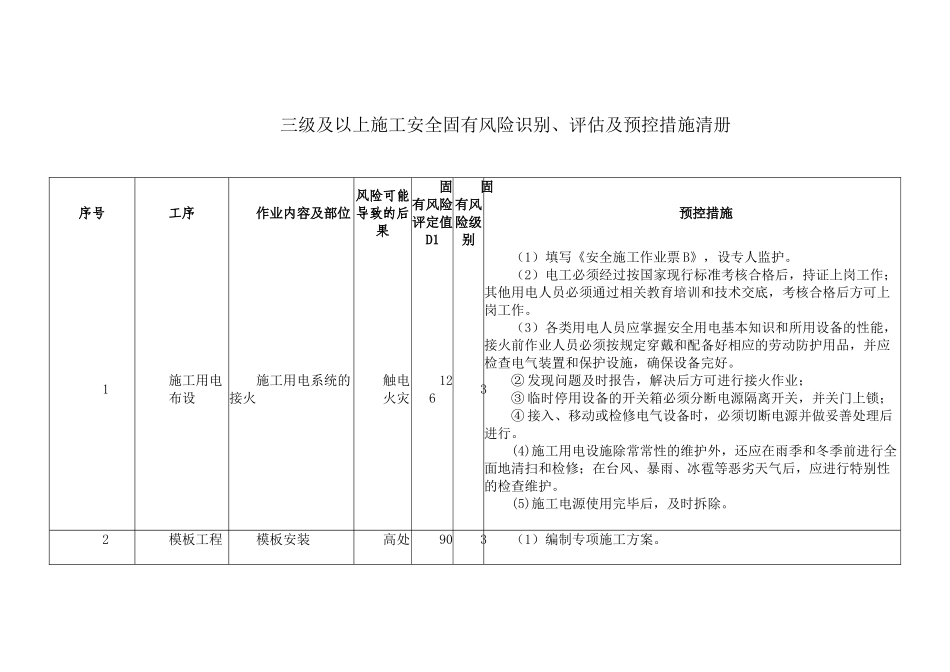

三级及以上施工安全固有风险识别、评估及预控措施清册序号工序作业内容及部位风险可能导致的后果固有风险评定值D1固有风险级别预控措施1施工用电布设施工用电系统的接火触电火灾1263(1)填写《安全施工作业票 B》,设专人监护
(2)电工必须经过按国家现行标准考核合格后,持证上岗工作;其他用电人员必须通过相关教育培训和技术交底,考核合格后方可上岗工作
(3)各类用电人员应掌握安全用电基本知识和所用设备的性能,接火前作业人员必须按规定穿戴和配备好相应的劳动防护用品,并应检查电气装置和保护设施,确保设备完好
② 发现问题及时报告,解决后方可进行接火作业;③ 临时停用设备的开关箱必须分断电源隔离开关,并关门上锁;④ 接入、移动或检修电气设备时,必须切断电源并做妥善处理后进行
(4)施工用电设施除常常性的维护外,还应在雨季和冬季前进行全面地清扫和检修;在台风、暴雨、冰雹等恶劣天气后,应进行特别性的检查维护
(5)施工电源使用完毕后,及时拆除
2模板工程模板安装高处903(1)编制专项施工方案
坠落坍塌(2)填写《安全施工作业票 B》,作业前通知监理
(3)模板安装前应确定模板的模数、规格及支撑系统等,在施工作业过程严格执行不得变动
(4)建筑物框架施工时,模板运输时施工人员应从梯子上下,不得在模板、支撑上攀登
严禁在高处的独木或悬吊式模板上行走
(5)模板顶撑应垂直,底端应平整并加垫木,木楔应钉牢,支撑必须用横杆和剪刀撑固定,支撑处地基必须坚实,严防支撑下沉、倾倒
(6)支设柱模板时,其四周必须钉牢,操作时应搭设临时工作台或临时脚手架,搭设的临时脚手架应满足脚手架搭设的各项要求
(7)支设梁模板时,不得站在柱模板上操作,并严禁在梁的底模板上行走
(8)采纳钢管脚手架兼作模板支撑时必须经过技术人员的计算,每根立柱的荷载不得大于 20kN,立柱必须设水平拉杆及剪刀撑

3模板工程模板拆除物体打
