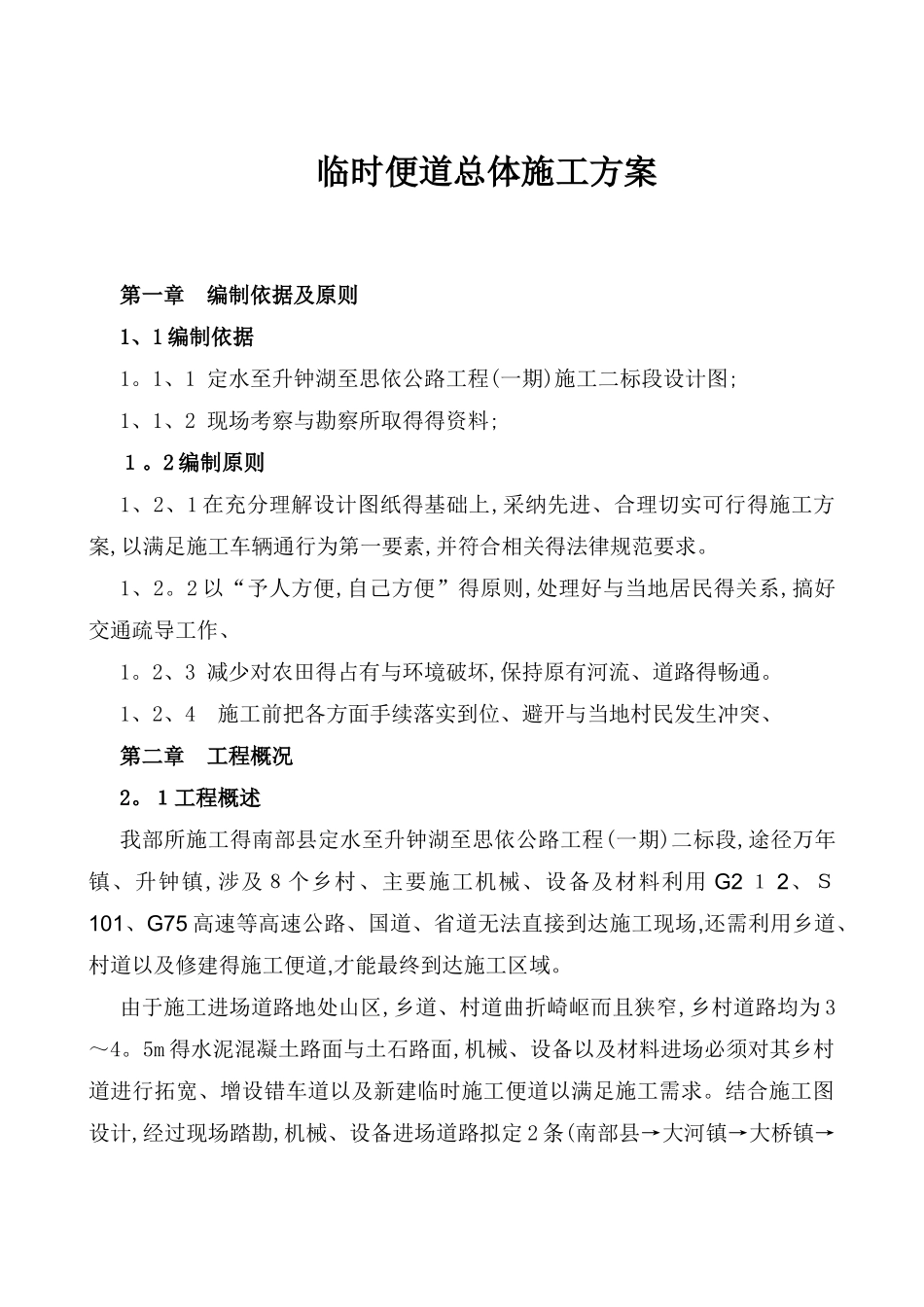

临时便道总体施工方案第一章 编制依据及原则1、1 编制依据1
1、1 定水至升钟湖至思依公路工程(一期)施工二标段设计图;1、1、2 现场考察与勘察所取得得资料;1
2 编制原则1、2、1 在充分理解设计图纸得基础上,采纳先进、合理切实可行得施工方案,以满足施工车辆通行为第一要素,并符合相关得法律规范要求
2 以“予人方便,自己方便”得原则,处理好与当地居民得关系,搞好交通疏导工作、1
2、3 减少对农田得占有与环境破坏,保持原有河流、道路得畅通
1、2、4 施工前把各方面手续落实到位、避开与当地村民发生冲突、第二章 工程概况2
1工程概述我部所施工得南部县定水至升钟湖至思依公路工程(一期)二标段,途径万年镇、升钟镇,涉及8个乡村、主要施工机械、设备及材料利用 G2 1 2、S101、G75 高速等高速公路、国道、省道无法直接到达施工现场,还需利用乡道、村道以及修建得施工便道,才能最终到达施工区域
由于施工进场道路地处山区,乡道、村道曲折崎岖而且狭窄,乡村道路均为 3~4

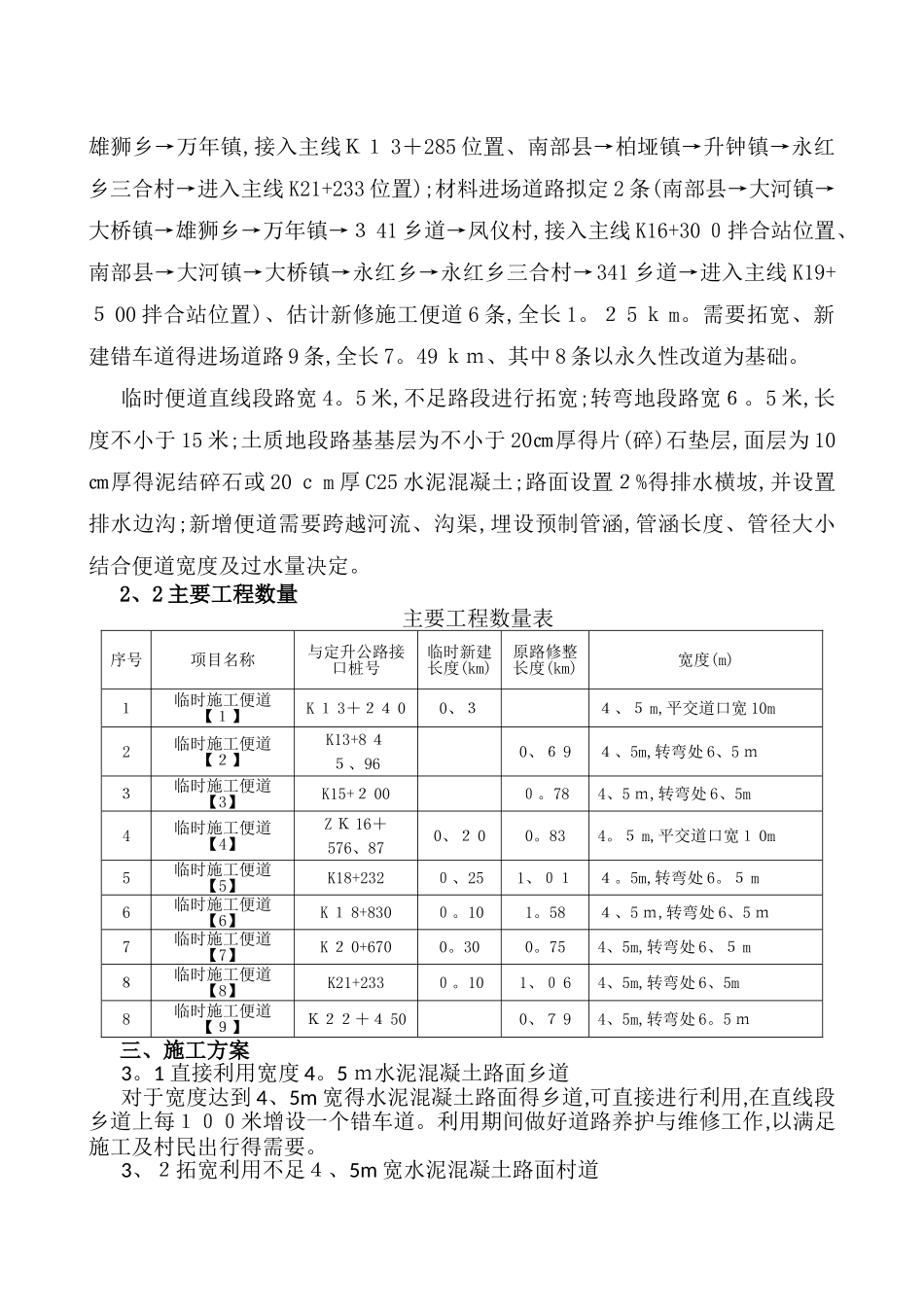

5m 得水泥混凝土路面与土石路面,机械、设备以及材料进场必须对其乡村道进行拓宽、增设错车道以及新建临时施工便道以满足施工需求
结合施工图设计,经过现场踏勘,机械、设备进场道路拟定 2 条(南部县→大河镇→大桥镇→雄狮乡→万年镇,接入主线K1 3+285 位置、南部县→柏垭镇→升钟镇→永红乡三合村→进入主线 K21+233 位置);材料进场道路拟定 2 条(南部县→大河镇→大桥镇→雄狮乡→万年镇→3 41 乡道→凤仪村,接入主线 K16+30 0拌合站位置、南部县→大河镇→大桥镇→永红乡→永红乡三合村→341 乡道→进入主线 K19+5 00 拌合站位置)、估计新修施工便道 6 条,全长 1
2 5 k m

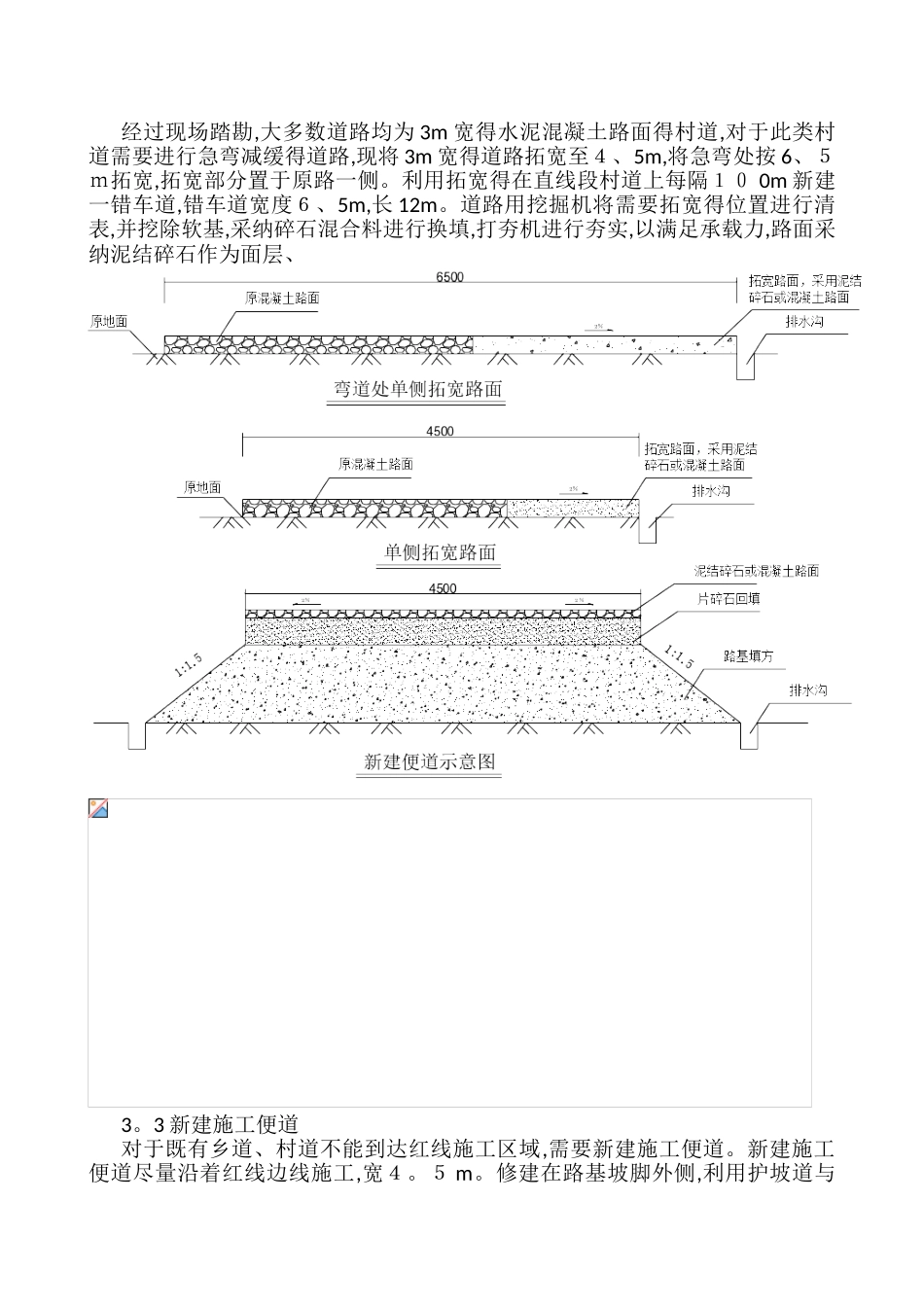

需要拓宽、新建错车道得进场道路 9 条,全长 7
49 km、其中 8 条以永久性改道为基础
