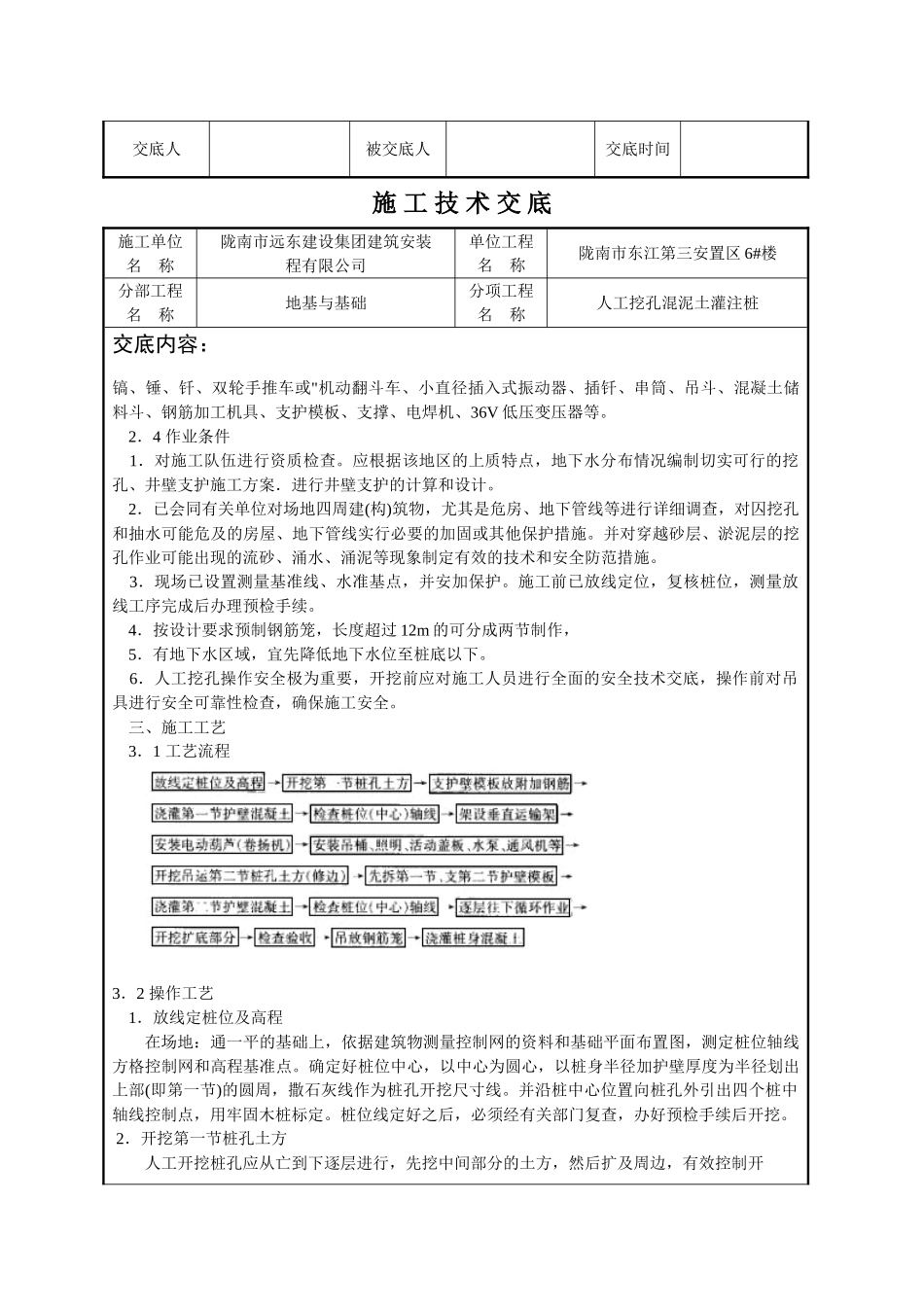

施 工 技 术 交 底施工单位名 称陇南市远东建设集团建筑安装程有限公司单位工程名 称陇南市东江第三安置区 6#楼分部工程名 称地基与基础分项工程名 称人工挖孔混泥土灌注桩交底内容:一、适用范围 适用于桩直径 800mm 以上,地下水位较低的粘土、粉质粘土、含少量砂、砂卵石、姜结石的粘土层采纳,深一般 20m~30m。可用于高层建筑、公用建筑、水工结构作支承、抗滑、挡土、锚拉桩之用。地质情况复杂,对有流砂、地下水位较高、涌水量的冲积地带及地下水位高的土层不宜采纳。 二、施工准备 2.1 技术准备 1.熟悉施工图纸及场地的地下土质、水文地质资料,编制施工组织设计交有关技术部门审批,并将批准的施工组织设计向施工人员进行技术交底和安全交底。 2.根据地下水位高低,水量大小,编制水下施工方案,对地下水位高,含有流砂的场地,应实行周密的降低地下水位或排水、止水措施。 3. 按基础平面图,设置桩位轴线、定位点;桩孔四周撒灰线。测定高程水准点。放线工序完成后,办理预检手续。 4.按设计要求分段制作钢筋笼。 5.全面开挖之前,有选择地先挖试验桩孔,试孔数量不少于 2 个,分析土质、水文等有关情况,以此修订施工方案。 6.在地下水位比较高的区域,先降低地下水位至桩底以下 0.5m 左右。 7.开挖前应对施工人员进行全面的安全技术交底;操作前对吊具进行安全可靠的检查和试验,确保施工安全。 2.2 材料要求 1.水泥:宜用 P.O 32.5 水泥,具有出厂合格证和检测报告。 2.砂:中砂或粗砂,含泥量不大于 5%,质量符合相关法律规范规定。 3.石子:质地坚硬的卵石或碎石,粒径 5mm~40mm,含泥量不大于 2%,质量符合国家现行法律规范有关要求。 4.钢筋:品种和规格均符合设计规定,并有出厂合格证及试验报告。 5.预拌混凝土:符合设计及相关验收法律规范要求,坍落度官取 70mm~100mm,水下灌注时宜取 160mm~220mm,强度等级低于 C25。 6.垫块:用 1:3 水泥砂浆没埋 22#火烧丝提前预制或采纳塑料卡。 7.外加剂、掺合料:质量应符合设计和产品标准要求,用量通过试验确定2.3 主要机具 1t 卷扬机配三脚塔或 lt 以上单轨电动葫芦配提升金属架与轨道和活底吊桶、短柄铁锹、交底人被交底人交底时间施 工 技 术 交 底施工单位名 称陇南市远东建设集团建筑安装程有限公司单位工程名 称陇南市东江第三安置区 6#楼分部工程名 称地基与基础分项工程名 称人...
