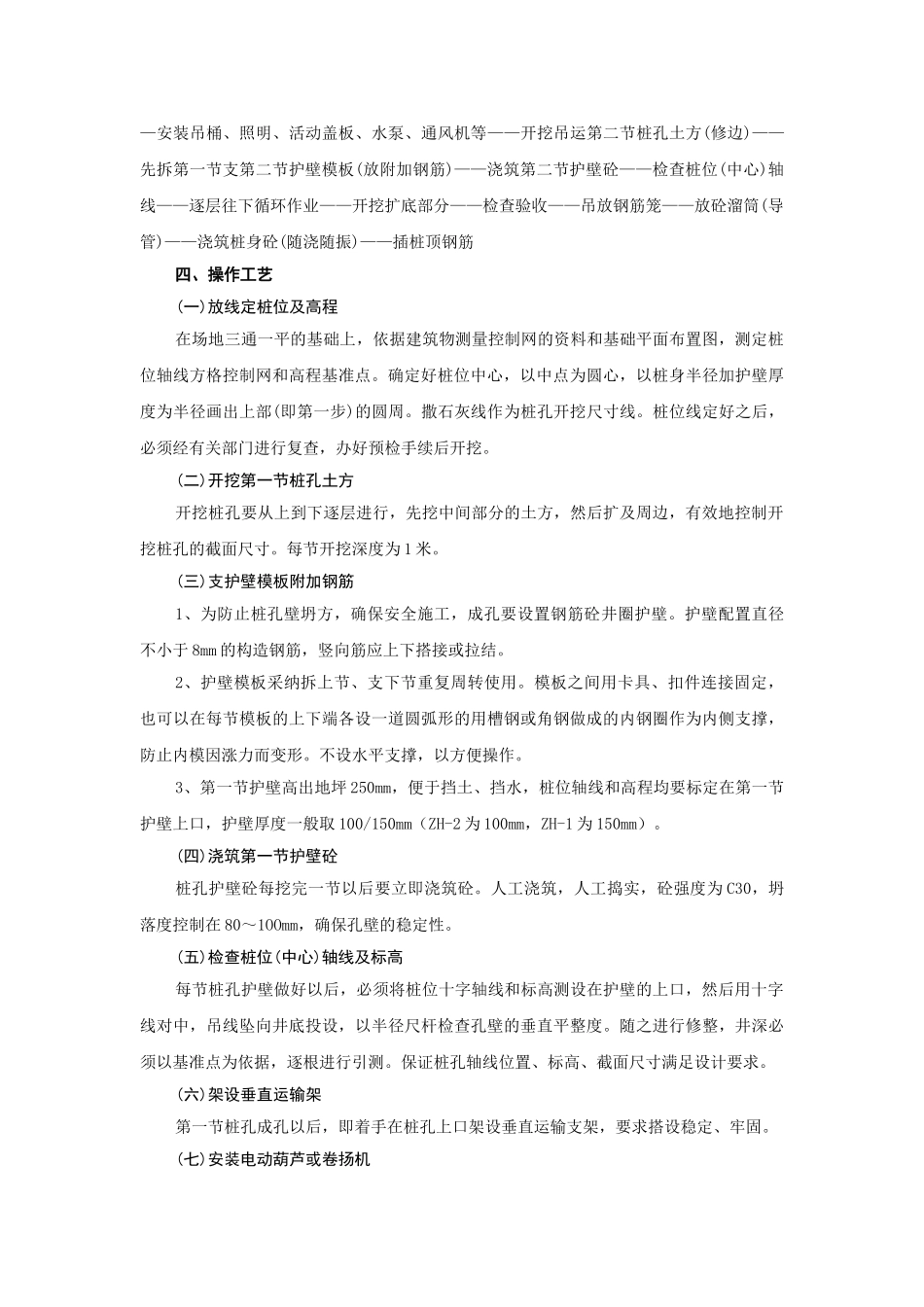

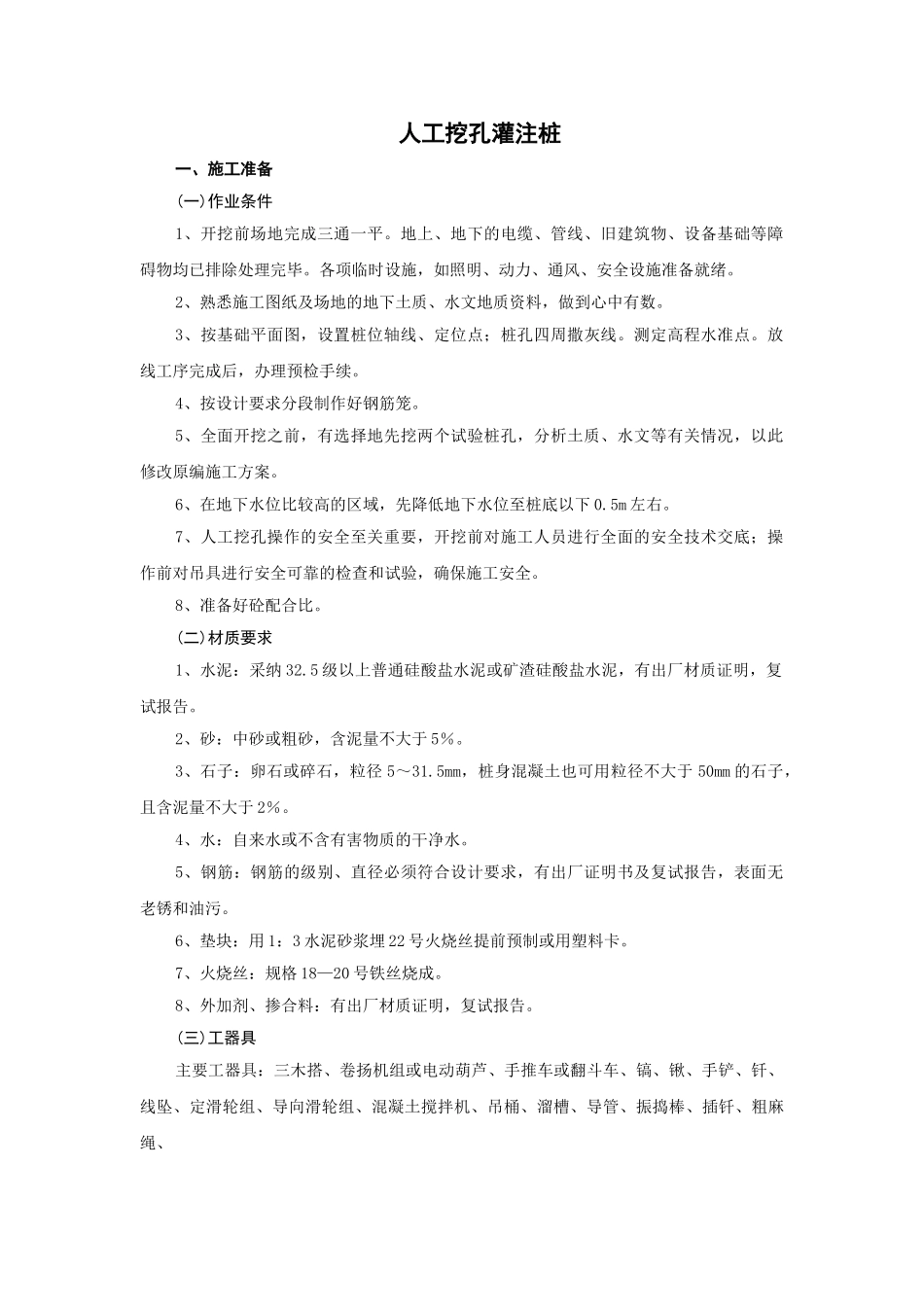

人工挖孔灌注桩一、施工准备(一)作业条件1、开挖前场地完成三通一平
地上、地下的电缆、管线、旧建筑物、设备基础等障碍物均已排除处理完毕
各项临时设施,如照明、动力、通风、安全设施准备就绪
2、熟悉施工图纸及场地的地下土质、水文地质资料,做到心中有数
3、按基础平面图,设置桩位轴线、定位点;桩孔四周撒灰线
测定高程水准点
放线工序完成后,办理预检手续
4、按设计要求分段制作好钢筋笼
5、全面开挖之前,有选择地先挖两个试验桩孔,分析土质、水文等有关情况,以此修改原编施工方案
6、在地下水位比较高的区域,先降低地下水位至桩底以下 0
7、人工挖孔操作的安全至关重要,开挖前对施工人员进行全面的安全技术交底;操作前对吊具进行安全可靠的检查和试验,确保施工安全
8、准备好砼配合比

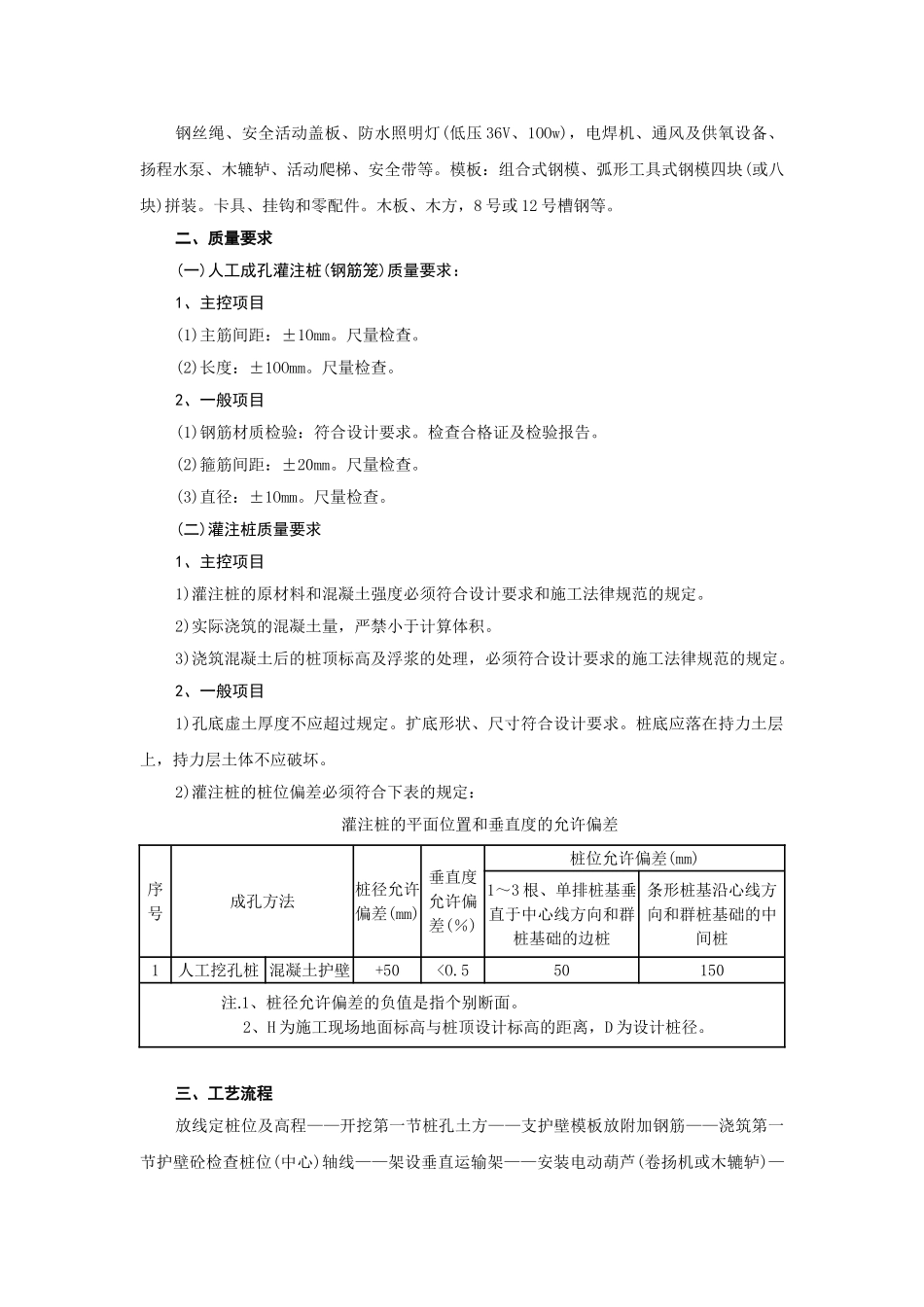

(二)材质要求1、水泥:采纳 32
5 级以上普通硅酸盐水泥或矿渣硅酸盐水泥,有出厂材质证明,复试报告
2、砂:中砂或粗砂,含泥量不大于 5%
3、石子:卵石或碎石,粒径 5~31
5mm,桩身混凝土也可用粒径不大于 50mm 的石子,且含泥量不大于 2%
4、水:自来水或不含有害物质的干净水
5、钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,表面无老锈和油污
6、垫块:用 1:3 水泥砂浆埋 22 号火烧丝提前预制或用塑料卡
7、火烧丝:规格 18—20 号铁丝烧成
8、外加剂、掺合料:有出厂材质证明,复试报告
(三)工器具主要工器具:三木搭、卷扬机组或电动葫芦、手推车或翻斗车、镐、锹、手铲、钎、线坠、定滑轮组、导向滑轮组、混凝土搅拌机、吊桶、溜槽、导管、振捣棒、插钎、粗麻绳、钢丝绳、安全活动盖板、防水照明灯(低压 36V、1OOw),电焊机、通风及供氧设备、扬程水泵、木辘轳、活动爬梯、安全带等
模板:组合式钢模、弧形工具式钢模四块(或八块)拼装
卡具、挂钩和零配件
