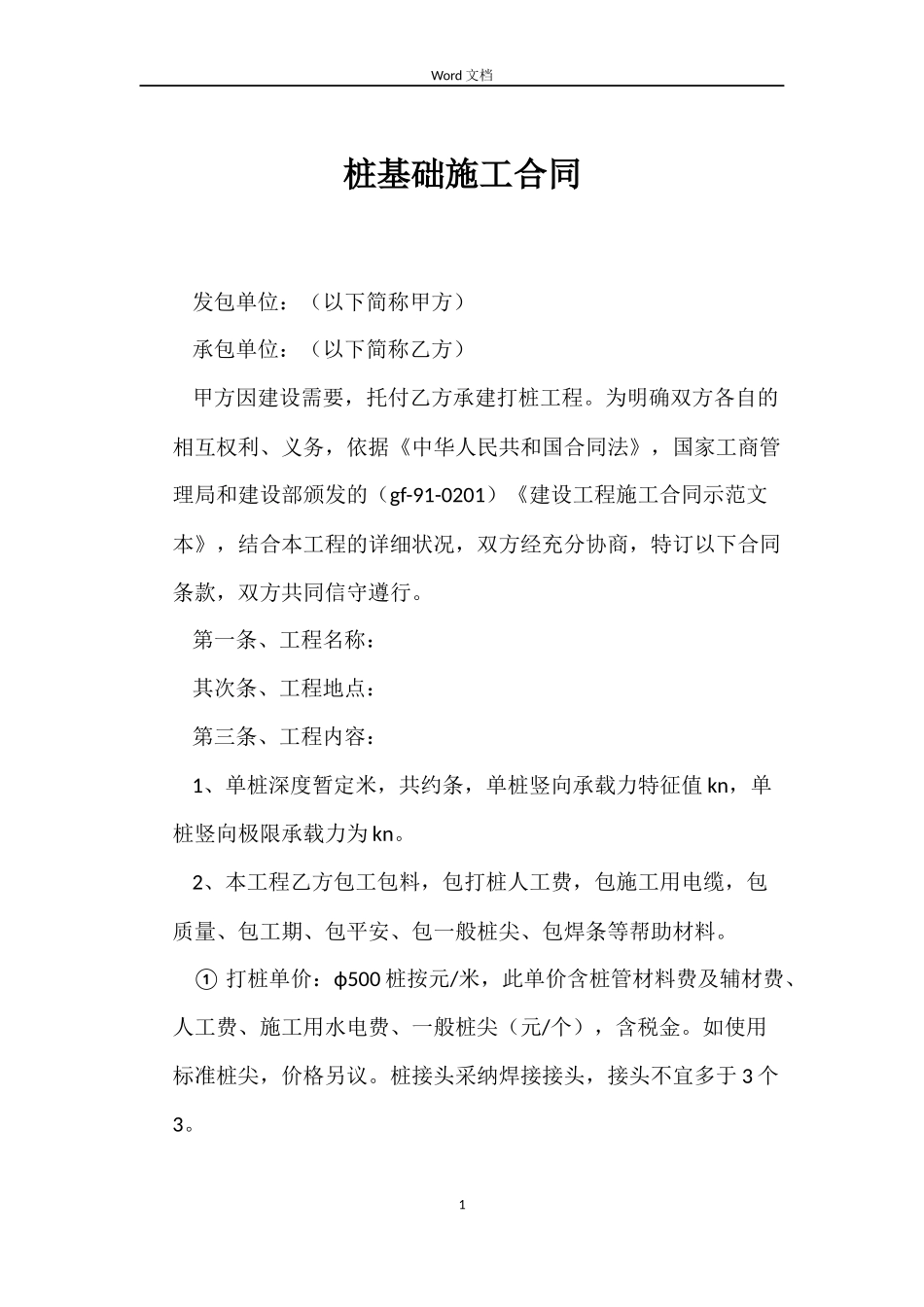

Word文档桩基础施工合同发包单位:(以下简称甲方)承包单位:(以下简称乙方)甲方因建设需要,托付乙方承建打桩工程
为明确双方各自的相互权利、义务,依据《中华人民共和国合同法》,国家工商管理局和建设部颁发的(gf-91-0201)《建设工程施工合同示范文本》,结合本工程的详细状况,双方经充分协商,特订以下合同条款,双方共同信守遵行
第一条、工程名称:其次条、工程地点:第三条、工程内容:1、单桩深度暂定米,共约条,单桩竖向承载力特征值kn,单桩竖向极限承载力为kn
2、本工程乙方包工包料,包打桩人工费,包施工用电缆,包质量、包工期、包平安、包一般桩尖、包焊条等帮助材料
①打桩单价:ф500桩按元/米,此单价含桩管材料费及辅材费、人工费、施工用水电费、一般桩尖(元/个),含税金
如使用标准桩尖,价格另议
桩接头采纳焊接接头,接头不宜多于3个3

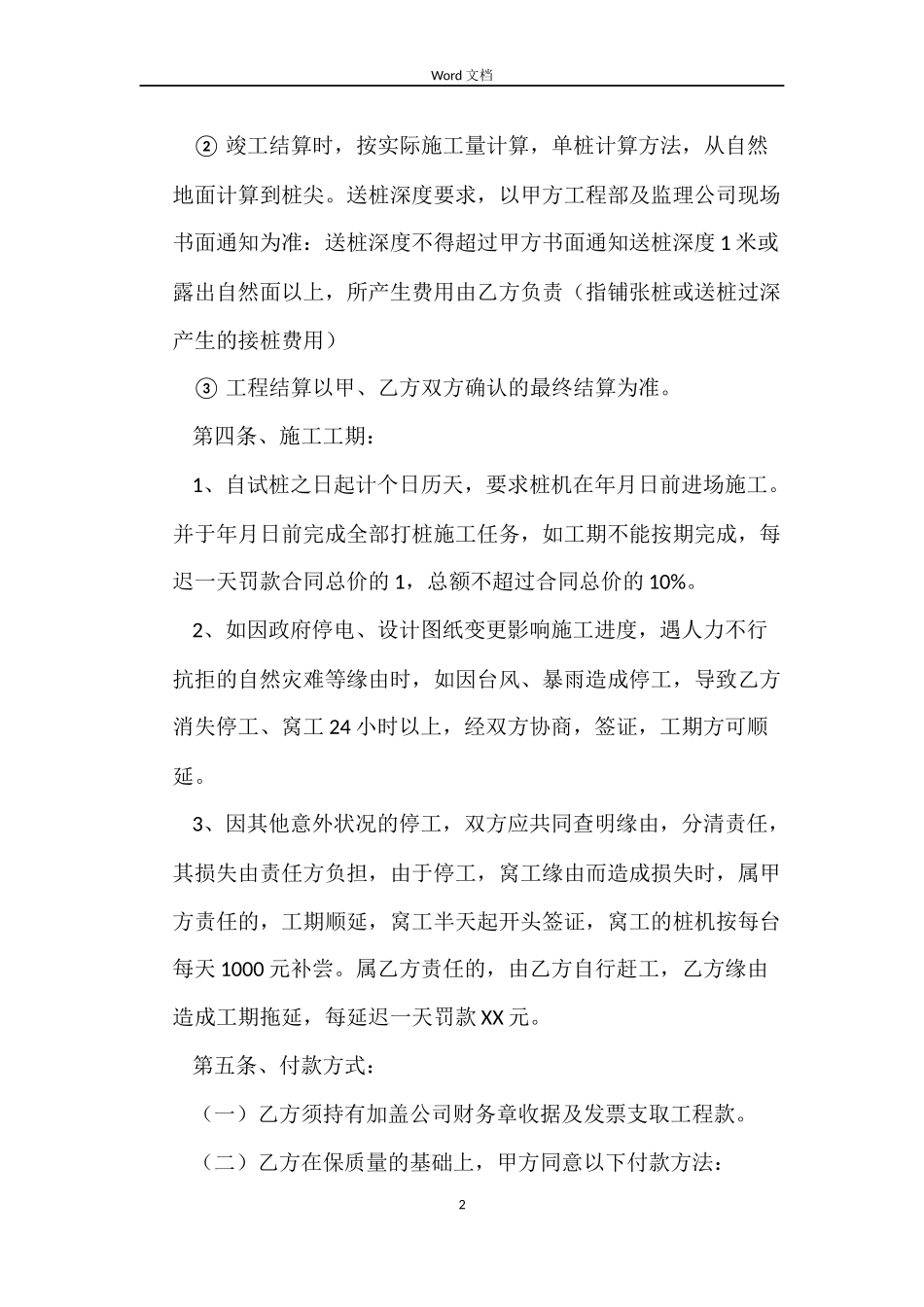

1Word文档②竣工结算时,按实际施工量计算,单桩计算方法,从自然地面计算到桩尖
送桩深度要求,以甲方工程部及监理公司现场书面通知为准:送桩深度不得超过甲方书面通知送桩深度1米或露出自然面以上,所产生费用由乙方负责(指铺张桩或送桩过深产生的接桩费用)③工程结算以甲、乙方双方确认的最终结算为准
第四条、施工工期:1、自试桩之日起计个日历天,要求桩机在年月日前进场施工
并于年月日前完成全部打桩施工任务,如工期不能按期完成,每迟一天罚款合同总价的1,总额不超过合同总价的10%
2、如因政府停电、设计图纸变更影响施工进度,遇人力不行抗拒的自然灾难等缘由时,如因台风、暴雨造成停工,导致乙方消失停工、窝工24小时以上,经双方协商,签证,工期方可顺延
3、因其他意外状况的停工,双方应共同查明缘由,分清责任,其损失由责任方负担,由于停工,窝工缘由而造成损失时,属甲方责任的,工期顺延,窝工半天起开头签证,窝工的桩机按每台每天1000元补尝
属乙方责任的,由
