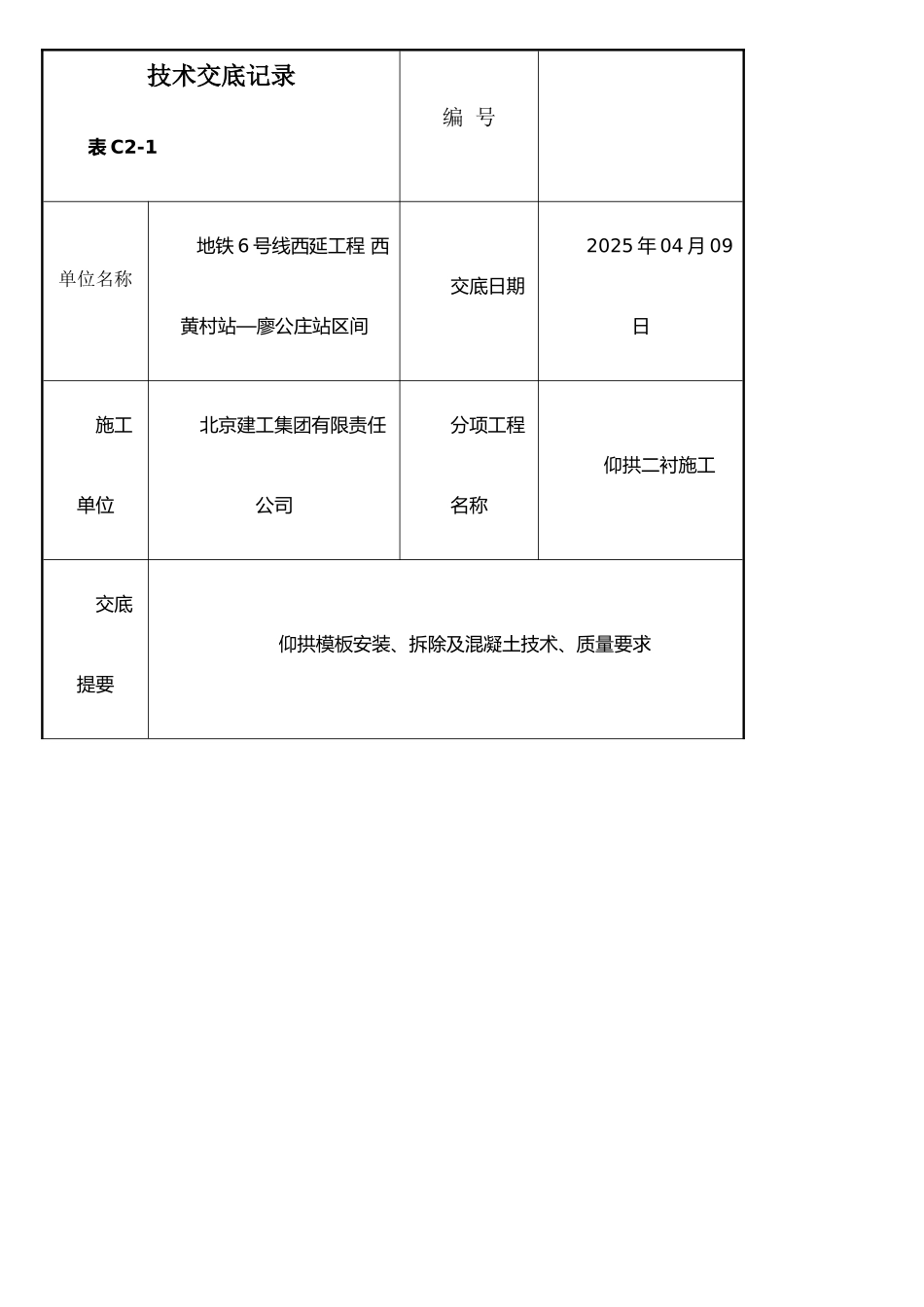

技术交底记录表 C2-1编 号单位名称地铁 6 号线西延工程 西黄村站—廖公庄站区间交底日期2025 年 04 月 09日施工单位北京建工集团有限责任公司分项工程名称仰拱二衬施工交底提要仰拱模板安装、拆除及混凝土技术、质量要求交底内容:一、施工准备1、材料:1500*547mm 钢模板、直接 60mm 可调丝杠、 ø16 螺栓、2 厚模板、100*100mm 木方2、工具准备:电钻,锤子,斧子,木工创锯机,活动扳子,手锯,水平尺,撬棍,钢卷尺2、材料准备: ① 模板打磨,涂刷脱模剂,表面凹陷、凸起部位修补平整
② 丝杠清理完成,保证可调托能正常、顺畅伸出
二、施工工艺及要求模板安装:1、施工工序① 焊接钢筋保护层控制钢筋,本工程保护层厚度为 43mm
② 根据测量控制线焊接模板定位钢筋,定位钢筋与二衬主筋焊接,固定钢筋间距不得大于 1
5m,模板上下位置均需设置
③ 安装仰拱模板并连接丝杠,可调丝杠间距为 1
模板与模板间采纳螺栓连接,可调丝杆与模板连接使用 ø16 螺栓
(详见附图)④ 检查模板安装质量及净空等
对不合格位置进行整改、修整
2、施工要求① 模板使用前应完成修整、清理工作,表面涂刷脱模剂
模板应保证平整、无油渍、锈蚀等
② 保护层控制钢筋应焊接牢固,定位准确
保证符合保护层及隧道净空要求

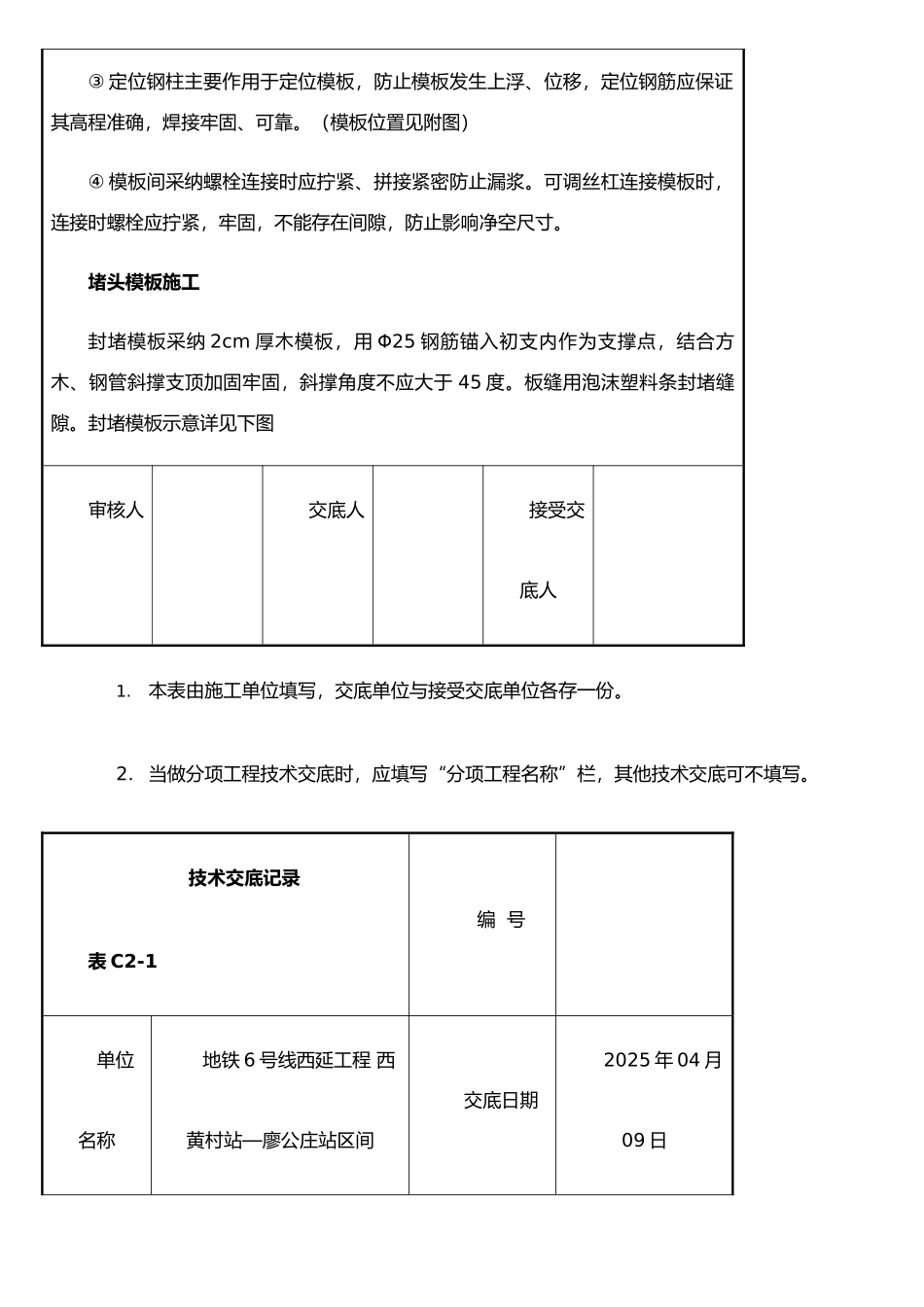

③ 定位钢柱主要作用于定位模板,防止模板发生上浮、位移,定位钢筋应保证其高程准确,焊接牢固、可靠
(模板位置见附图)④ 模板间采纳螺栓连接时应拧紧、拼接紧密防止漏浆
可调丝杠连接模板时,连接时螺栓应拧紧,牢固,不能存在间隙,防止影响净空尺寸
堵头模板施工封堵模板采纳 2cm 厚木模板,用 Φ25 钢筋锚入初支内作为支撑点,结合方木、钢管斜撑支顶加固牢固,斜撑角度不应大于 45 度
板缝用泡沫塑料条封堵缝隙
封堵模板示意详见下图审核人交底人接受交底人1
本表由施工单位
