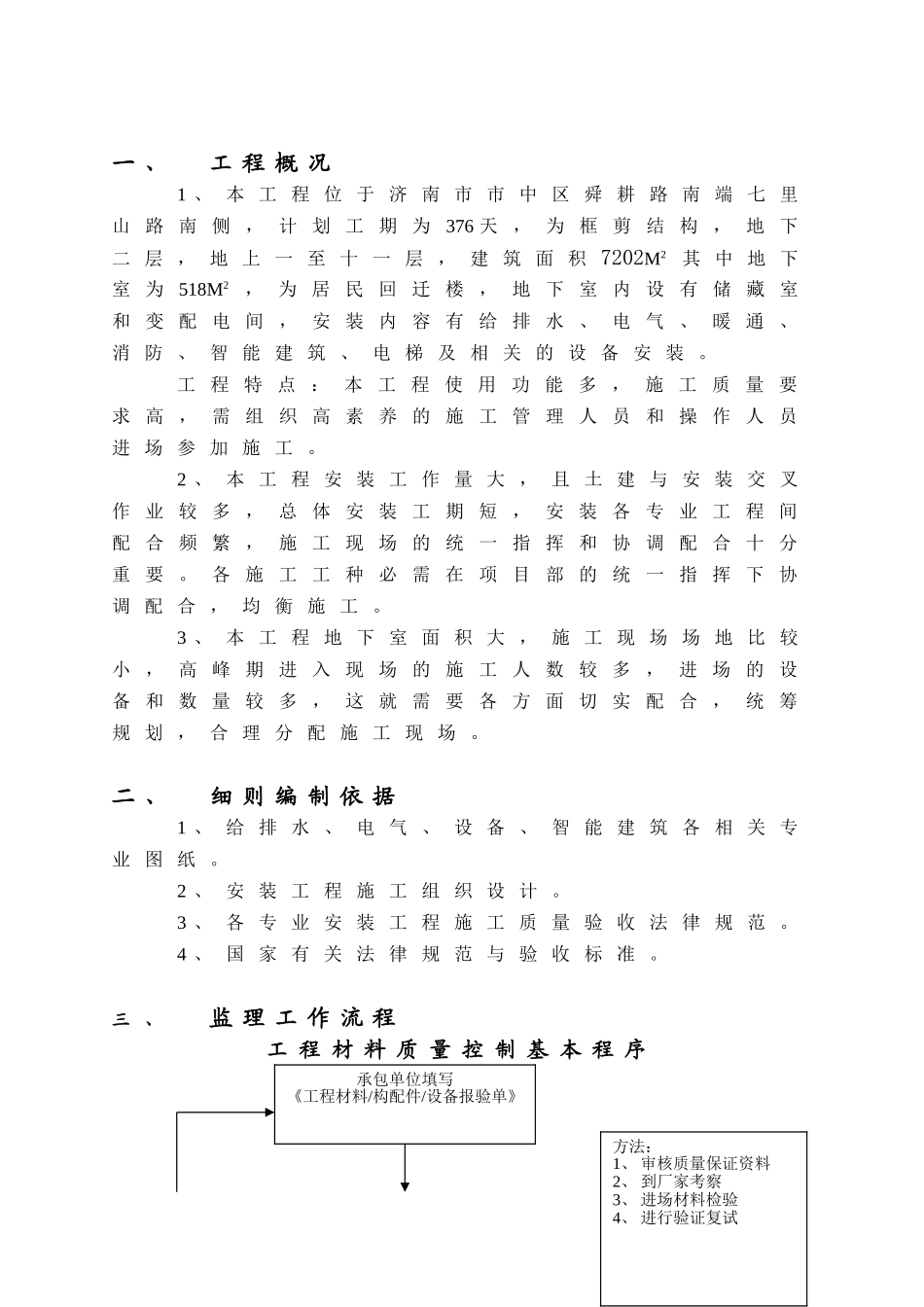

伟 东 新 都 3地 块 10# 楼安 装 工 程监理细则山 东 中 方 建 筑 工 程 咨 询 有 限 有 限 公 司 伟 东 监 理 项目 部二 OO五 年 二 月 二 十 八 日编 制 : 审 核 : 审 定 : 目 录一 、工程概况 01二 、细则编制依据 01三 、监理工作流程 01四 、监理工作的控制要点及目标值 06五 、监理工作的方法及措施 07六 、各专业监理细则 09( 一 )给排水工程 10( 二 )电气工程 26( 三 )弱电气工程 38( 四 )电梯安装工程 43七 、安 装 工 程 常 见 质 量 通 病 及 其 防 治 54一 、工 程 概 况1 、 本 工 程 位 于 济 南 市 市 中 区 舜 耕 路 南 端 七 里山 路 南 侧 , 计 划 工 期 为376 天 , 为 框 剪 结 构 , 地 下二 层 , 地 上 一 至 十 一 层 , 建 筑 面 积 7202M2其 中 地 下室 为 518M2, 为 居 民 回 迁 楼 , 地 下 室 内 设 有 储 藏 室和 变 配 电 间 , 安 装 内 容 有 给 排 水 、 电 气 、 暖 通 、消 防 、 智 能 建 筑 、 电 梯 及 相 关 的 设 备 安 装 。工 程 特 点 : 本 工 程 使 用 功 能 多 , 施 工 质 量 要求 高 , 需 组 织 高 素 养 的 施 工 管 理 人 员 和 操 作 人 员进 场 参 加 施 工 。2 、 本 工 程 安 装 工 作 量 大 , 且 土 建 与 安 装 交 叉作 业 较 多 , 总 体 安 装 工 期 短 , 安 装 各 专 业 工 程 间配 合 频 繁 , 施 工 现 场 的 统 一 指 挥 和 协 调 配 合 十 分重 要 。 各 施 工 工 种 必 需 在 项 目 部 的 统 一 指 挥 下 协调 配 合 , 均 衡 施 工 。3 、 本 工 程 地 下 室 面 积 大 , 施 工 现 场 场 地 比 较小 , 高 峰 期 进 入 现 场 的 施 工 人 数 较 多 , 进 场 的 设备 和 数 量 较 多 , 这 就 需 要 各 方 面 切 实 配 合 , 统 筹规 划 , 合 理 分 配 施 工 现 场 。二 、细 则 编 制 依 据1 、 给 排 水 、 电 气 、 设 备 、 智 能 建 筑 各 相 关 专业 图 纸 。2 、 安 装 工 程 施 ...
