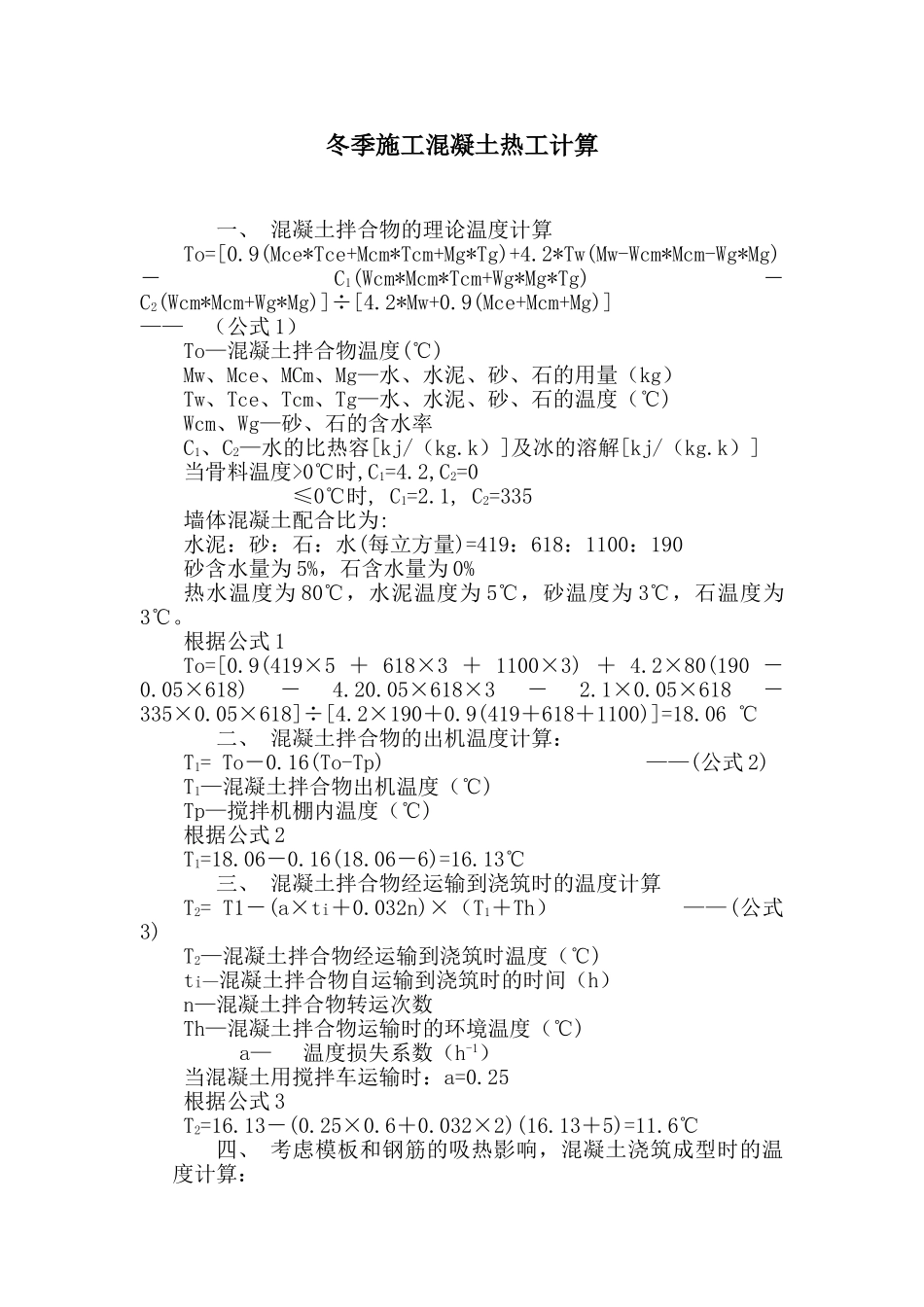

冬季施工混凝土热工计算一、 混凝土拌合物的理论温度计算To=[0.9(Mce*Tce+Mcm*Tcm+Mg*Tg)+4.2*Tw(Mw-Wcm*Mcm-Wg*Mg)-C1(Wcm*Mcm*Tcm+Wg*Mg*Tg)-C2(Wcm*Mcm+Wg*Mg)]÷[4.2*Mw+0.9(Mce+Mcm+Mg)] —— (公式 1)To—混凝土拌合物温度(℃)Mw、Mce、MCm、Mg—水、水泥、砂、石的用量(kg)Tw、Tce、Tcm、Tg—水、水泥、砂、石的温度(℃)Wcm、Wg—砂、石的含水率C1、C2—水的比热容[kj/(kg.k)]及冰的溶解[kj/(kg.k)]当骨料温度>0℃时,C1=4.2,C2=0 ≤0℃时, C1=2.1, C2=335墙体混凝土配合比为:水泥:砂:石:水(每立方量)=419:618:1100:190砂含水量为 5%,石含水量为 0%热水温度为 80℃,水泥温度为 5℃,砂温度为 3℃,石温度为3℃。根据公式 1To=[0.9(419×5 + 618×3 + 1100×3) + 4.2×80(190 -0.05×618)-4.20.05×618×3-2.1×0.05×618-335×0.05×618]÷[4.2×190+0.9(419+618+1100)]=18.06 ℃二、 混凝土拌合物的出机温度计算:T1= To-0.16(To-Tp) ——(公式 2)T1—混凝土拌合物出机温度(℃)Tp—搅拌机棚内温度(℃)根据公式 2T1=18.06-0.16(18.06-6)=16.13℃三、 混凝土拌合物经运输到浇筑时的温度计算T2= T1-(a×ti+0.032n)×(T1+Th) ——(公式3)T2—混凝土拌合物经运输到浇筑时温度(℃)ti—混凝土拌合物自运输到浇筑时的时间(h)n—混凝土拌合物转运次数Th—混凝土拌合物运输时的环境温度(℃)a—温度损失系数(h-1)当混凝土用搅拌车运输时:a=0.25根据公式 3T2=16.13-(0.25×0.6+0.032×2)(16.13+5)=11.6℃四、 考虑模板和钢筋的吸热影响,混凝土浇筑成型时的温度计算:T3=(C1×M1×T1-C2×M2×T2-C3×M3×T3)/(C1×M1+C2×M2+C3×M3) ——(公式 4)T3—混凝土浇筑成型时的温度(℃)C1、C2、C3—混凝土、模板、钢材的比热容[kj/(kg.k)]混凝土的比热容取 1 kj/(kg.k)钢材的比热容取 0.48 kj/(kg.k)M1—每一立方米混凝土的重量(kg)M2、M3—每一立方米混凝土接触的模板、钢筋重量(kg)T2、T3—模板、钢材的温度(℃)(未预热为大气温度)200 厚墙体,采纳大钢模板,大气温度为 5℃。根据公式 4T3= ( 2400×1×11.6 - 1180×0.48×5 ) /(2400×1 +1180×0.48)=8.43℃五、 蓄热法热工计算5.1 混凝土蓄热法养护到任一时刻 t 的温度计算T=H*E–Q. Vce.t-S*E-Vce.t+Tm.t ——(公式5)5.2 混凝土蓄热法养护到任一时刻 t 的平均温...
