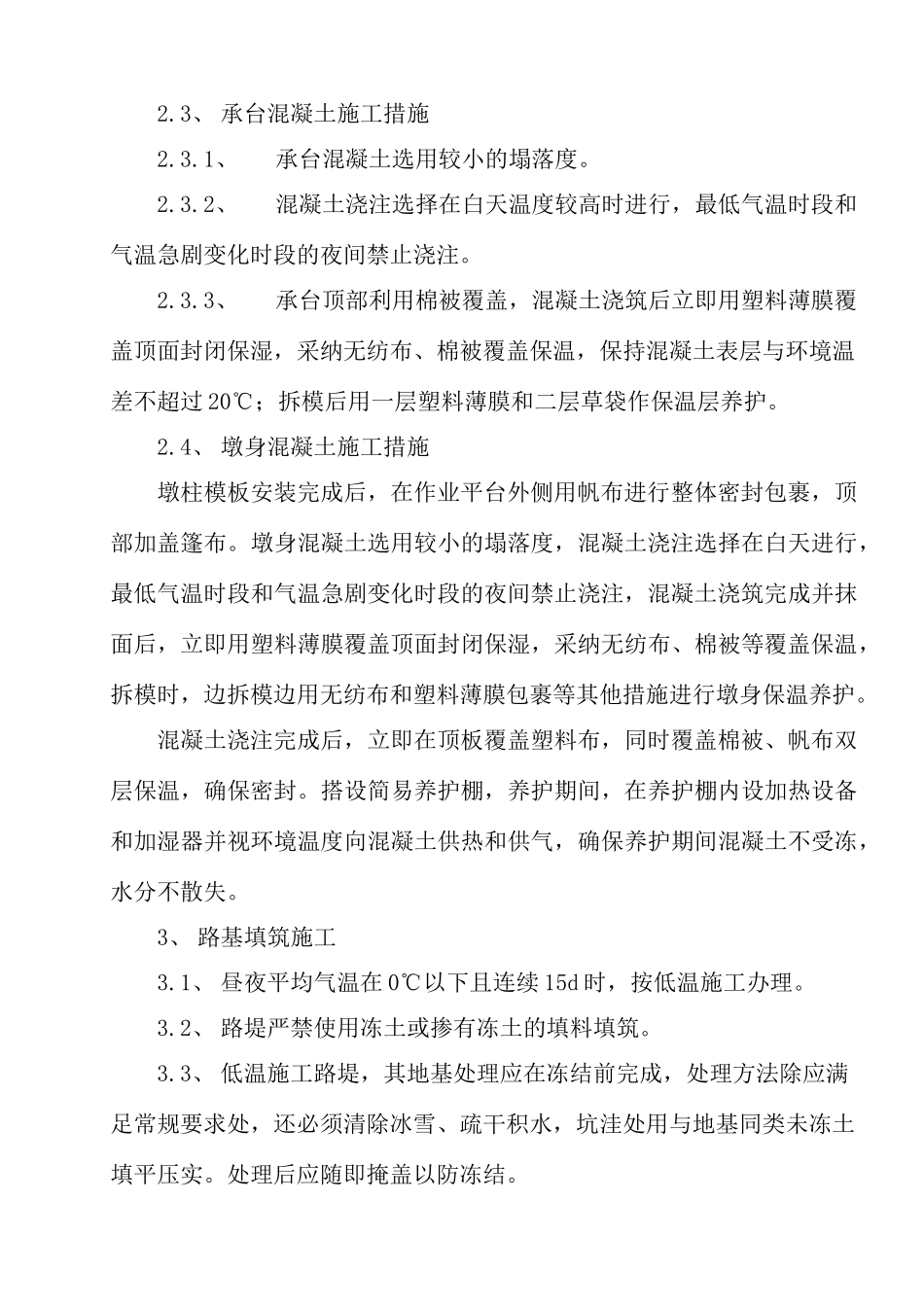

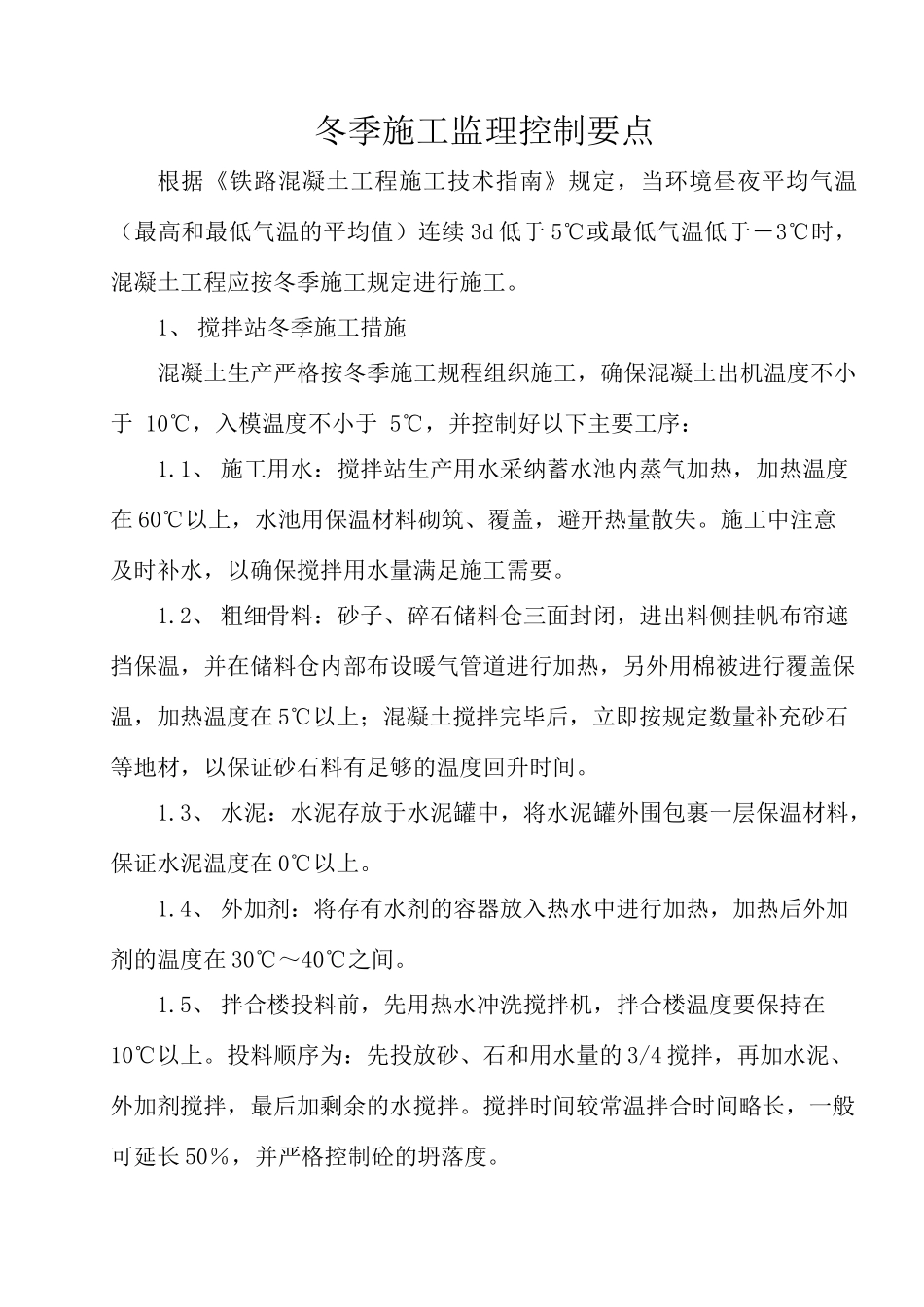

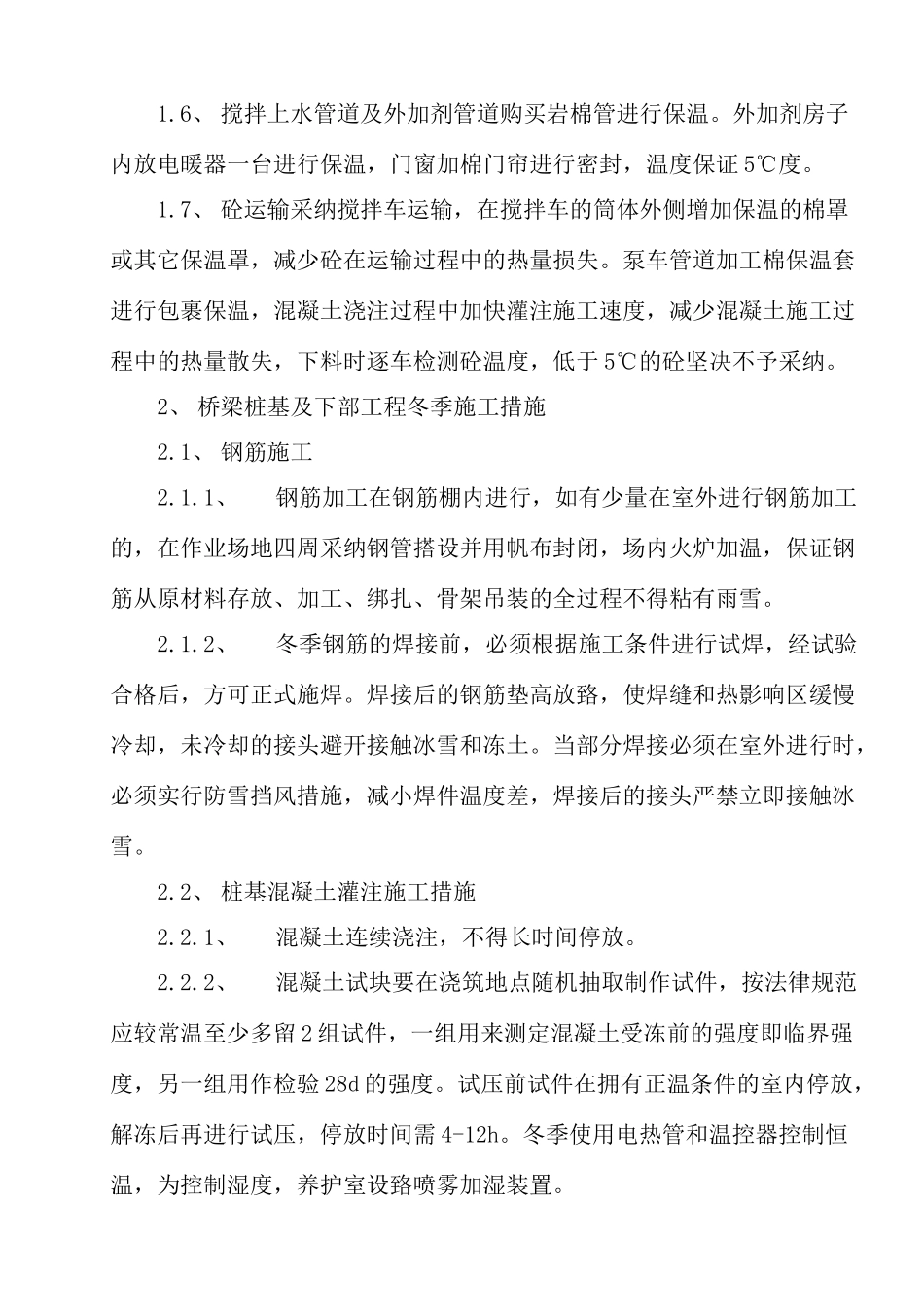

冬季施工监理控制要点根据《铁路混凝土工程施工技术指南》规定,当环境昼夜平均气温(最高和最低气温的平均值)连续 3d 低于 5℃或最低气温低于-3℃时,混凝土工程应按冬季施工规定进行施工。1、 搅拌站冬季施工措施混凝土生产严格按冬季施工规程组织施工,确保混凝土出机温度不小于 10℃,入模温度不小于 5℃,并控制好以下主要工序:1.1、 施工用水:搅拌站生产用水采纳蓄水池内蒸气加热,加热温度在 60℃以上,水池用保温材料砌筑、覆盖,避开热量散失。施工中注意及时补水,以确保搅拌用水量满足施工需要。1.2、 粗细骨料:砂子、碎石储料仓三面封闭,进出料侧挂帆布帘遮挡保温,并在储料仓内部布设暖气管道进行加热,另外用棉被进行覆盖保温,加热温度在 5℃以上;混凝土搅拌完毕后,立即按规定数量补充砂石等地材,以保证砂石料有足够的温度回升时间。1.3、 水泥:水泥存放于水泥罐中,将水泥罐外围包裹一层保温材料,保证水泥温度在 0℃以上。1.4、 外加剂:将存有水剂的容器放入热水中进行加热,加热后外加剂的温度在 30℃~40℃之间。1.5、 拌合楼投料前,先用热水冲洗搅拌机,拌合楼温度要保持在 10℃以上。投料顺序为:先投放砂、石和用水量的 3/4 搅拌,再加水泥、外加剂搅拌,最后加剩余的水搅拌。搅拌时间较常温拌合时间略长,一般可延长 50%,并严格控制砼的坍落度。1.6、 搅拌上水管道及外加剂管道购买岩棉管进行保温。外加剂房子内放电暖器一台进行保温,门窗加棉门帘进行密封,温度保证 5℃度。1.7、 砼运输采纳搅拌车运输,在搅拌车的筒体外侧增加保温的棉罩或其它保温罩,减少砼在运输过程中的热量损失。泵车管道加工棉保温套进行包裹保温,混凝土浇注过程中加快灌注施工速度,减少混凝土施工过程中的热量散失,下料时逐车检测砼温度,低于 5℃的砼坚决不予采纳。2、 桥梁桩基及下部工程冬季施工措施2.1、 钢筋施工2.1.1、钢筋加工在钢筋棚内进行,如有少量在室外进行钢筋加工的,在作业场地四周采纳钢管搭设并用帆布封闭,场内火炉加温,保证钢筋从原材料存放、加工、绑扎、骨架吊装的全过程不得粘有雨雪。2.1.2、冬季钢筋的焊接前,必须根据施工条件进行试焊,经试验合格后,方可正式施焊。焊接后的钢筋垫高放臵,使焊缝和热影响区缓慢冷却,未冷却的接头避开接触冰雪和冻土。当部分焊接必须在室外进行时,必须实行防雪挡风措施,减小焊件温度差,焊接后的接头严禁立即接触冰雪。2.2、 桩基混凝...
