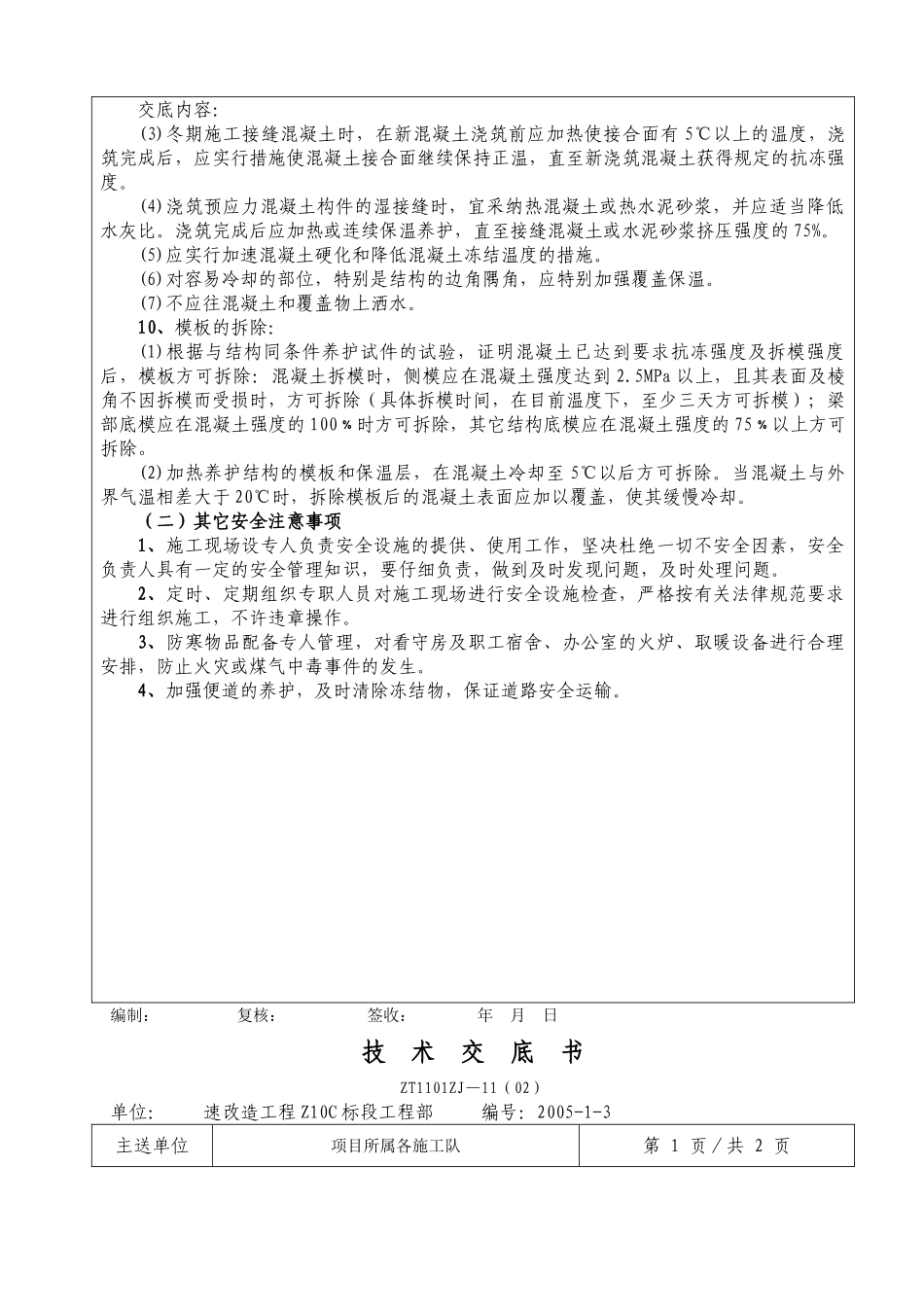

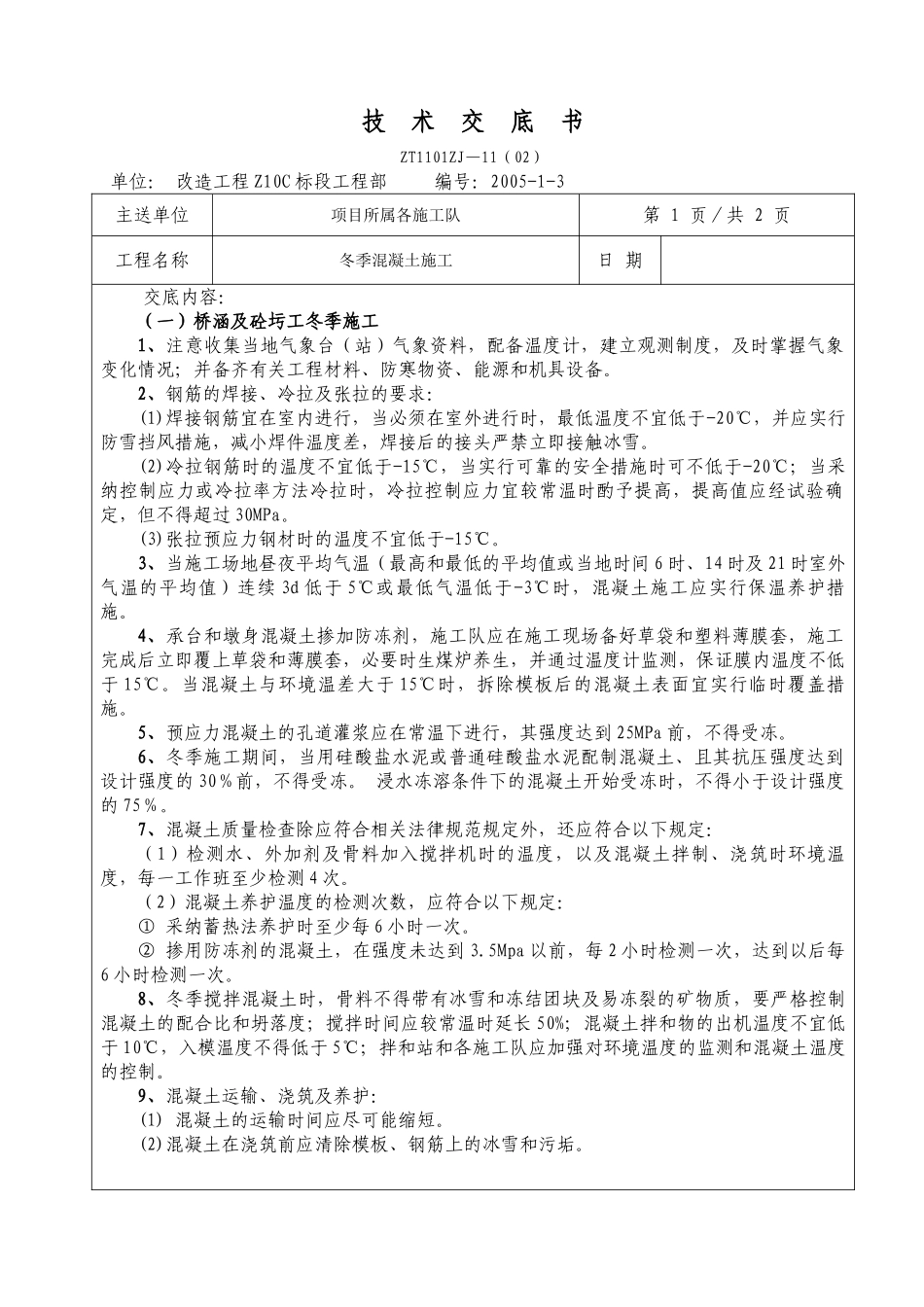

技 术 交 底 书ZT1101ZJ—11(02)单位: 改造工程 Z10C 标段工程部 编号:2005-1-3主送单位项目所属各施工队第 1 页/共 2 页工程名称冬季混凝土施工日 期 交底内容:(一)桥涵及砼圬工冬季施工1、注意收集当地气象台(站)气象资料,配备温度计,建立观测制度,及时掌握气象变化情况;并备齐有关工程材料、防寒物资、能源和机具设备
2、钢筋的焊接、冷拉及张拉的要求:(1)焊接钢筋宜在室内进行,当必须在室外进行时,最低温度不宜低于-20℃,并应实行防雪挡风措施,减小焊件温度差,焊接后的接头严禁立即接触冰雪
(2)冷拉钢筋时的温度不宜低于-15℃,当实行可靠的安全措施时可不低于-20℃;当采纳控制应力或冷拉率方法冷拉时,冷拉控制应力宜较常温时酌予提高,提高值应经试验确定,但不得超过 30MPa
(3)张拉预应力钢材时的温度不宜低于-15℃
3、当施工场地昼夜平均气温(最高和最低的平均值或当地时间 6 时、14 时及 21 时室外气温的平均值)连续 3d 低于 5℃或最低气温低于-3℃时,混凝土施工应实行保温养护措施
4、承台和墩身混凝土掺加防冻剂,施工队应在施工现场备好草袋和塑料薄膜套,施工完成后立即覆上草袋和薄膜套,必要时生煤炉养生,并通过温度计监测,保证膜内温度不低于 15℃
当混凝土与环境温差大于 15℃时,拆除模板后的混凝土表面宜实行临时覆盖措施
5、预应力混凝土的孔道灌浆应在常温下进行,其强度达到 25MPa 前,不得受冻
6、冬季施工期间,当用硅酸盐水泥或普通硅酸盐水泥配制混凝土、且其抗压强度达到设计强度的 30%前,不得受冻
浸水冻溶条件下的混凝土开始受冻时,不得小于设计强度的 75%
7、混凝土质量检查除应符合相关法律规范规定外,还应符合以下规定:(1)检测水、外加剂及骨料加入搅拌机时的温度,以及混凝土拌制、浇筑时环境温度,每一工作班至少检
