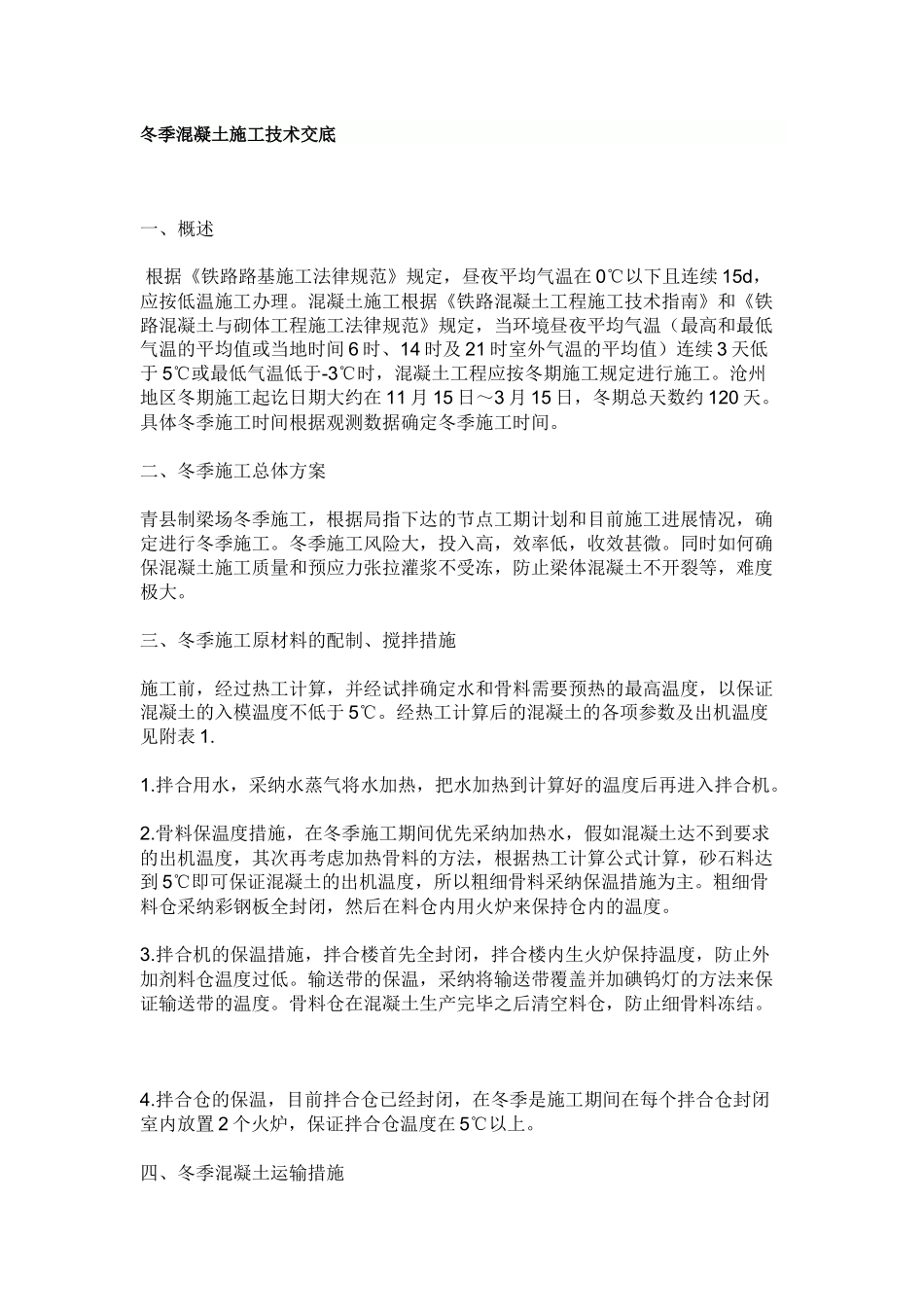

冬季混凝土施工技术交底 一、概述 根据《铁路路基施工法律规范》规定,昼夜平均气温在 0℃以下且连续 15d,应按低温施工办理
混凝土施工根据《铁路混凝土工程施工技术指南》和《铁路混凝土与砌体工程施工法律规范》规定,当环境昼夜平均气温(最高和最低气温的平均值或当地时间 6 时、14 时及 21 时室外气温的平均值)连续 3 天低于 5℃或最低气温低于-3℃时,混凝土工程应按冬期施工规定进行施工
沧州地区冬期施工起讫日期大约在 11 月 15 日~3 月 15 日,冬期总天数约 120 天
具体冬季施工时间根据观测数据确定冬季施工时间
二、冬季施工总体方案青县制梁场冬季施工,根据局指下达的节点工期计划和目前施工进展情况,确定进行冬季施工
冬季施工风险大,投入高,效率低,收效甚微
同时如何确保混凝土施工质量和预应力张拉灌浆不受冻,防止梁体混凝土不开裂等,难度极大
三、冬季施工原材料的配制、搅拌措施施工前,经过热工计算,并经试拌确定水和骨料需要预热的最高温度,以保证混凝土的入模温度不低于 5℃
经热工计算后的混凝土的各项参数及出机温度见附表 1

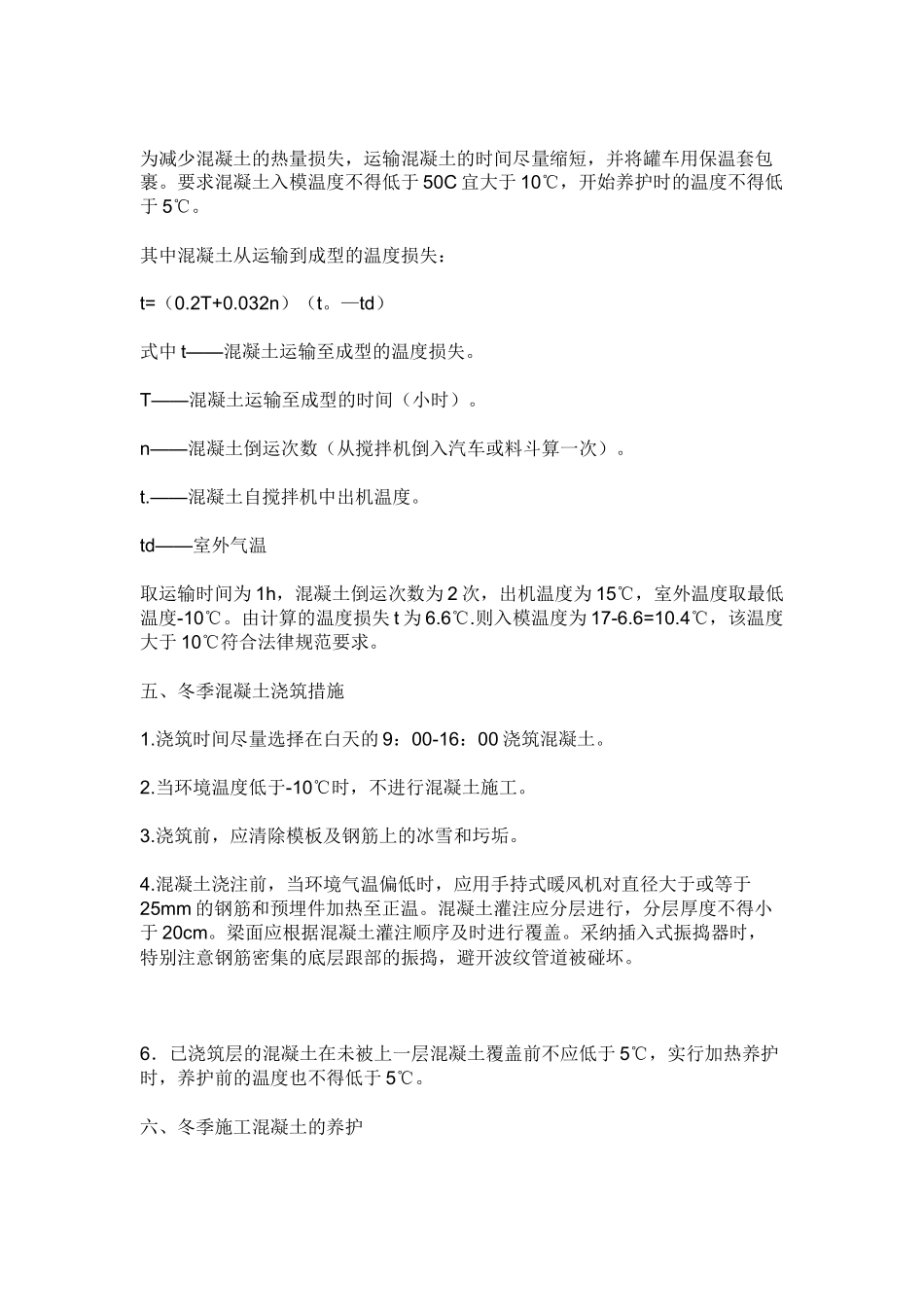

拌合用水,采纳水蒸气将水加热,把水加热到计算好的温度后再进入拌合机
骨料保温度措施,在冬季施工期间优先采纳加热水,假如混凝土达不到要求的出机温度,其次再考虑加热骨料的方法,根据热工计算公式计算,砂石料达到 5℃即可保证混凝土的出机温度,所以粗细骨料采纳保温措施为主
粗细骨料仓采纳彩钢板全封闭,然后在料仓内用火炉来保持仓内的温度
拌合机的保温措施,拌合楼首先全封闭,拌合楼内生火炉保持温度,防止外加剂料仓温度过低
输送带的保温,采纳将输送带覆盖并加碘钨灯的方法来保证输送带的温度
骨料仓在混凝土生产完毕之后清空料仓,防止细骨料冻结

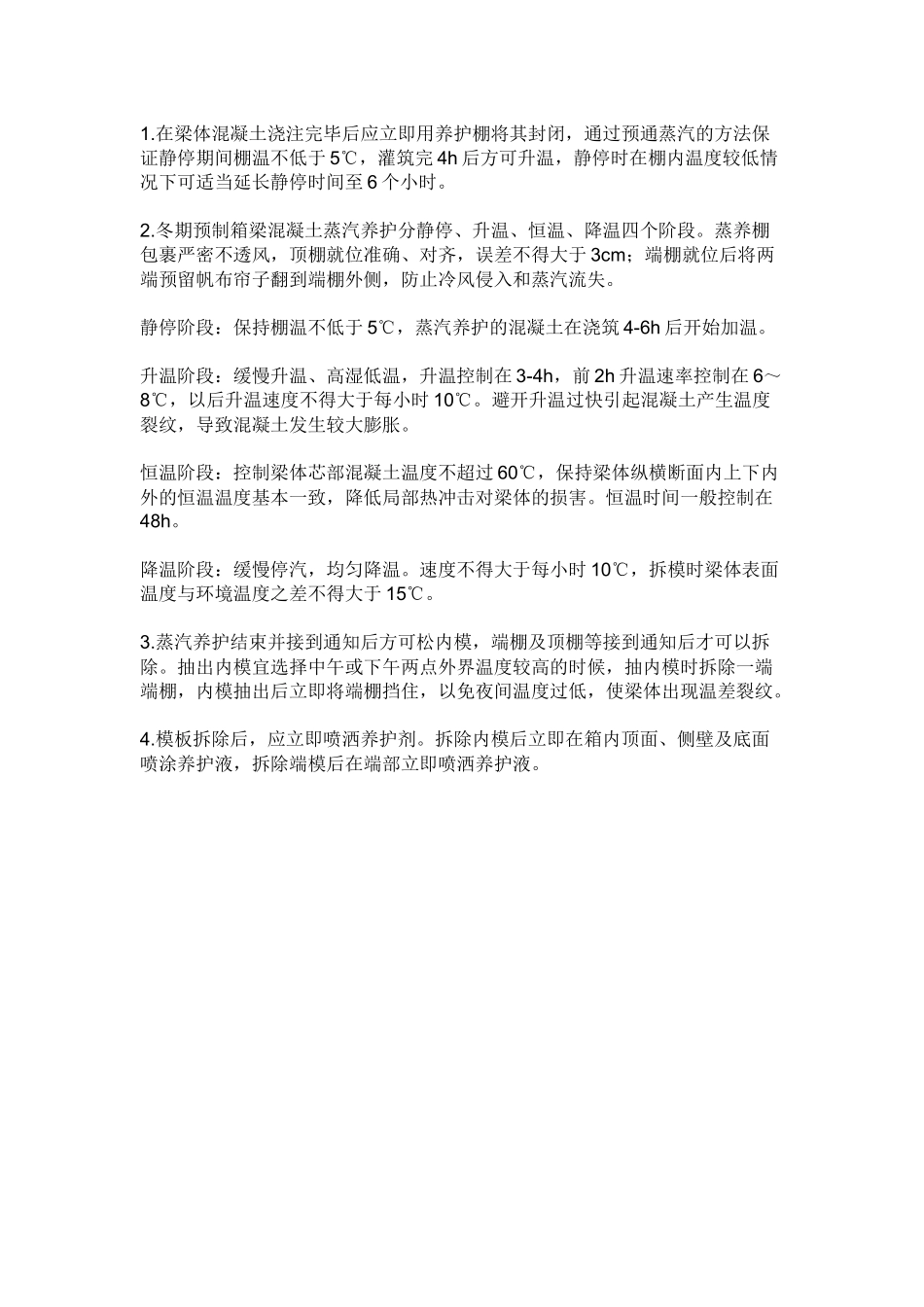

拌合仓的保温,目前拌合仓已经封闭,在冬季是施工期间在每个拌合仓封闭室内放置 2 个火炉,保证拌合仓
