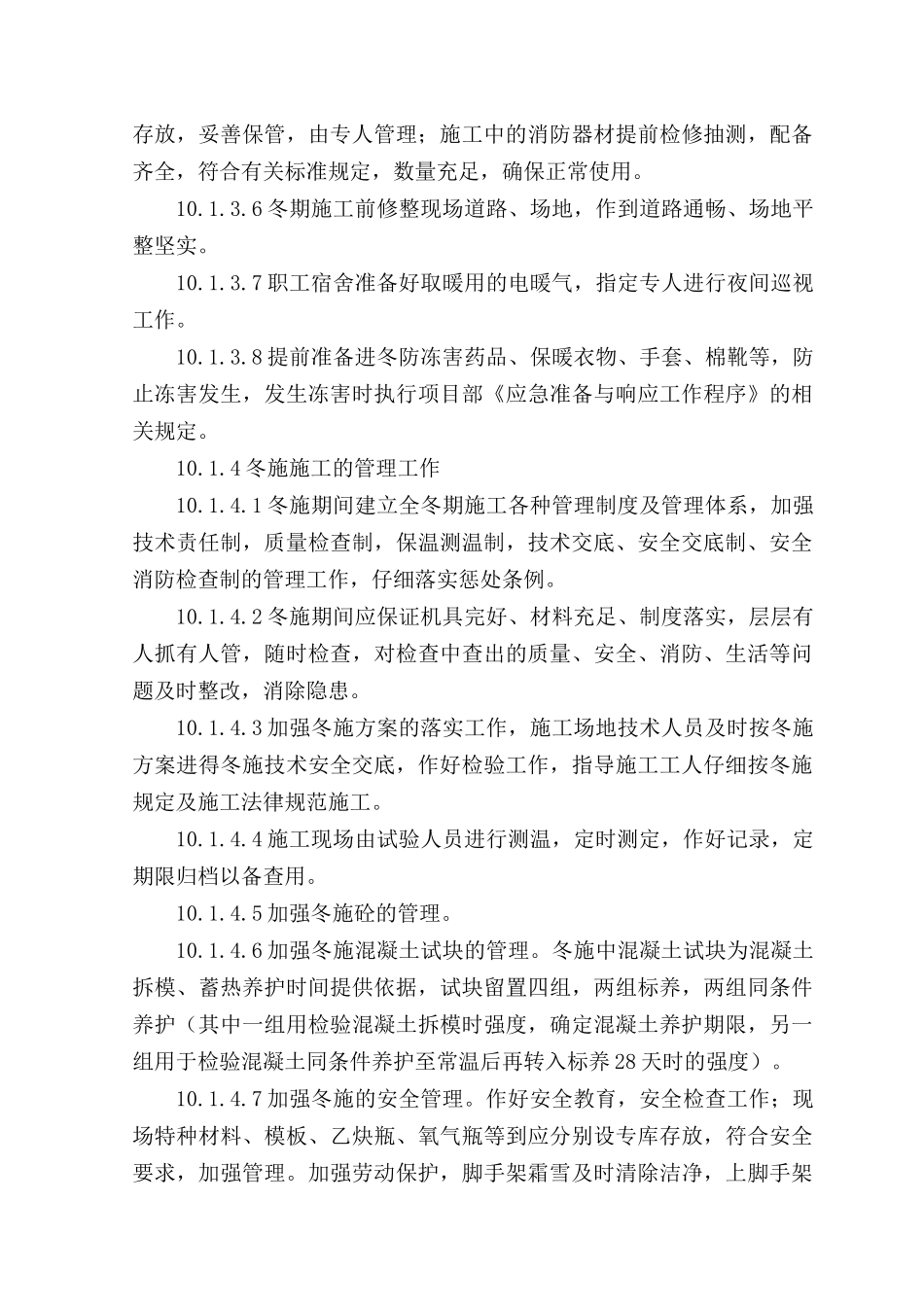

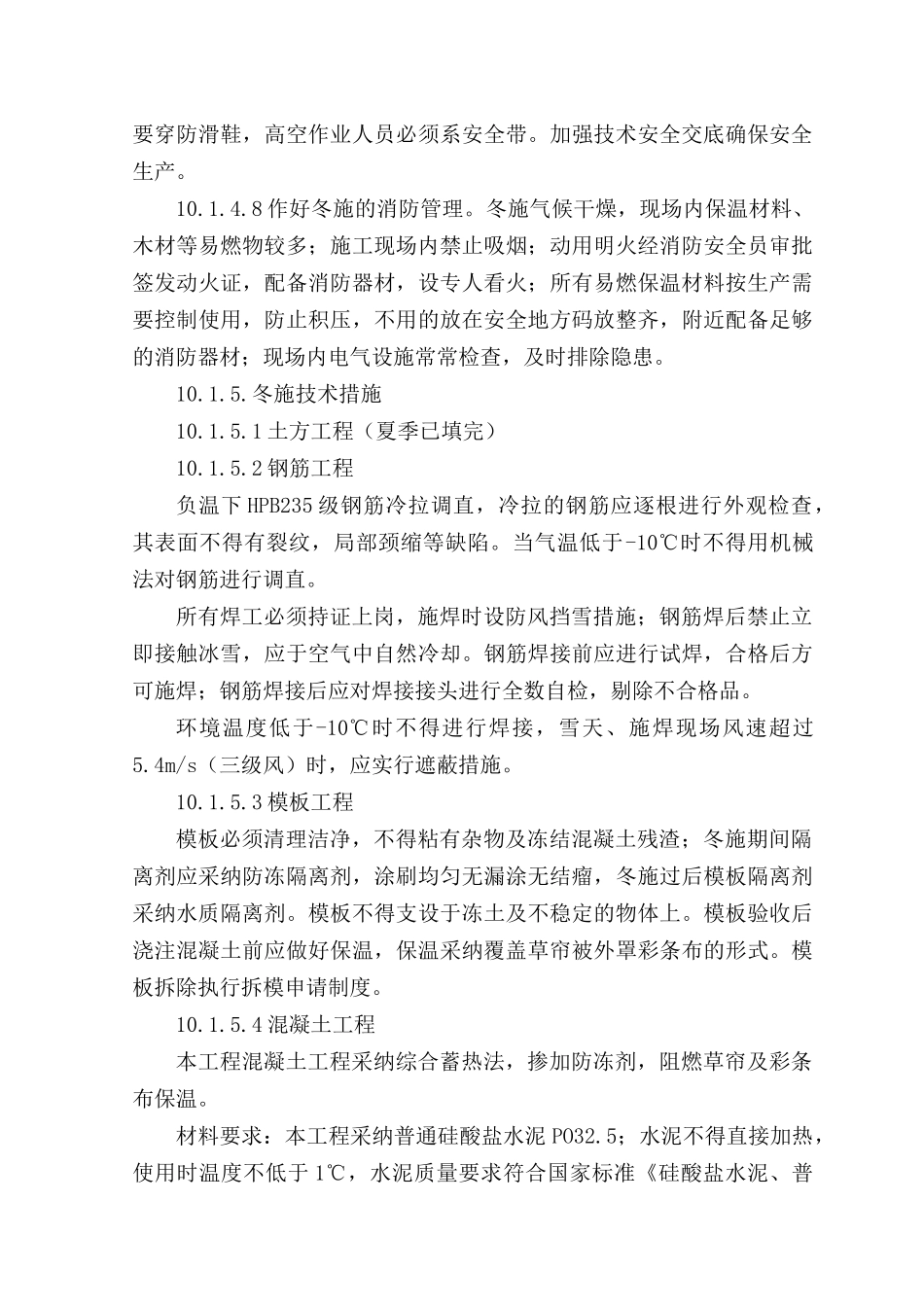

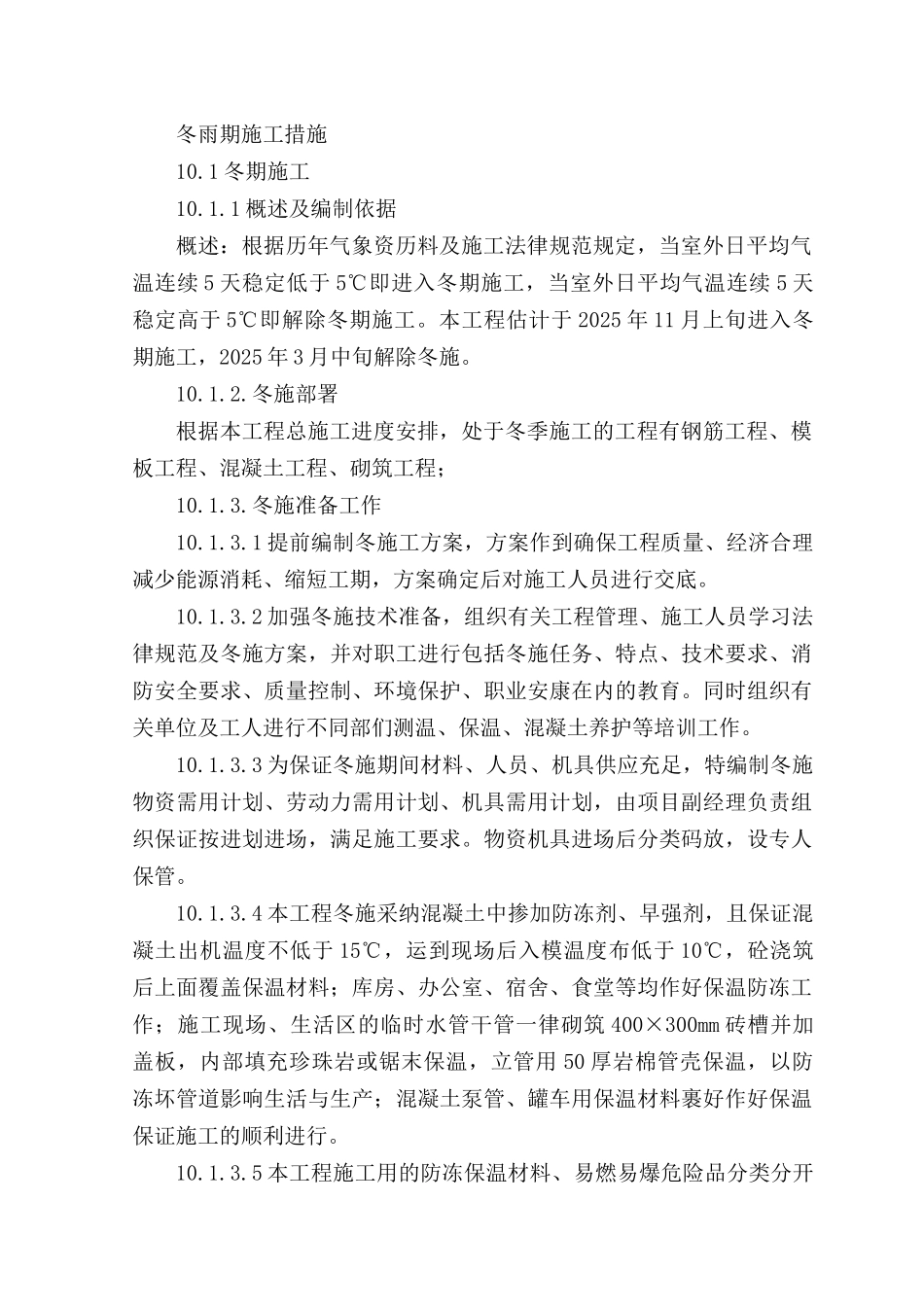

冬雨期施工措施10
1 冬期施工10
1 概述及编制依据概述:根据历年气象资历料及施工法律规范规定,当室外日平均气温连续 5 天稳定低于 5℃即进入冬期施工,当室外日平均气温连续 5 天稳定高于 5℃即解除冬期施工
本工程估计于 2025 年 11 月上旬进入冬期施工,2025 年 3 月中旬解除冬施
冬施部署根据本工程总施工进度安排,处于冬季施工的工程有钢筋工程、模板工程、混凝土工程、砌筑工程;10
冬施准备工作10
1 提前编制冬施工方案,方案作到确保工程质量、经济合理减少能源消耗、缩短工期,方案确定后对施工人员进行交底
2 加强冬施技术准备,组织有关工程管理、施工人员学习法律规范及冬施方案,并对职工进行包括冬施任务、特点、技术要求、消防安全要求、质量控制、环境保护、职业安康在内的教育
同时组织有关单位及工人进行不同部们测温、保温、混凝土养护等培训工作
3 为保证冬施期间材料、人员、机具供应充足,特编制冬施物资需用计划、劳动力需用计划、机具需用计划,由项目副经理负责组织保证按进划进场,满足施工要求
物资机具进场后分类码放,设专人保管
4 本工程冬施采纳混凝土中掺加防冻剂、早强剂,且保证混凝土出机温度不低于 15℃,运到现场后入模温度布低于 10℃,砼浇筑后上面覆盖保温材料;库房、办公室、宿舍、食堂等均作好保温防冻工作;施工现场、生活区的临时水管干管一律砌筑 400×300mm 砖槽并加盖板,内部填充珍珠岩或锯末保温,立管用 50 厚岩棉管壳保温,以防冻坏管道影响生活与生产;混凝土泵管、罐车用保温材料裹好作好保温保证施工的顺利进行
5 本工程施工用的防冻保温材料、易燃易爆危险品分类分开存放,妥善保管,由专人管理;施工中的消防器材提前检修抽测,配备齐全,符合有关标准规定,数量充足,确保
