冲孔旋挖钻孔灌注桩分项工程技术交底卡

冲孔旋挖钻孔灌注桩分项工程技术交底卡_第1页
1/5
冲孔旋挖钻孔灌注桩分项工程技术交底卡_第2页
2/5
冲孔旋挖钻孔灌注桩分项工程技术交底卡_第3页
3/5

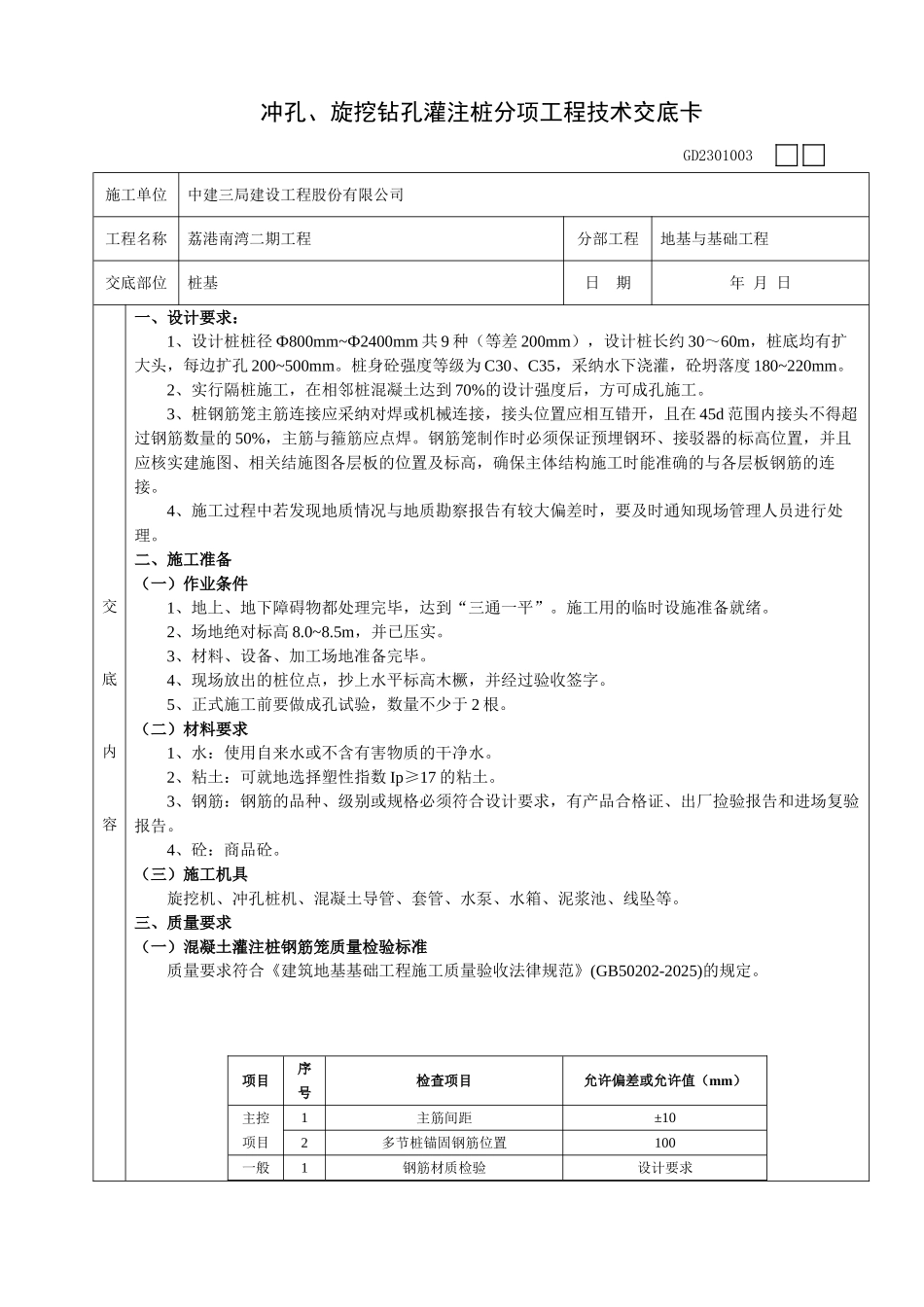

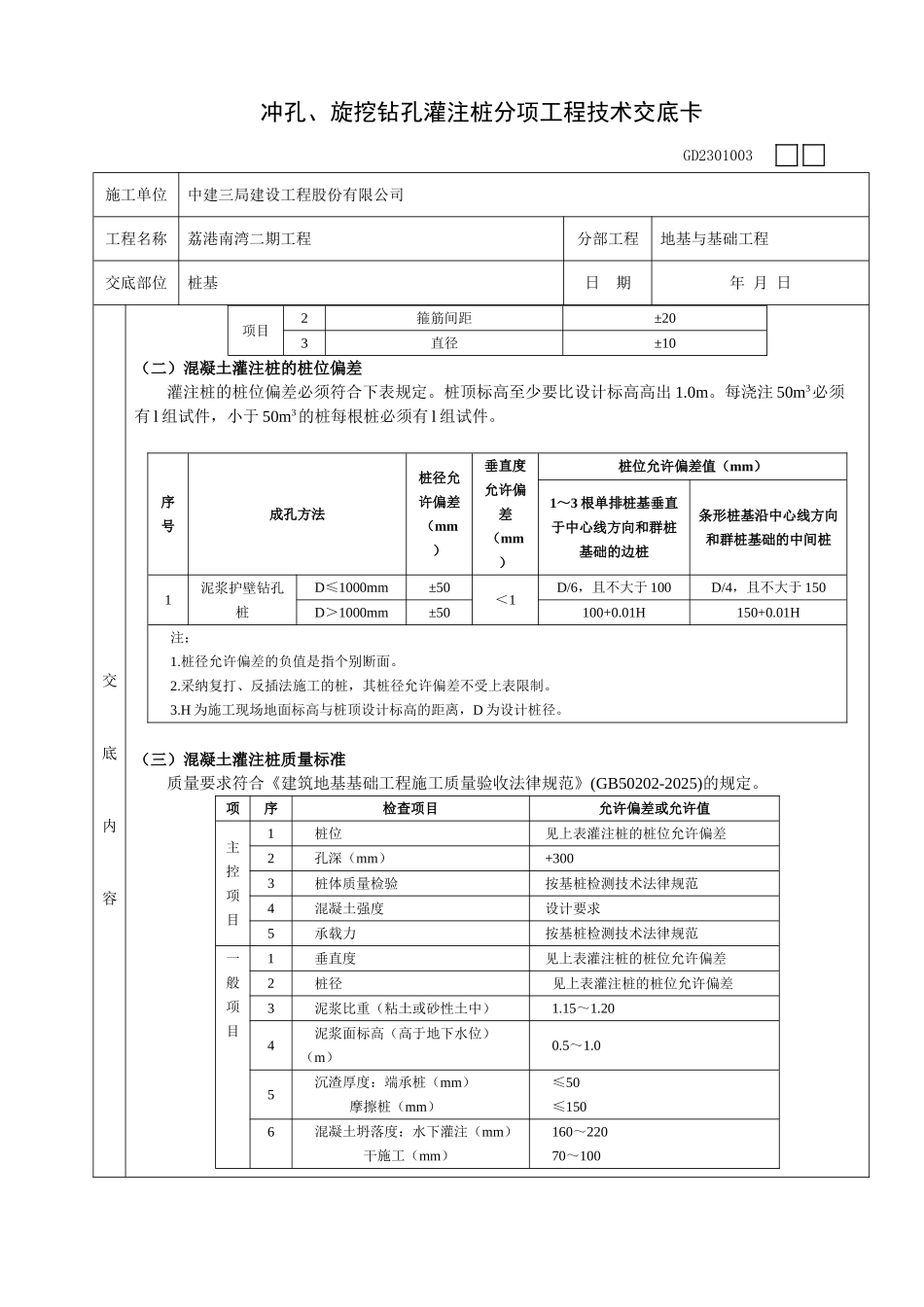

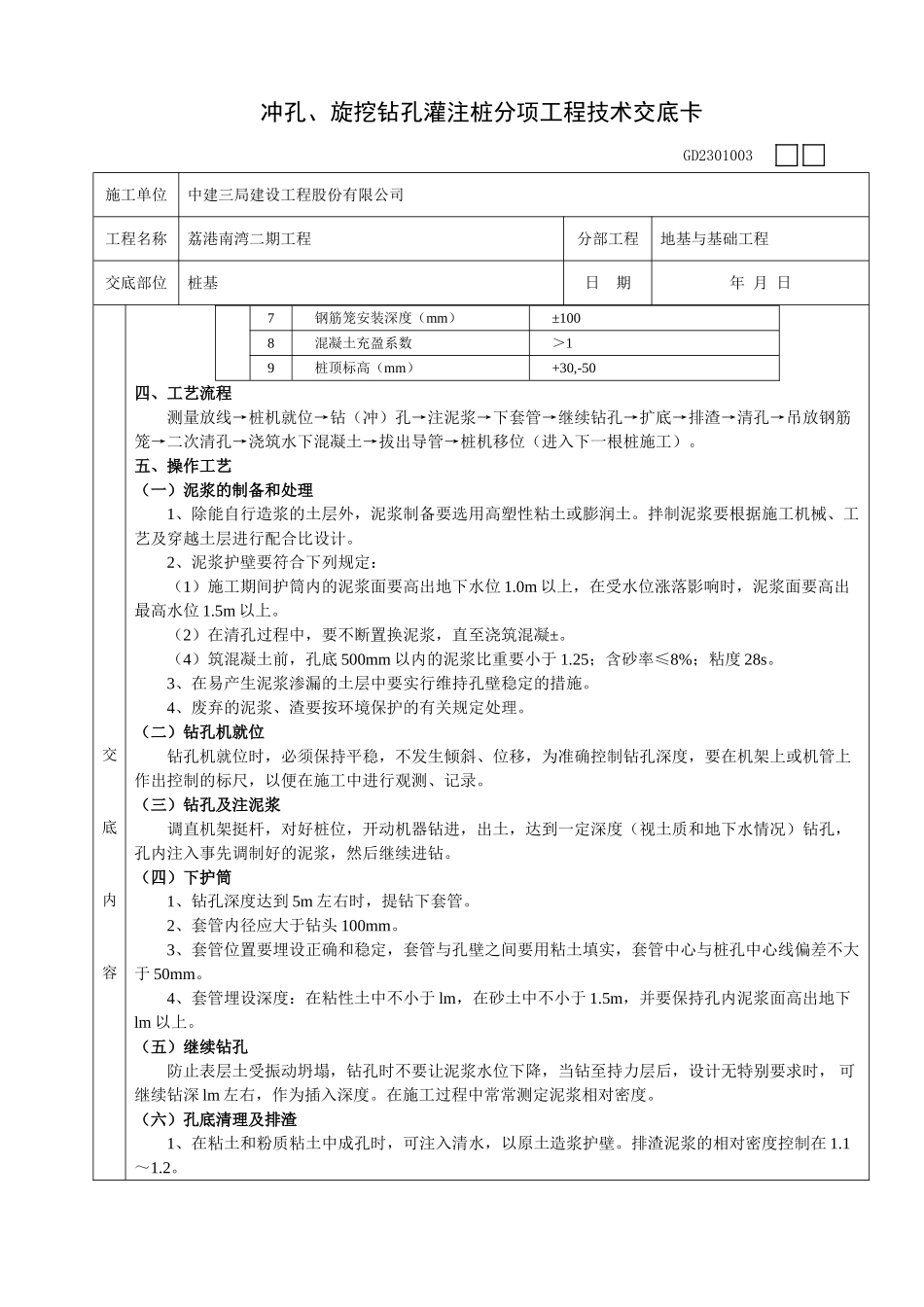

冲孔、旋挖钻孔灌注桩分项工程技术交底卡 GD2301003施工单位中建三局建设工程股份有限公司工程名称荔港南湾二期工程分部工程地基与基础工程交底部位桩基日 期年 月 日交底内容一、设计要求:1、设计桩桩径 Ф800mm~Ф2400mm 共 9 种(等差 200mm),设计桩长约 30~60m,桩底均有扩大头,每边扩孔 200~500mm。桩身砼强度等级为 C30、C35,采纳水下浇灌,砼坍落度 180~220mm。2、实行隔桩施工,在相邻桩混凝土达到 70%的设计强度后,方可成孔施工。3、桩钢筋笼主筋连接应采纳对焊或机械连接,接头位置应相互错开,且在 45d 范围内接头不得超过钢筋数量的 50%,主筋与箍筋应点焊。钢筋笼制作时必须保证预埋钢环、接驳器的标高位置,并且应核实建施图、相关结施图各层板的位置及标高,确保主体结构施工时能准确的与各层板钢筋的连接。4、施工过程中若发现地质情况与地质勘察报告有较大偏差时,要及时通知现场管理人员进行处理。二、施工准备(一)作业条件1、地上、地下障碍物都处理完毕,达到“三通一平”。施工用的临时设施准备就绪。2、场地绝对标高 8.0~8.5m,并已压实。3、材料、设备、加工场地准备完毕。4、现场放出的桩位点,抄上水平标高木橛,并经过验收签字。5、正式施工前要做成孔试验,数量不少于 2 根。(二)材料要求1、水:使用自来水或不含有害物质的干净水。2、粘土:可就地选择塑性指数 Ip≥17 的粘土。3、钢筋:钢筋的品种、级别或规格必须符合设计要求,有产品合格证、出厂捡验报告和进场复验报告。4、砼:商品砼。(三)施工机具旋挖机、冲孔桩机、混凝土导管、套管、水泵、水箱、泥浆池、线坠等。三、质量要求(一)混凝土灌注桩钢筋笼质量检验标准质量要求符合《建筑地基基础工程施工质量验收法律规范》(GB50202-2025)的规定。项目序号检查项目允许偏差或允许值(mm)主控项目1主筋间距±102多节桩锚固钢筋位置100一般1钢筋材质检验设计要求冲孔、旋挖钻孔灌注桩分项工程技术交底卡 GD2301003施工单位中建三局建设工程股份有限公司工程名称荔港南湾二期工程分部工程地基与基础工程交底部位桩基日 期年 月 日交底内容项目2箍筋间距±203直径±10(二)混凝土灌注桩的桩位偏差灌注桩的桩位偏差必须符合下表规定。桩顶标高至少要比设计标高高出 1.0m。每浇注 50m3必须有 l 组试件,小于 50m3的桩每根桩必须有 l 组试件。序号成孔方法桩径允许偏差(mm)垂直度允许偏差(mm)桩位允许偏差值(mm...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

冲孔旋挖钻孔灌注桩分项工程技术交底卡

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
