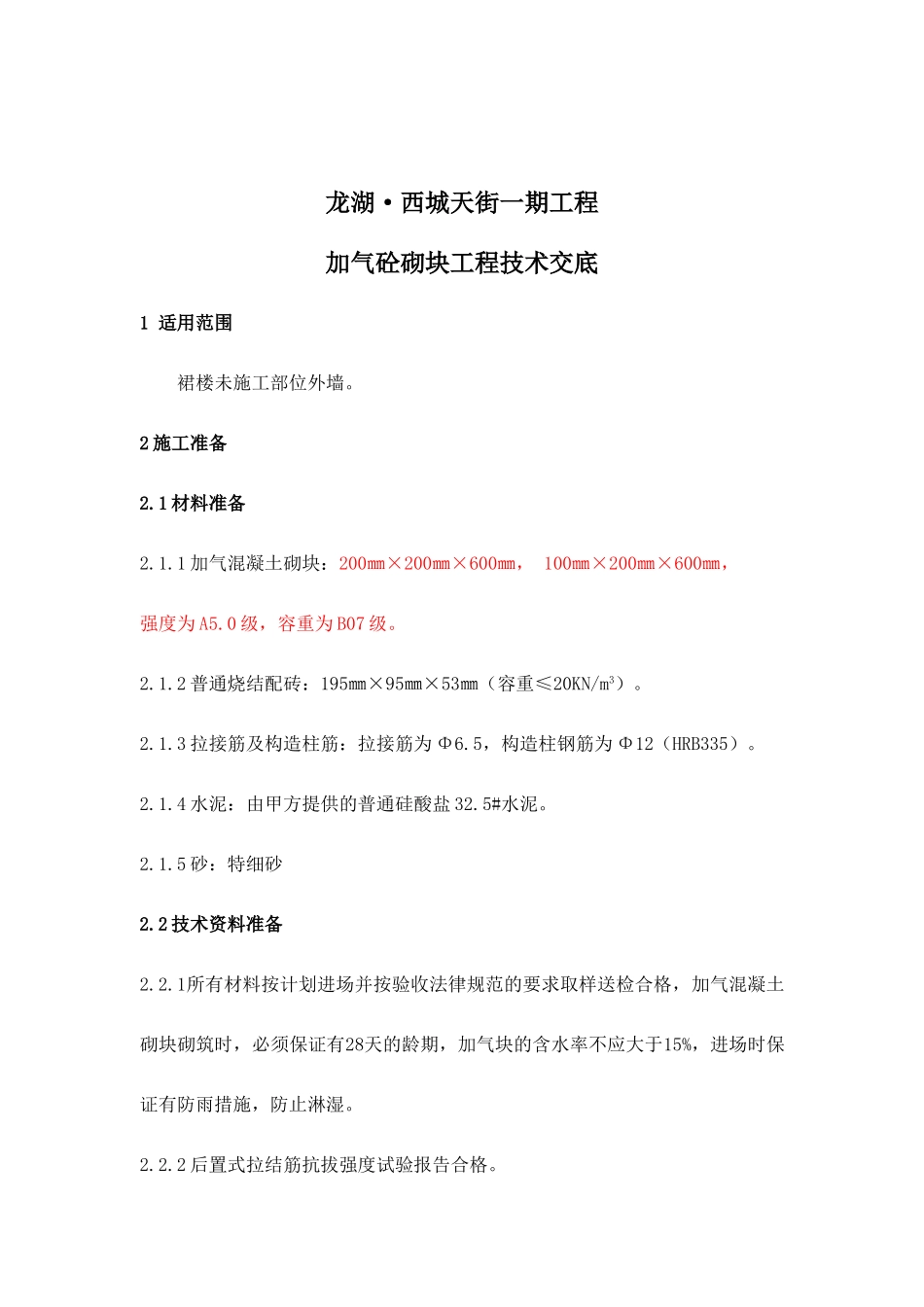

龙湖·西城天街一期工程加气砼砌块工程技术交底1 适用范围裙楼未施工部位外墙
2 施工准备2
1 材料准备2
1 加气混凝土砌块:200㎜×200㎜×600㎜, 100㎜×200㎜×600㎜,强度为 A5
0 级,容重为 B07 级
2 普通烧结配砖:195㎜×95㎜×53㎜(容重≤20KN/m3)
3 拉接筋及构造柱筋:拉接筋为 Φ6
5,构造柱钢筋为 Φ12(HRB335)
4 水泥:由甲方提供的普通硅酸盐 32
5 砂:特细砂2
2 技术资料准备2
1所有材料按计划进场并按验收法律规范的要求取样送检合格,加气混凝土砌块砌筑时,必须保证有28天的龄期,加气块的含水率不应大于15%,进场时保证有防雨措施,防止淋湿
2 后置式拉结筋抗拔强度试验报告合格

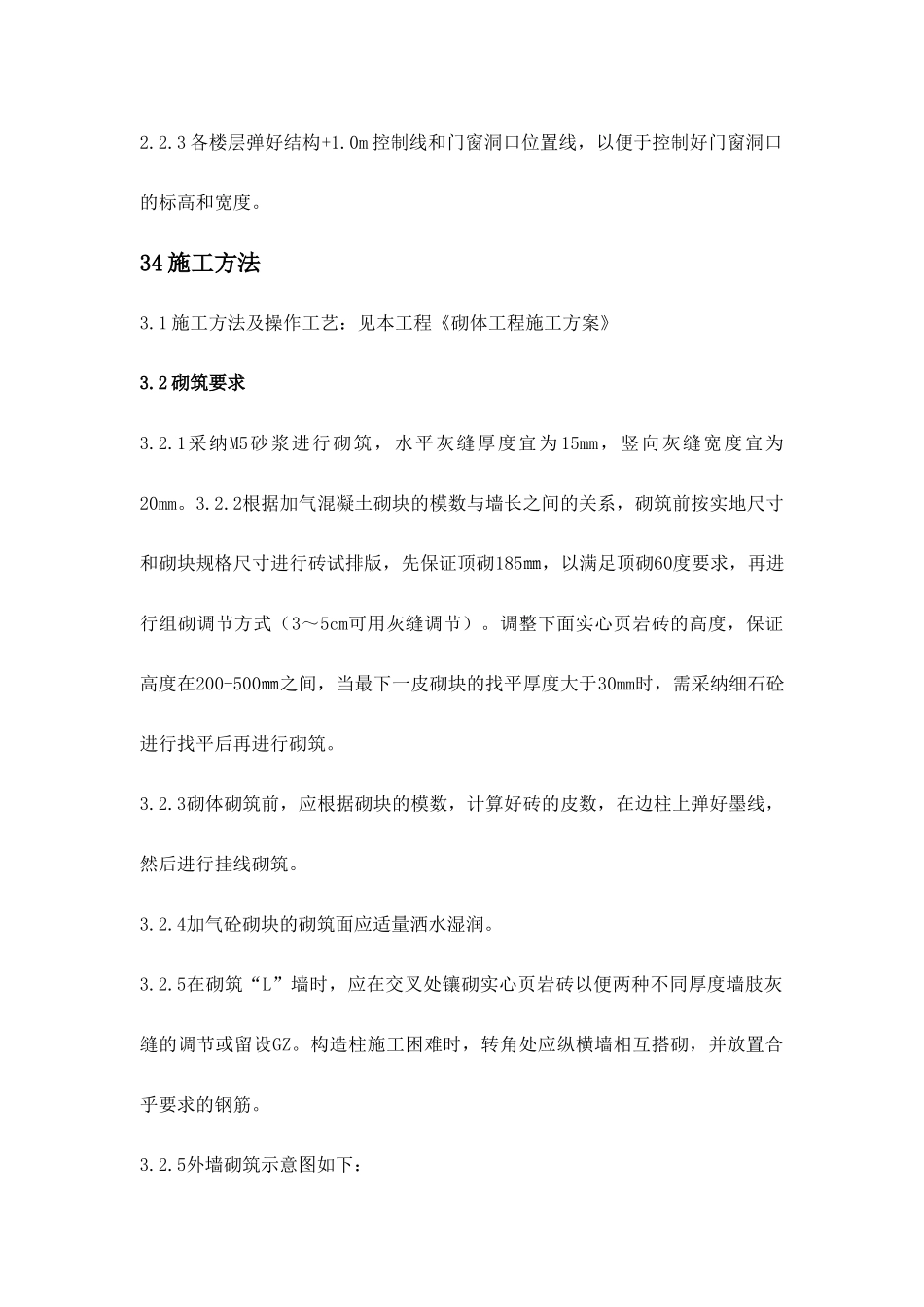

3 各楼层弹好结构+1
0m 控制线和门窗洞口位置线,以便于控制好门窗洞口的标高和宽度
34 施工方法3
1 施工方法及操作工艺:见本工程《砌体工程施工方案》3
2 砌筑要求3
1采纳M5砂浆进行砌筑,水平灰缝厚度宜为 15mm,竖向灰缝宽度宜为20mm
2根据加气混凝土砌块的模数与墙长之间的关系,砌筑前按实地尺寸和砌块规格尺寸进行砖试排版,先保证顶砌185㎜,以满足顶砌60度要求,再进行组砌调节方式(3~5cm可用灰缝调节)
调整下面实心页岩砖的高度,保证高度在200-500㎜之间,当最下一皮砌块的找平厚度大于30mm时,需采纳细石砼进行找平后再进行砌筑
3砌体砌筑前,应根据砌块的模数,计算好砖的皮数,在边柱上弹好墨线,然后进行挂线砌筑
4加气砼砌块的砌筑面应适量洒水湿润
5在砌筑“L”墙时,应在交叉处镶砌实心页岩砖以便两种不同厚度墙肢灰缝的调节或留设GZ
构造柱施工困难时,转角处应纵横墙相互搭砌,并放置合乎要求的钢筋
