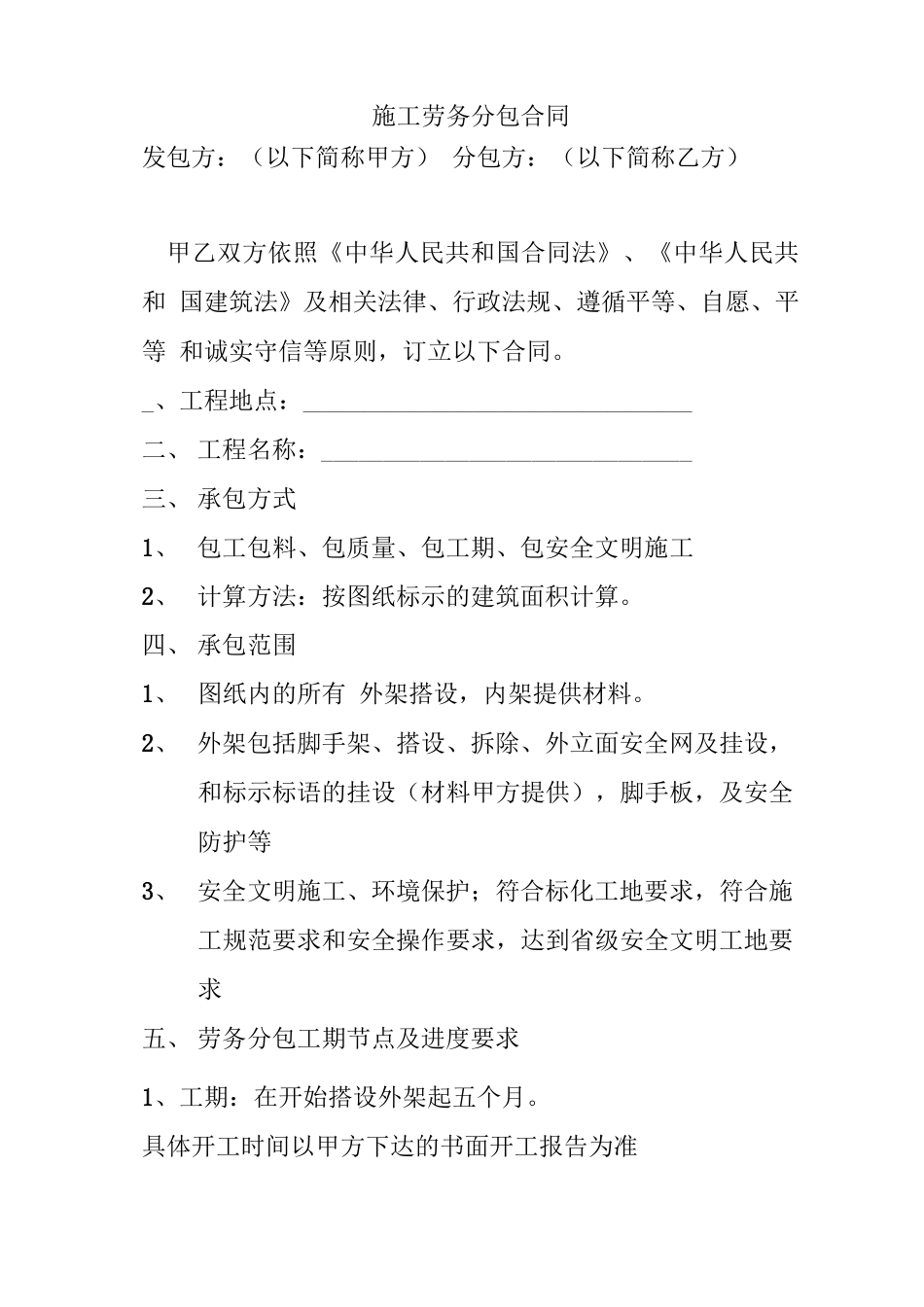

施工劳务分包合同发包方:(以下简称甲方)分包方:(以下简称乙方)甲乙双方依照《中华人民共和国合同法》、《中华人民共和国建筑法》及相关法律、行政法规、遵循平等、自愿、平等和诚实守信等原则,订立以下合同

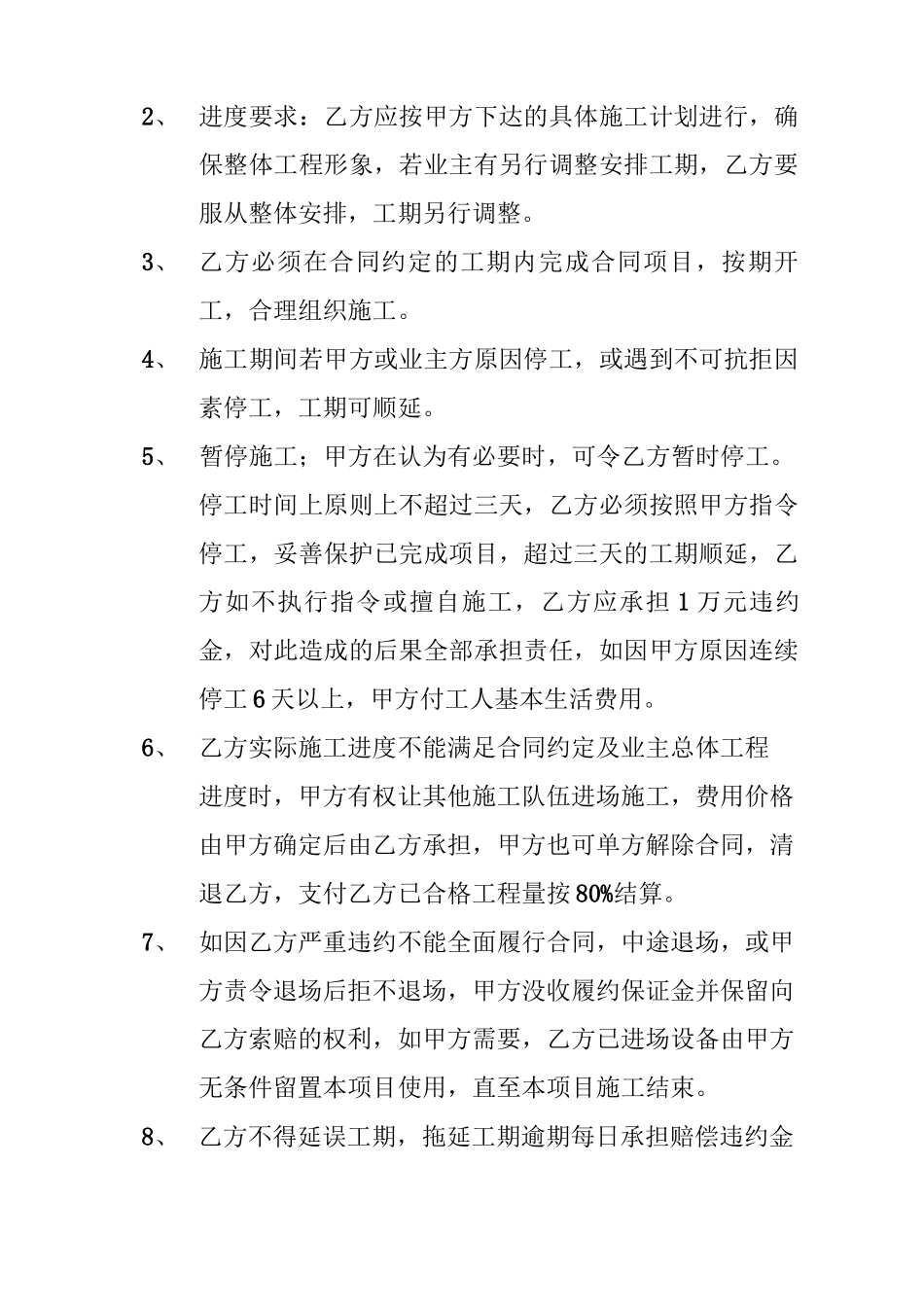

_、工程地点:________________________________二、工程名称:______________________________三、承包方式1、包工包料、包质量、包工期、包安全文明施工2、计算方法:按图纸标示的建筑面积计算
四、承包范围1、图纸内的所有外架搭设,内架提供材料
2、外架包括脚手架、搭设、拆除、外立面安全网及挂设,和标示标语的挂设(材料甲方提供),脚手板,及安全防护等3、安全文明施工、环境保护;符合标化工地要求,符合施工规范要求和安全操作要求,达到省级安全文明工地要求五、劳务分包工期节点及进度要求1、工期:在开始搭设外架起五个月
具体开工时间以甲方下达的书面开工报告为准2、进度要求:乙方应按甲方下达的具体施工计划进行,确保整体工程形象,若业主有另行调整安排工期,乙方要服从整体安排,工期另行调整
3、乙方必须在合同约定的工期内完成合同项目,按期开工,合理组织施工
4、施工期间若甲方或业主方原因停工,或遇到不可抗拒因素停工,工期可顺延
5、暂停施工;甲方在认为有必要时,可令乙方暂时停工

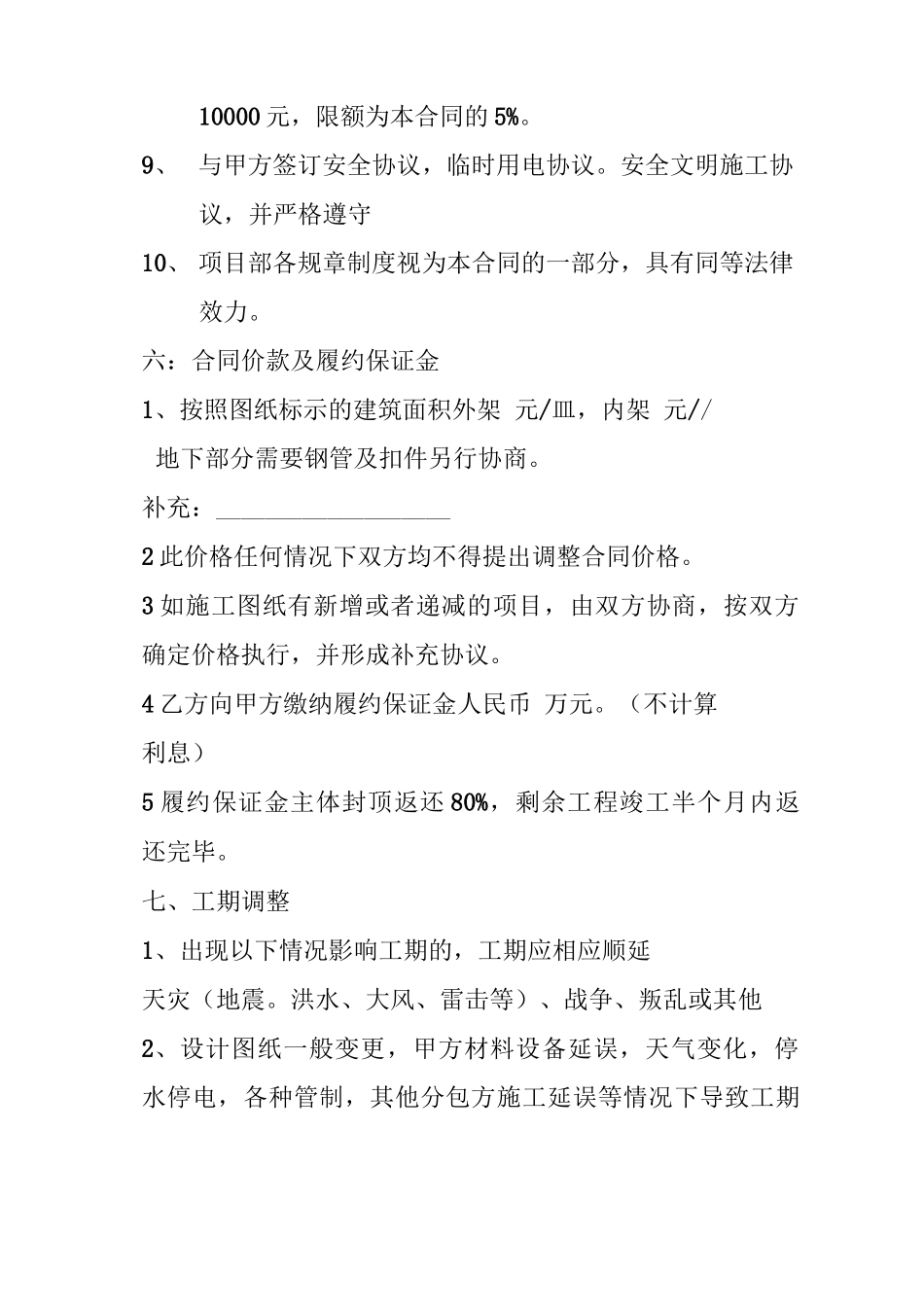

停工时间上原则上不超过三天,乙方必须按照甲方指令停工,妥善保护已完成项目,超过三天的工期顺延,乙方如不执行指令或擅自施工,乙方应承担1万元违约金,对此造成的后果全部承担责任,如因甲方原因连续停工6天以上,甲方付工人基本生活费用
6、乙方实际施工进度不能满足合同约定及业主总体工程进度时,甲方有权让其他施工队伍进场施工,费用价格由甲方确定后由乙方承担,甲方也可单方解除合同,清退乙方,支付乙方已合格工程量按80%结算
7、如因乙方严重违约不能全面履行合同,中途退场,或甲
