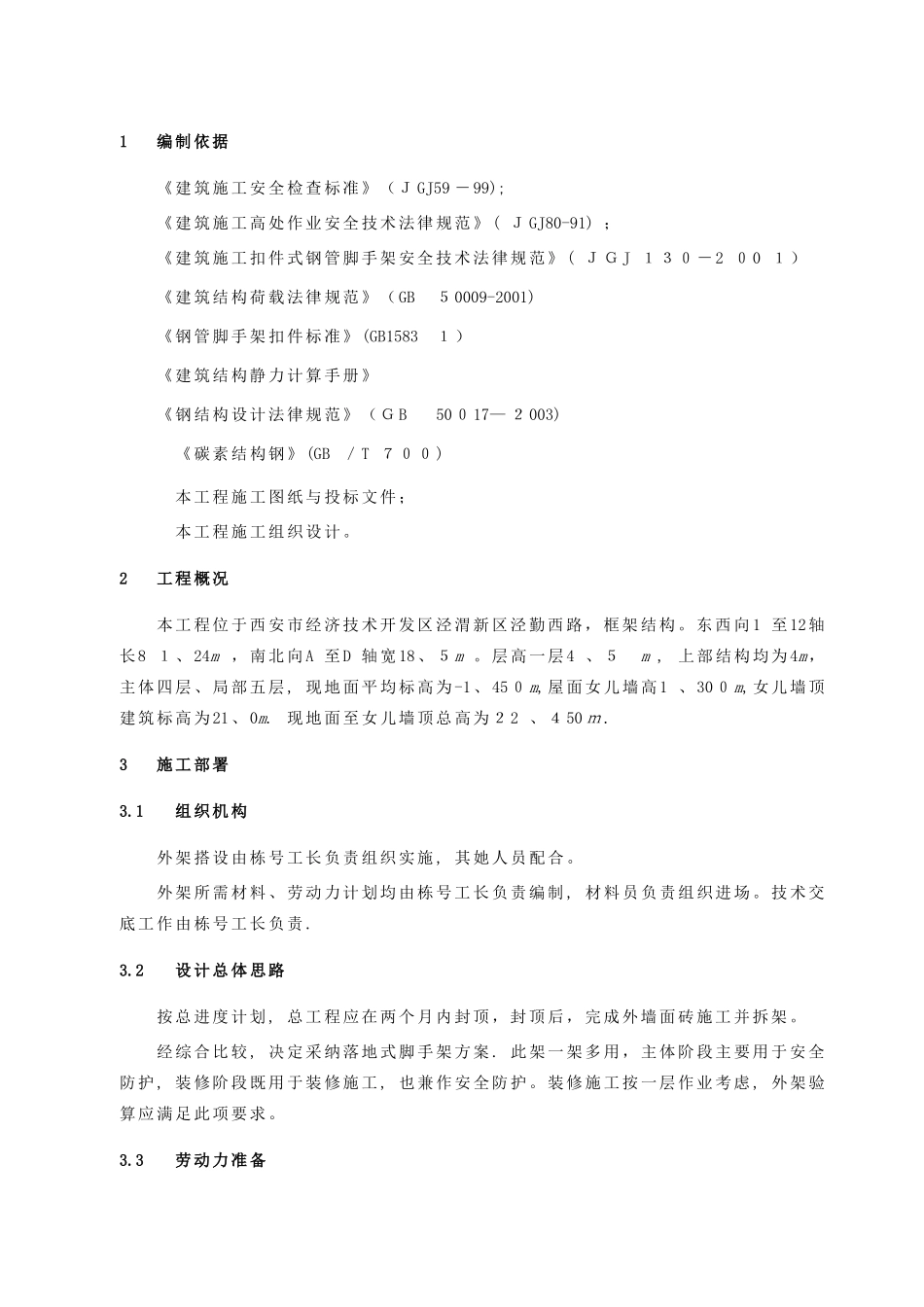

巴 彦 县 福 泽 之 都 小 区 工 程(专项施工方案)落地式脚手架施工方案 编 制 人 :审 批 人 :长 春 建 工 集 团 吉 泽 建 设 有 限 公司2016 年 9 月 2 0 日1编制依据《建筑施工安全检查标准》(J GJ59 -99);《建筑施工高处作业安全技术法律规范》 ( JGJ80-91) ;《建筑施工扣件式钢管脚手架安全技术法律规范》 ( JGJ 130-2 00 1)《建筑结构荷载法律规范》 (GB 50009-2001)《钢管脚手架扣件标准》 (GB15831)《建筑结构静力计算手册》《钢结构设计法律规范》 (GB 50017— 2003) 《碳素结构钢》(GB /T 700)本工程施工图纸与投标文件;本工程施工组织设计
2工程概况本工程位于西安市经济技术开发区泾渭新区泾勤西路,框架结构
东西向 1 至12轴长8 1、24m ,南北向A 至D 轴宽18、5m
层高一层4 、5 m , 上部结构均为4m,主体四层、局部五层, 现地面平均标高为-1、450m,屋面女儿墙高1 、300m,女儿墙顶建筑标高为21、0m
现地面至女儿墙顶总高为2 2 、450m
3施工部署3
1组织机构外架搭设由栋号工长负责组织实施 , 其她人员配合
外架所需材料、劳动力计划均由栋号工长负责编制 , 材料员负责组织进场
技术交底工作由栋号工长负责
2设计总体思路按总进度计划, 总工程应在两个月内封顶,封顶后,完成外墙面砖施工并拆架
经综合比较, 决定采纳落地式脚手架方案
此架一架多用,主体阶段主要用于安全防护, 装修阶段既用于装修施工 , 也兼作安全防护
装修施工按一层作业考虑 , 外架验算应满足此项要求

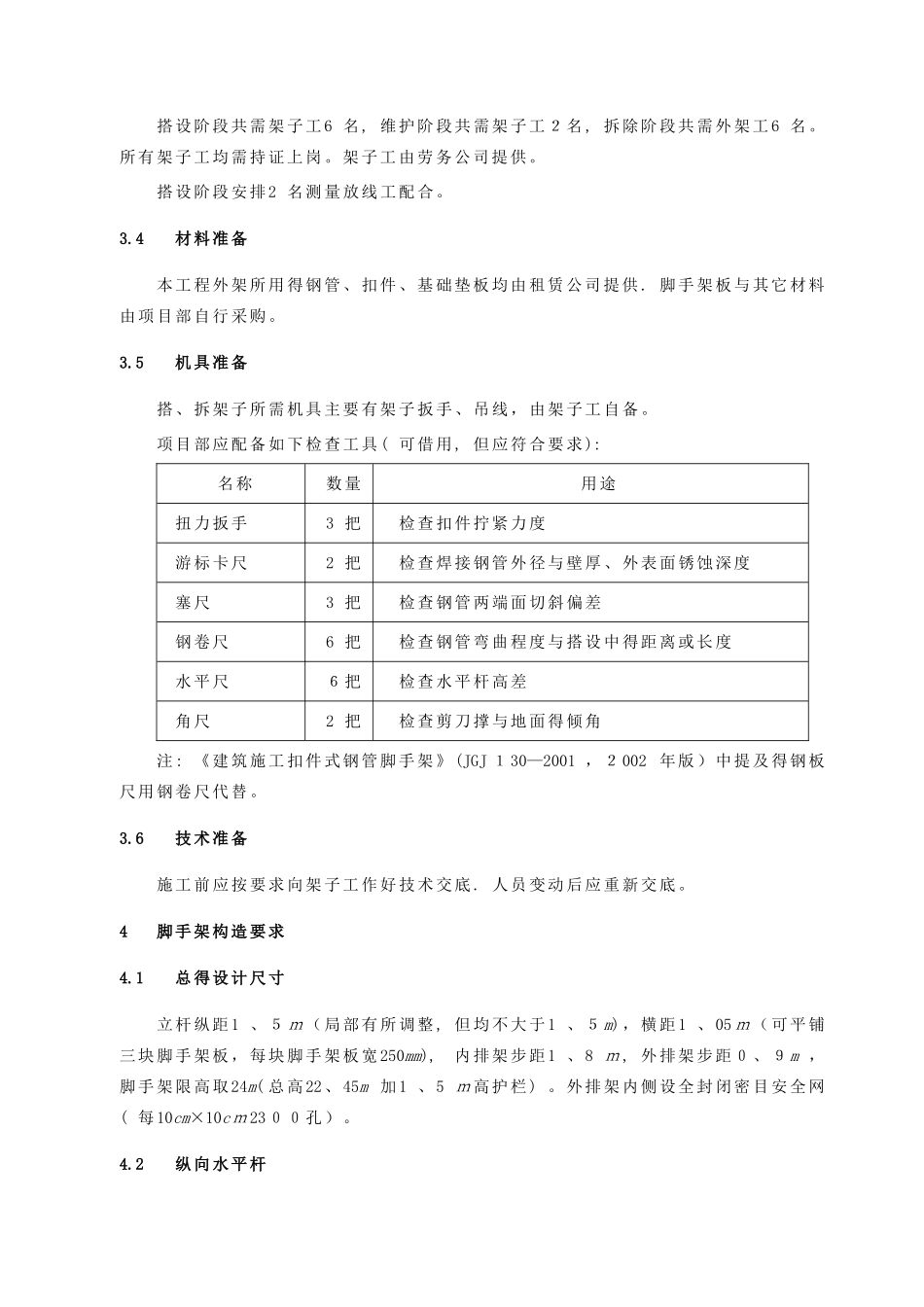

3劳动力准备搭设阶段共需架子工6 名, 维护阶段共需架子工2名 , 拆除阶段共需外架工6 名
所有架子工均需持证上岗
架子工由劳务公司提供
