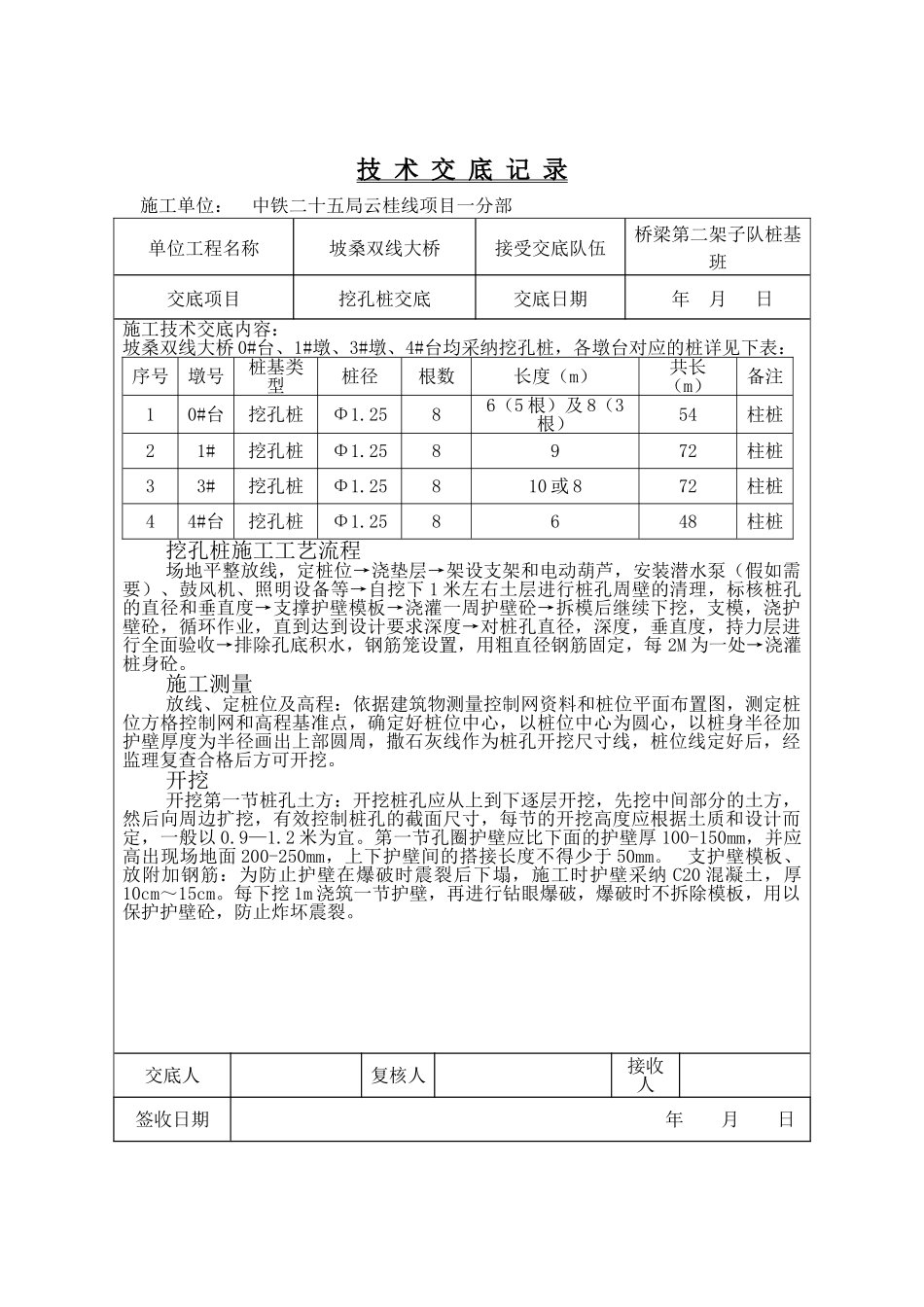

技 术 交 底 记 录 施工单位: 中铁二十五局云桂线项目一分部单位工程名称坡桑双线大桥接受交底队伍桥梁第二架子队桩基班交底项目挖孔桩交底交底日期 年 月 日施工技术交底内容:坡桑双线大桥 0#台、1#墩、3#墩、4#台均采纳挖孔桩,各墩台对应的桩详见下表:序号墩号桩基类型桩径根数长度(m)共长(m)备注10#台挖孔桩Φ1
2586(5 根)及 8(3根)54柱桩21#挖孔桩Φ1
258972柱桩33#挖孔桩Φ1
25810 或 872柱桩44#台挖孔桩Φ1
258648柱桩挖孔桩施工工艺流程场地平整放线,定桩位→浇垫层→架设支架和电动葫芦,安装潜水泵(假如需要)、鼓风机、照明设备等→自挖下 1 米左右土层进行桩孔周壁的清理,标核桩孔的直径和垂直度→支撑护壁模板→浇灌一周护壁砼→拆模后继续下挖,支模,浇护壁砼,循环作业,直到达到设计要求深度→对桩孔直径,深度,垂直度,持力层进行全面验收→排除孔底积水,钢筋笼设置,用粗直径钢筋固定,每 2M 为一处→浇灌桩身砼
施工测量放线、定桩位及高程:依据建筑物测量控制网资料和桩位平面布置图,测定桩位方格控制网和高程基准点,确定好桩位中心,以桩位中心为圆心,以桩身半径加护壁厚度为半径画出上部圆周,撒石灰线作为桩孔开挖尺寸线,桩位线定好后,经监理复查合格后方可开挖

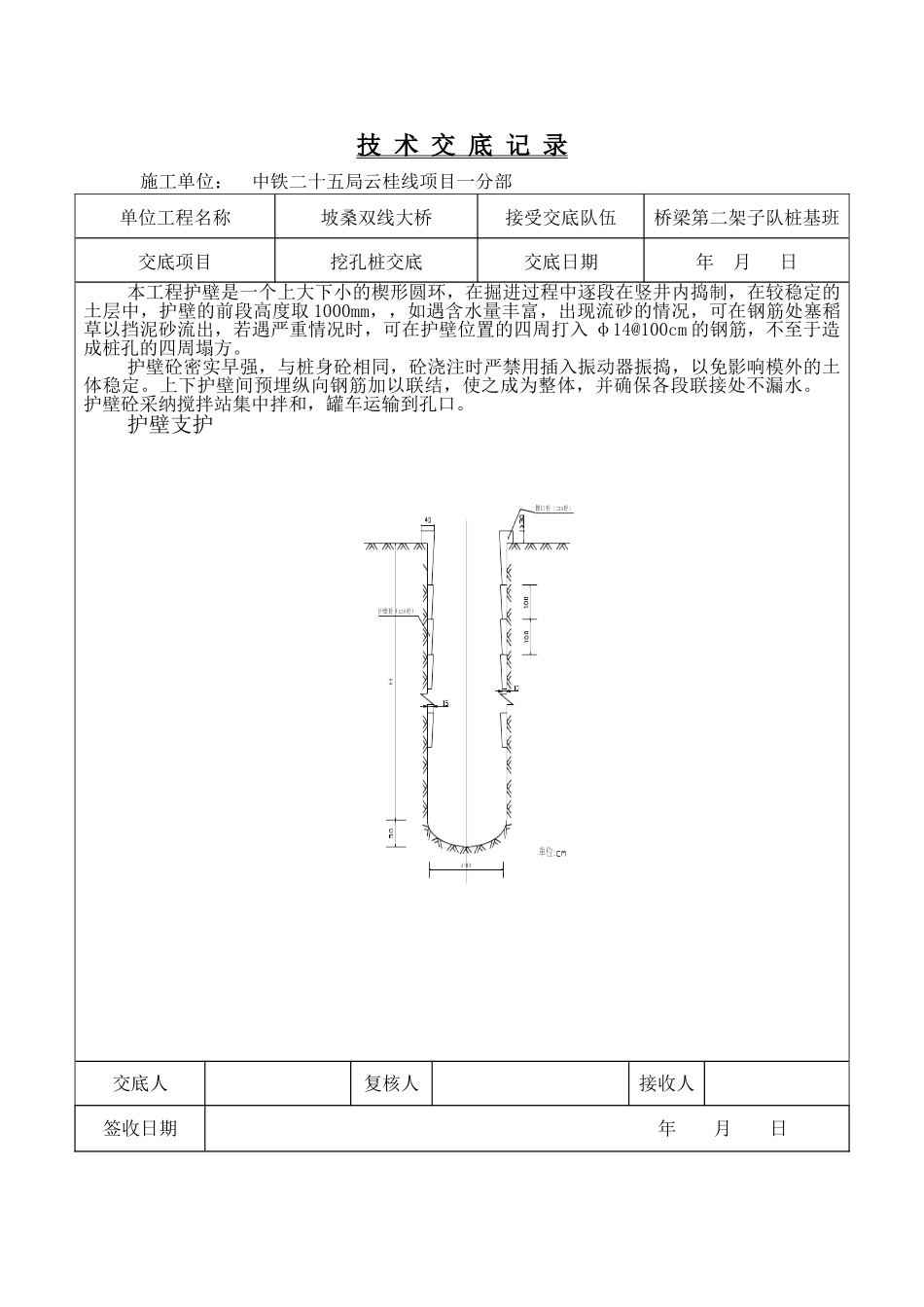

开挖开挖第一节桩孔土方:开挖桩孔应从上到下逐层开挖,先挖中间部分的土方,然后向周边扩挖,有效控制桩孔的截面尺寸,每节的开挖高度应根据土质和设计而定,一般以 0
第一节孔圈护壁应比下面的护壁厚 100-150mm,并应高出现场地面 200-250mm,上下护壁间的搭接长度不得少于 50mm
支护壁模板、放附加钢筋:为防止护壁在爆破时震裂后下塌,施工时护壁采纳 C20 混凝土,厚10cm~15cm

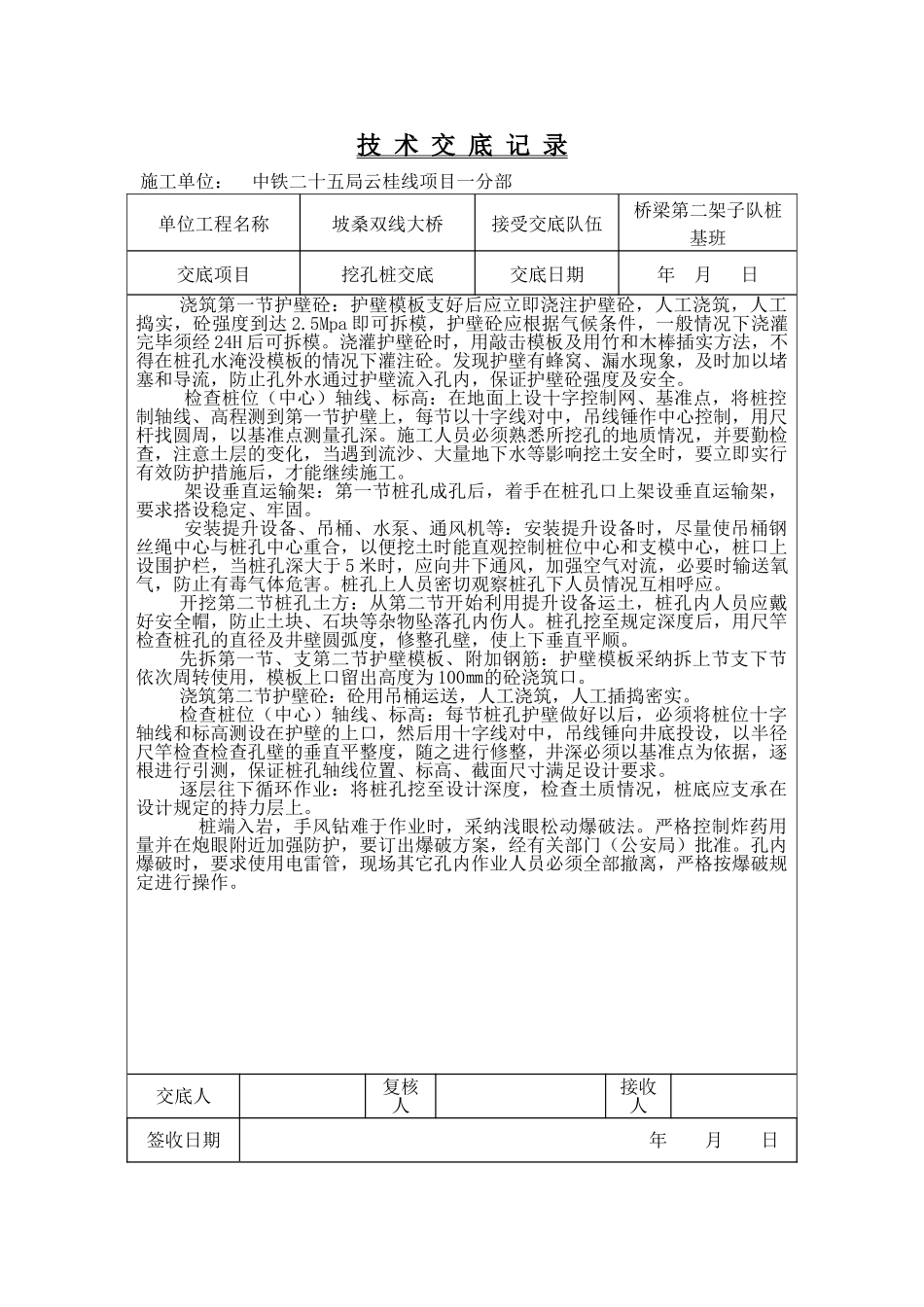

每下挖 1m 浇筑一节护壁,再进行钻眼爆破,爆破时不拆除模板,用
