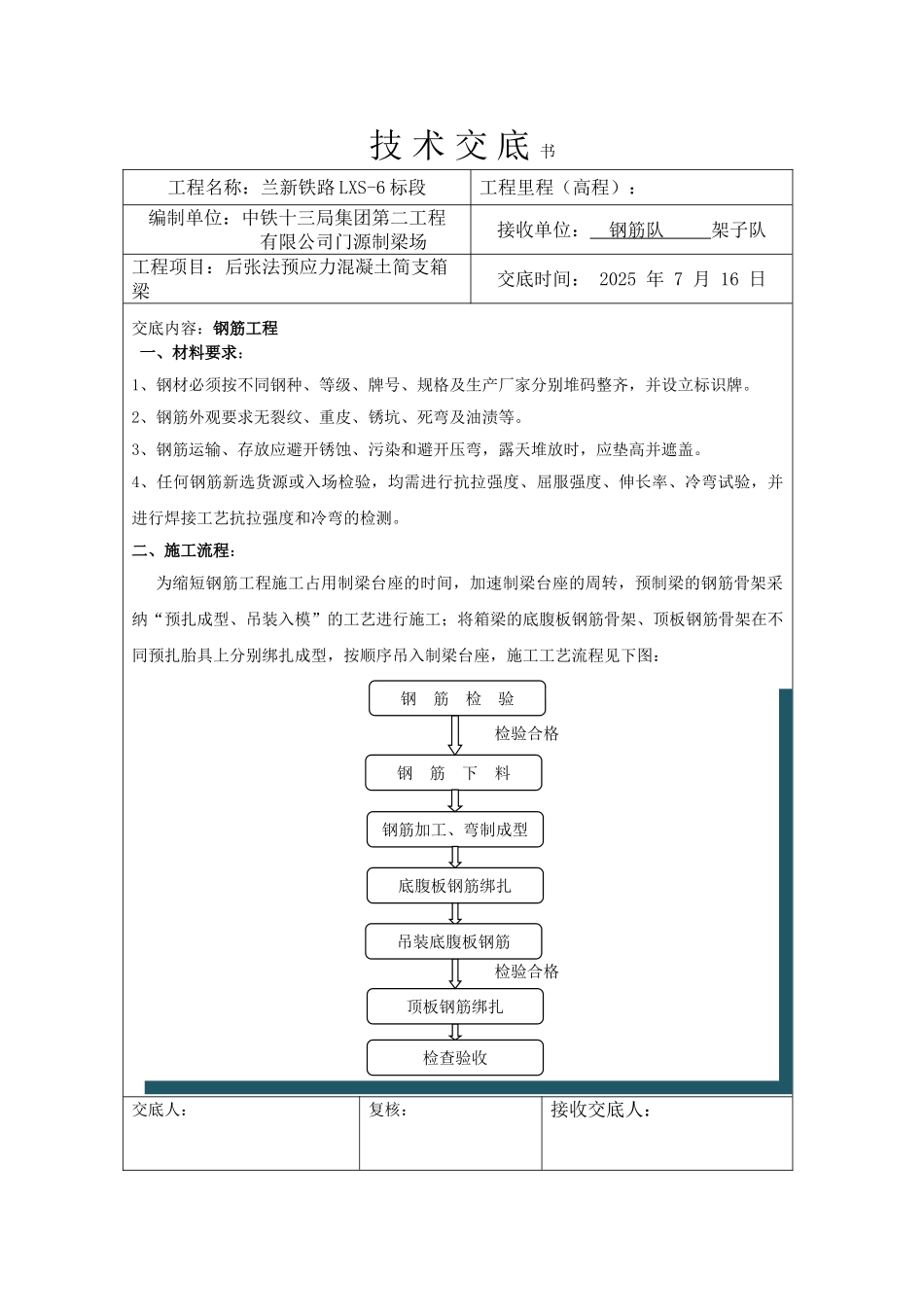

技 术 交 底 书工程名称:兰新铁路 LXS-6 标段工程里程(高程):编制单位:中铁十三局集团第二工程 有限公司门源制梁场接收单位: 钢筋队 架子队工程项目:后张法预应力混凝土简支箱梁交底时间: 2025 年 7 月 16 日交底内容:钢筋工程 一、材料要求:1、钢材必须按不同钢种、等级、牌号、规格及生产厂家分别堆码整齐,并设立标识牌
2、钢筋外观要求无裂纹、重皮、锈坑、死弯及油渍等
3、钢筋运输、存放应避开锈蚀、污染和避开压弯,露天堆放时,应垫高并遮盖
4、任何钢筋新选货源或入场检验,均需进行抗拉强度、屈服强度、伸长率、冷弯试验,并进行焊接工艺抗拉强度和冷弯的检测

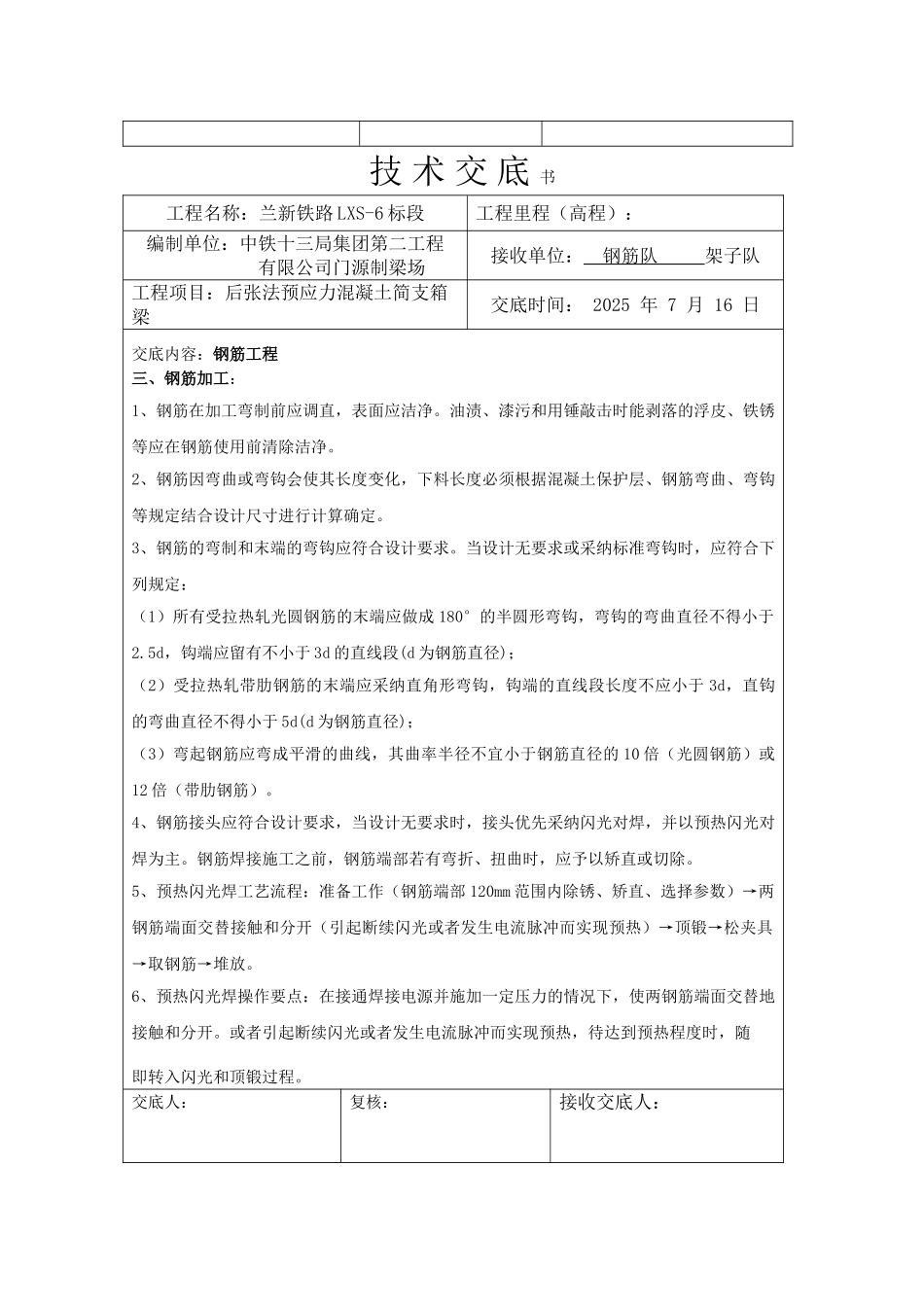

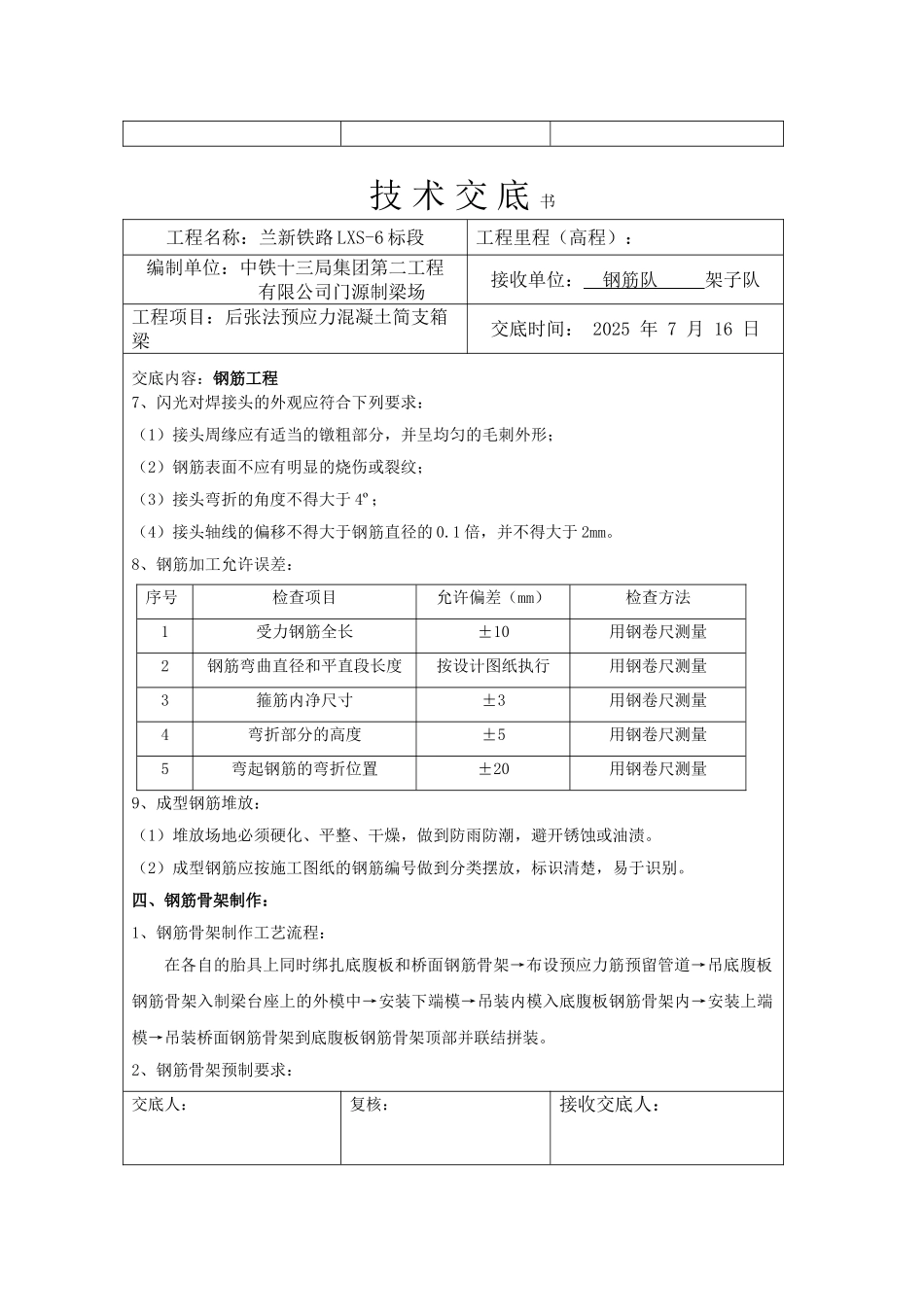

二、施工流程:为缩短钢筋工程施工占用制梁台座的时间,加速制梁台座的周转,预制梁的钢筋骨架采纳“预扎成型、吊装入模”的工艺进行施工;将箱梁的底腹板钢筋骨架、顶板钢筋骨架在不同预扎胎具上分别绑扎成型,按顺序吊入制梁台座,施工工艺流程见下图:交底人:复核:接收交底人:钢 筋 下 料钢筋加工、弯制成型底腹板钢筋绑扎检验合格检查验收检验合格顶板钢筋绑扎吊装底腹板钢筋钢 筋 检 验技 术 交 底 书工程名称:兰新铁路 LXS-6 标段工程里程(高程):编制单位:中铁十三局集团第二工程 有限公司门源制梁场接收单位: 钢筋队 架子队工程项目:后张法预应力混凝土简支箱梁交底时间: 2025 年 7 月 16 日交底内容:钢筋工程三、钢筋加工:1、钢筋在加工弯制前应调直,表面应洁净
油渍、漆污和用锤敲击时能剥落的浮皮、铁锈等应在钢筋使用前清除洁净
2、钢筋因弯曲或弯钩会使其长度变化,下料长度必须根据混凝土保护层、钢筋弯曲、弯钩等规定结合设计尺寸进行计算确定
3、钢筋的弯制和末端的弯钩应符合设计要求
当设计无要求或采纳标准弯钩时,应符合下列规定:(1)所有受拉热轧光圆钢筋的末端应做成 180°的半圆形弯钩,弯钩的弯曲直径不得小于2
