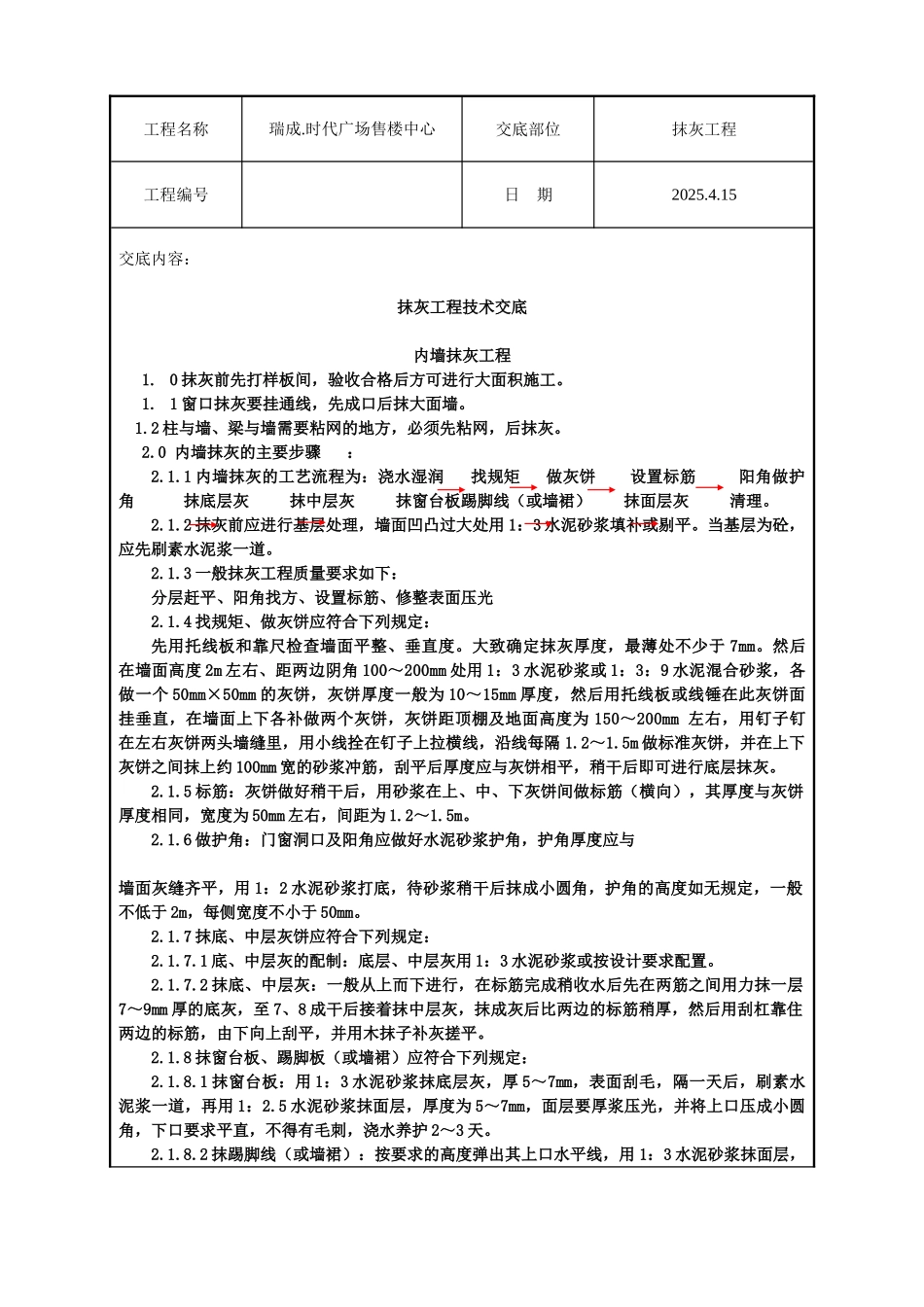

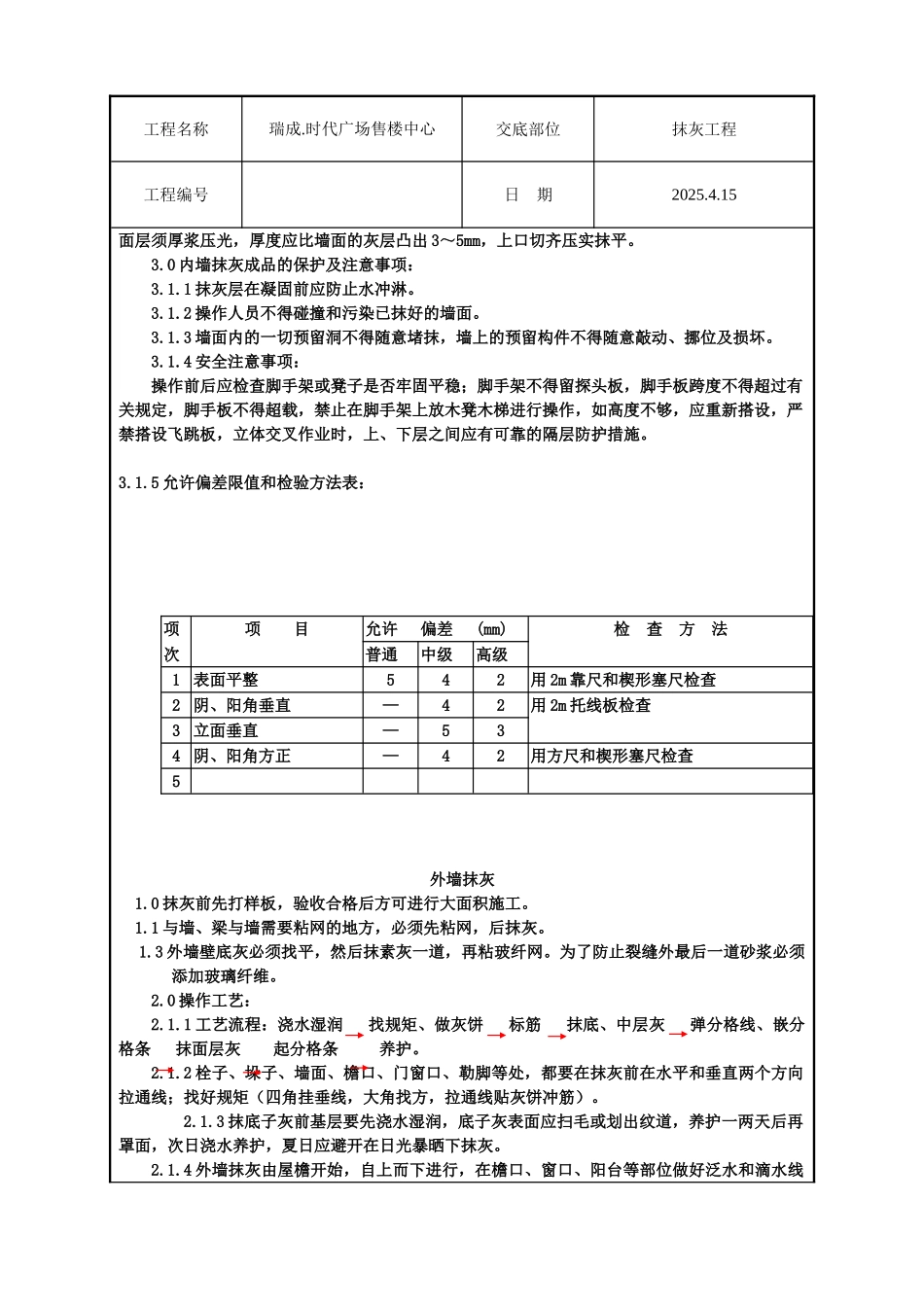

工程名称瑞成
时代广场售楼中心交底部位抹灰工程工程编号日 期2025
15交底内容:抹灰工程技术交底 内墙抹灰工程1
0 抹灰前先打样板间,验收合格后方可进行大面积施工
1 窗口抹灰要挂通线,先成口后抹大面墙
2 柱与墙、梁与墙需要粘网的地方,必须先粘网,后抹灰
0 内墙抹灰的主要步骤:2
1 内墙抹灰的工艺流程为:浇水湿润 找规矩 做灰饼 设置标筋 阳角做护角 抹底层灰 抹中层灰 抹窗台板踢脚线(或墙裙) 抹面层灰 清理
2 抹灰前应进行基层处理,墙面凹凸过大处用 1:3 水泥砂浆填补或剔平
当基层为砼,应先刷素水泥浆一道
3 一般抹灰工程质量要求如下:分层赶平、阳角找方、设置标筋、修整表面压光2
4 找规矩、做灰饼应符合下列规定:先用托线板和靠尺检查墙面平整、垂直度
大致确定抹灰厚度,最薄处不少于 7mm
然后在墙面高度 2m 左右、距两边阴角 100~200mm 处用 1:3 水泥砂浆或 1:3:9 水泥混合砂浆,各做一个 50mm×50mm 的灰饼,灰饼厚度一般为 10~15mm 厚度,然后用托线板或线锤在此灰饼面挂垂直,在墙面上下各补做两个灰饼,灰饼距顶棚及地面高度为 150~200mm 左右,用钉子钉在左右灰饼两头墙缝里,用小线拴在钉子上拉横线,沿线每隔 1
5m 做标准灰饼,并在上下灰饼之间抹上约 100mm 宽的砂浆冲筋,刮平后厚度应与灰饼相平,稍干后即可进行底层抹灰
5 标筋:灰饼做好稍干后,用砂浆在上、中、下灰饼间做标筋(横向),其厚度与灰饼厚度相同,宽度为 50mm 左右,间距为 1
6 做护角:门窗洞口及阳角应做好水泥砂浆护角,护角厚度应与墙面灰缝齐平,用 1:2 水泥砂浆打底,待砂浆稍干后抹成小圆角,护角的高度如无规定,一般不低于 2m,每侧宽度不小于 50mm
