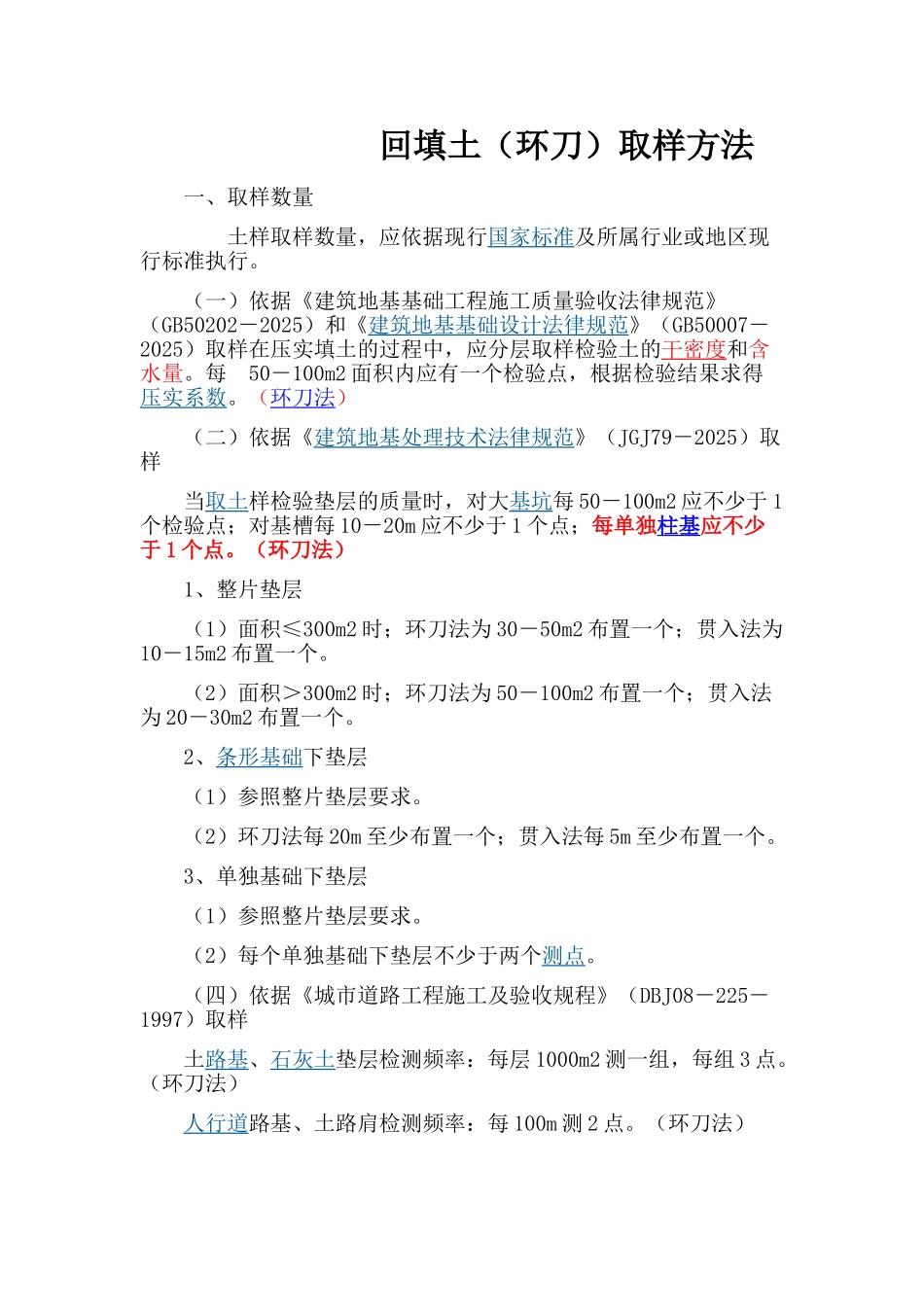

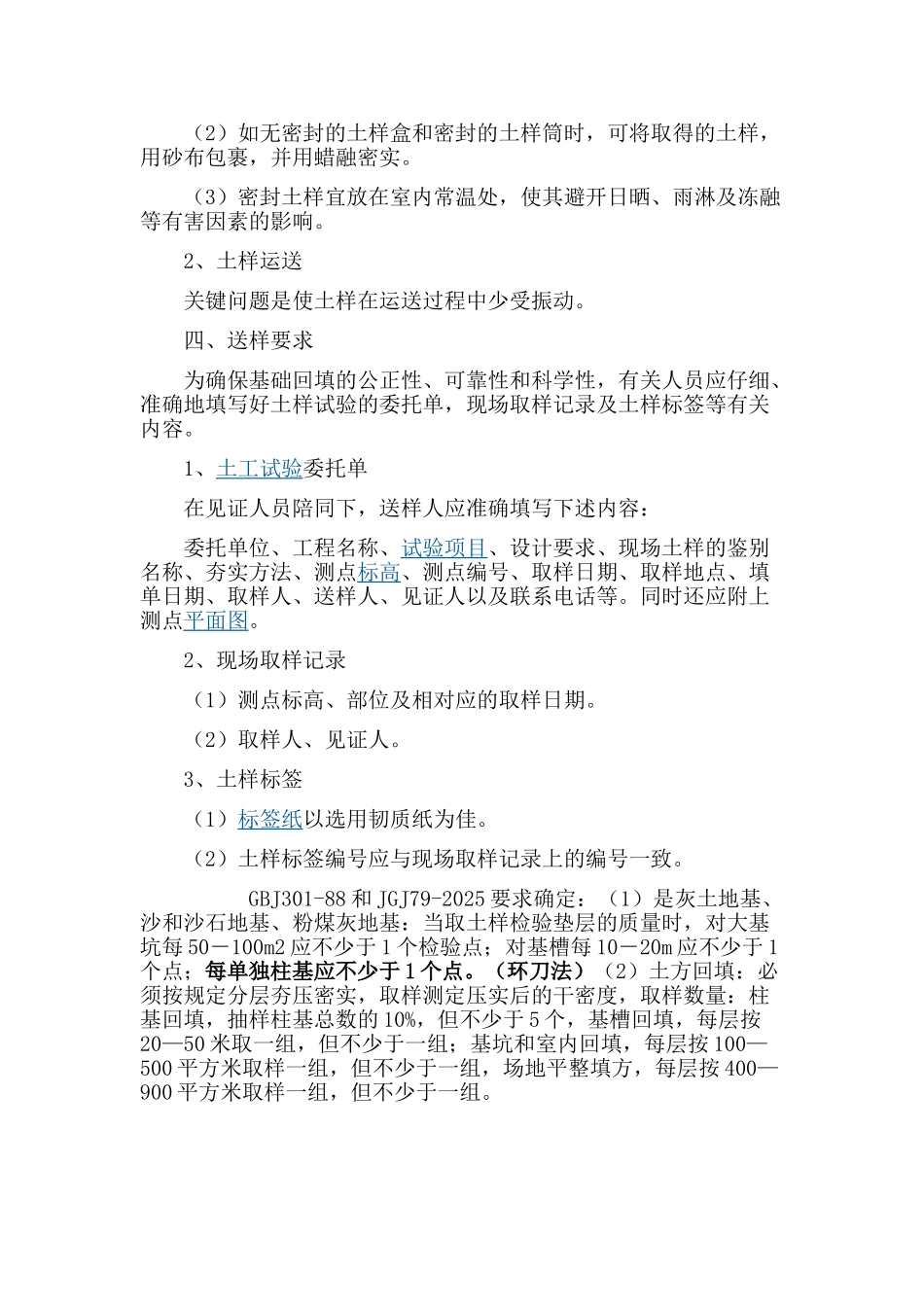

回填土(环刀)取样方法一、取样数量 土样取样数量,应依据现行国家标准及所属行业或地区现行标准执行
(一)依据《建筑地基基础工程施工质量验收法律规范》(GB50202-2025)和《建筑地基基础设计法律规范》(GB50007-2025)取样在压实填土的过程中,应分层取样检验土的干密度和含水量
每 50-100m2 面积内应有一个检验点,根据检验结果求得压实系数
(环刀法)(二)依据《建筑地基处理技术法律规范》(JGJ79-2025)取样当取土样检验垫层的质量时,对大基坑每 50-100m2 应不少于 1个检验点;对基槽每 10-20m 应不少于 1 个点;每单独柱基应不少于 1 个点
(环刀法)1、整片垫层(1)面积≤300m2 时;环刀法为 30-50m2 布置一个;贯入法为10-15m2 布置一个
(2)面积>300m2 时;环刀法为 50-100m2 布置一个;贯入法为 20-30m2 布置一个
2、条形基础下垫层(1)参照整片垫层要求
(2)环刀法每 20m 至少布置一个;贯入法每 5m 至少布置一个
3、单独基础下垫层(1)参照整片垫层要求
(2)每个单独基础下垫层不少于两个测点

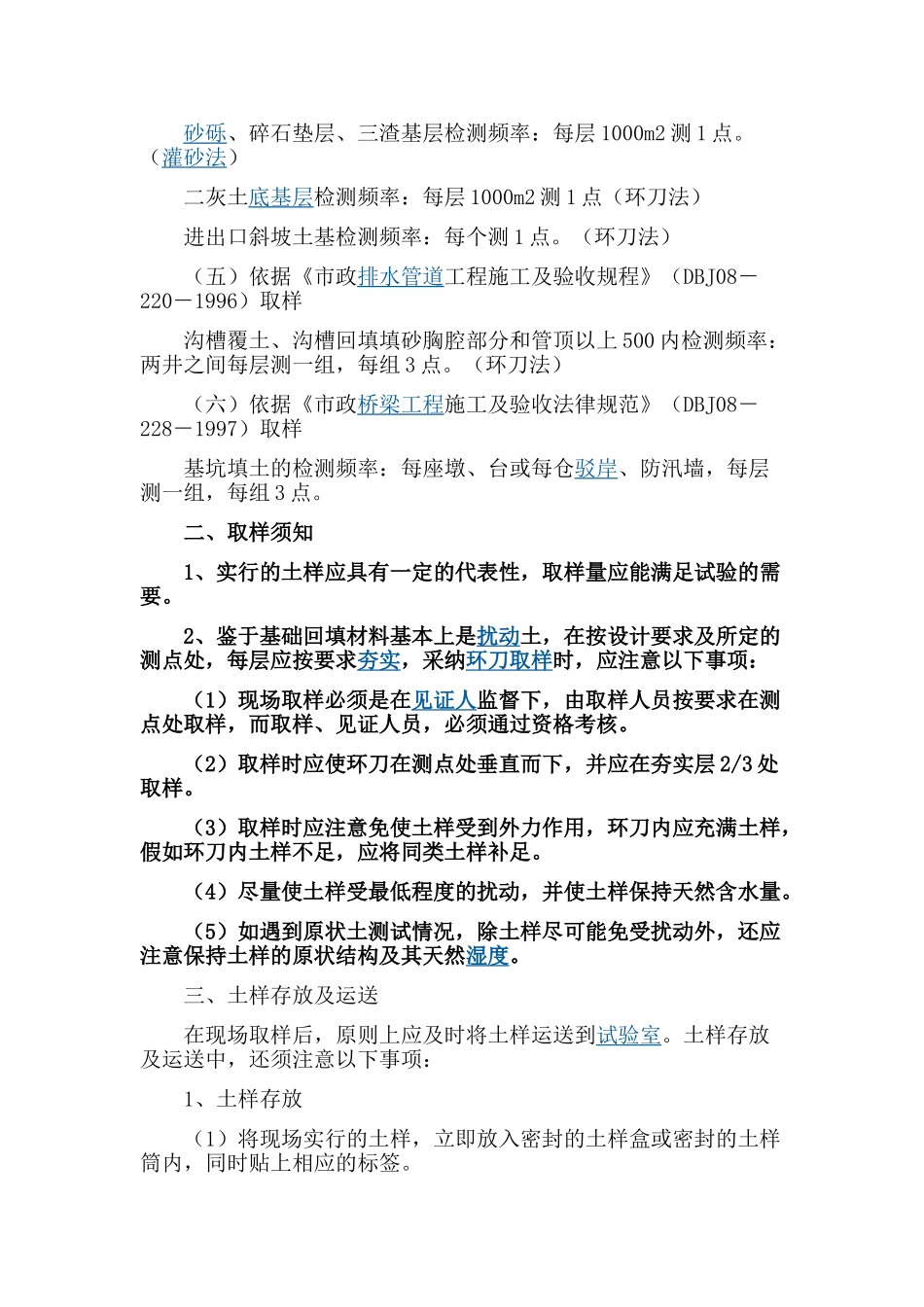

(四)依据《城市道路工程施工及验收规程》(DBJ08-225-1997)取样土路基、石灰土垫层检测频率:每层 1000m2 测一组,每组 3 点
(环刀法)人行道路基、土路肩检测频率:每 100m 测 2 点
(环刀法)砂砾、碎石垫层、三渣基层检测频率:每层 1000m2 测 1 点
(灌砂法)二灰土底基层检测频率:每层 1000m2 测 1 点(环刀法)进出口斜坡土基检测频率:每个测 1 点
(环刀法)(五)依据《市政排水管道工程施工及验收规程》(DBJ08-220-1996)取样沟槽覆土、沟槽回填填砂胸腔部分和管顶以上 500 内检测频率:两井之间每层测一组,每组 3 点
(环刀法)(
