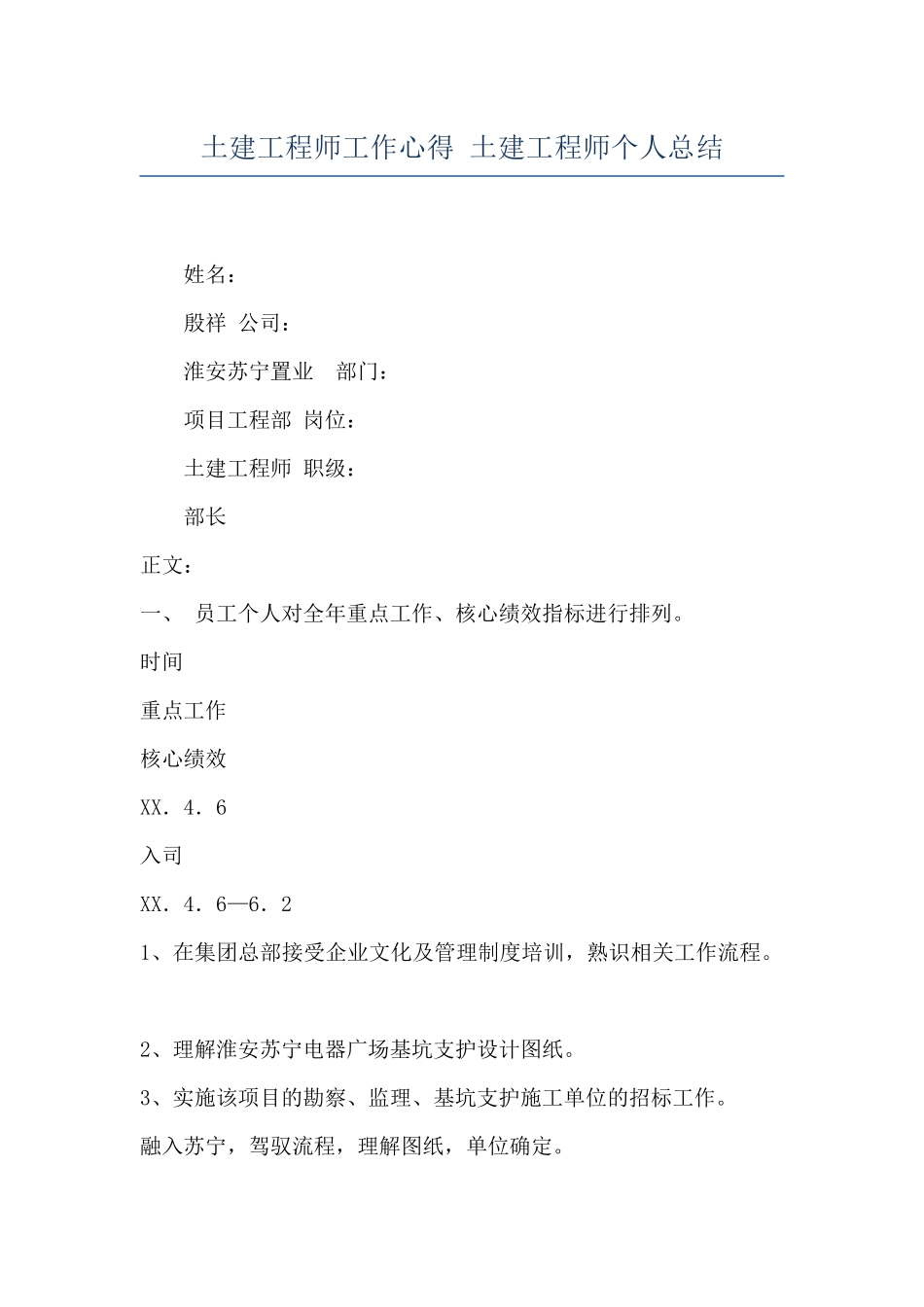

土建工程师工作心得 土建工程师个人总结 姓名: 殷祥 公司: 淮安苏宁置业 部门: 项目工程部 岗位: 土建工程师 职级: 部长 正文: 一、 员工个人对全年重点工作、核心绩效指标进行排列
时间 重点工作 核心绩效 XX.4.6 入司 XX.4.6—6.2 1、在集团总部接受企业文化及管理制度培训,熟识相关工作流程
2、理解淮安苏宁电器广场基坑支护设计图纸
3、实施该项目的勘察、监理、基坑支护施工单位的招标工作
融入苏宁,驾驭流程,理解图纸,单位确定

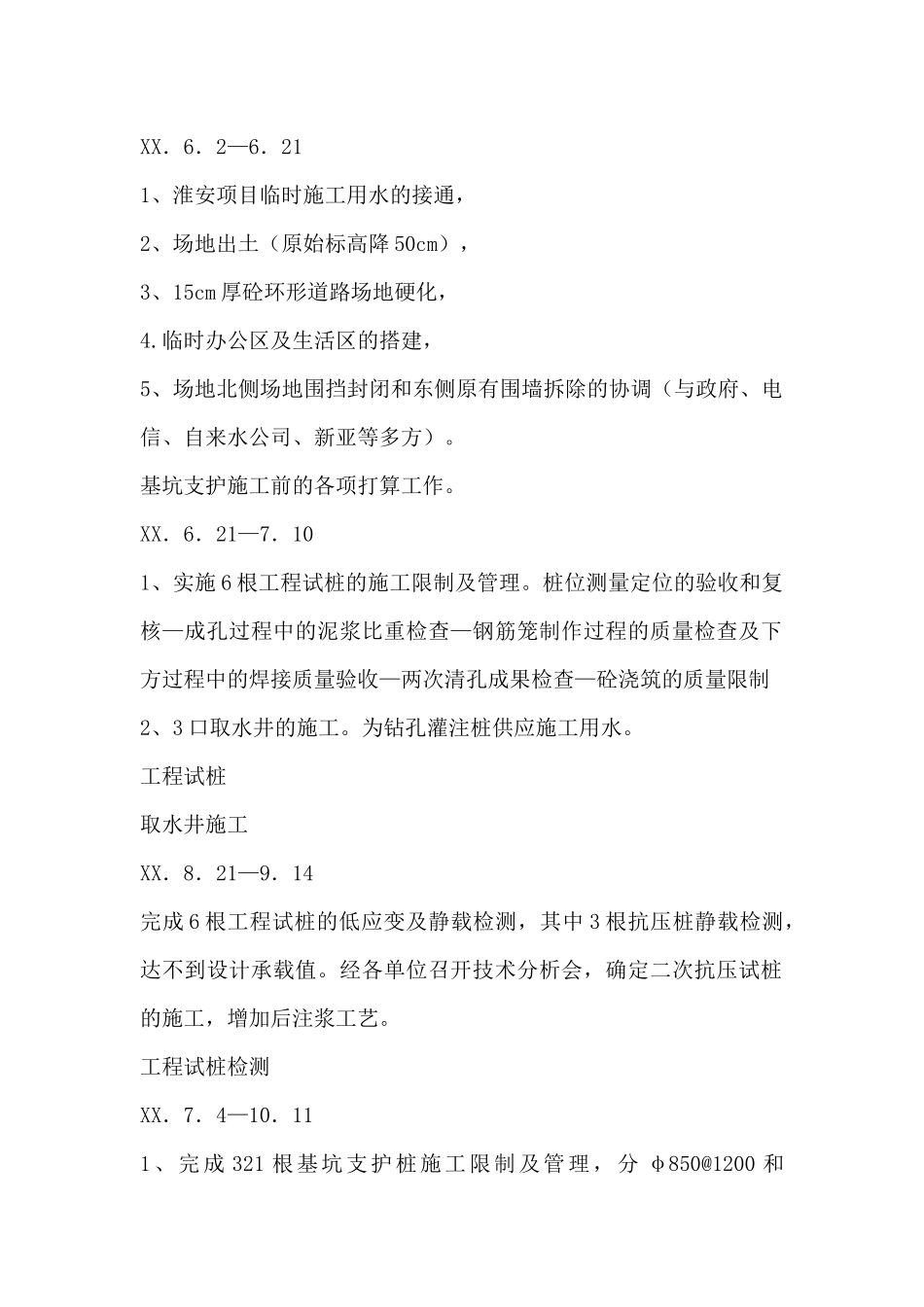

XX.6.2—6.21 1、淮安项目临时施工用水的接通, 2、场地出土(原始标高降 50cm), 3、15cm 厚砼环形道路场地硬化, 4
临时办公区及生活区的搭建, 5、场地北侧场地围挡封闭和东侧原有围墙拆除的协调(与政府、电信、自来水公司、新亚等多方)
基坑支护施工前的各项打算工作
XX.6.21—7.10 1、实施 6 根工程试桩的施工限制及管理
桩位测量定位的验收和复核—成孔过程中的泥浆比重检查—钢筋笼制作过程的质量检查及下方过程中的焊接质量验收—两次清孔成果检查—砼浇筑的质量限制 2、3 口取水井的施工
为钻孔灌注桩供应施工用水
工程试桩 取水井施工 XX.8.21—9.14 完成 6 根工程试桩的低应变及静载检测,其中 3 根抗压桩静载检测,达不到设计承载值
经各单位召开技术分析会,确定二次抗压试桩的施工,增加后注浆工艺
工程试桩检测 XX.7.4—10.11 1、完成 321 根基坑支护桩施工限制及管理,分 φ850@1200 和φ1101@1300 两种钻孔灌注桩,桩长 24m 左右
2、9 月 6 日临时施工用电接通(网电),帮助完成之前的方案报审、设计沟通、施工协调及现场顶管的质量限制等
基坑支护桩施工 临时用电的接通 XX.10.12—11.30 完成 378 幅三轴深搅止水桩的施工
