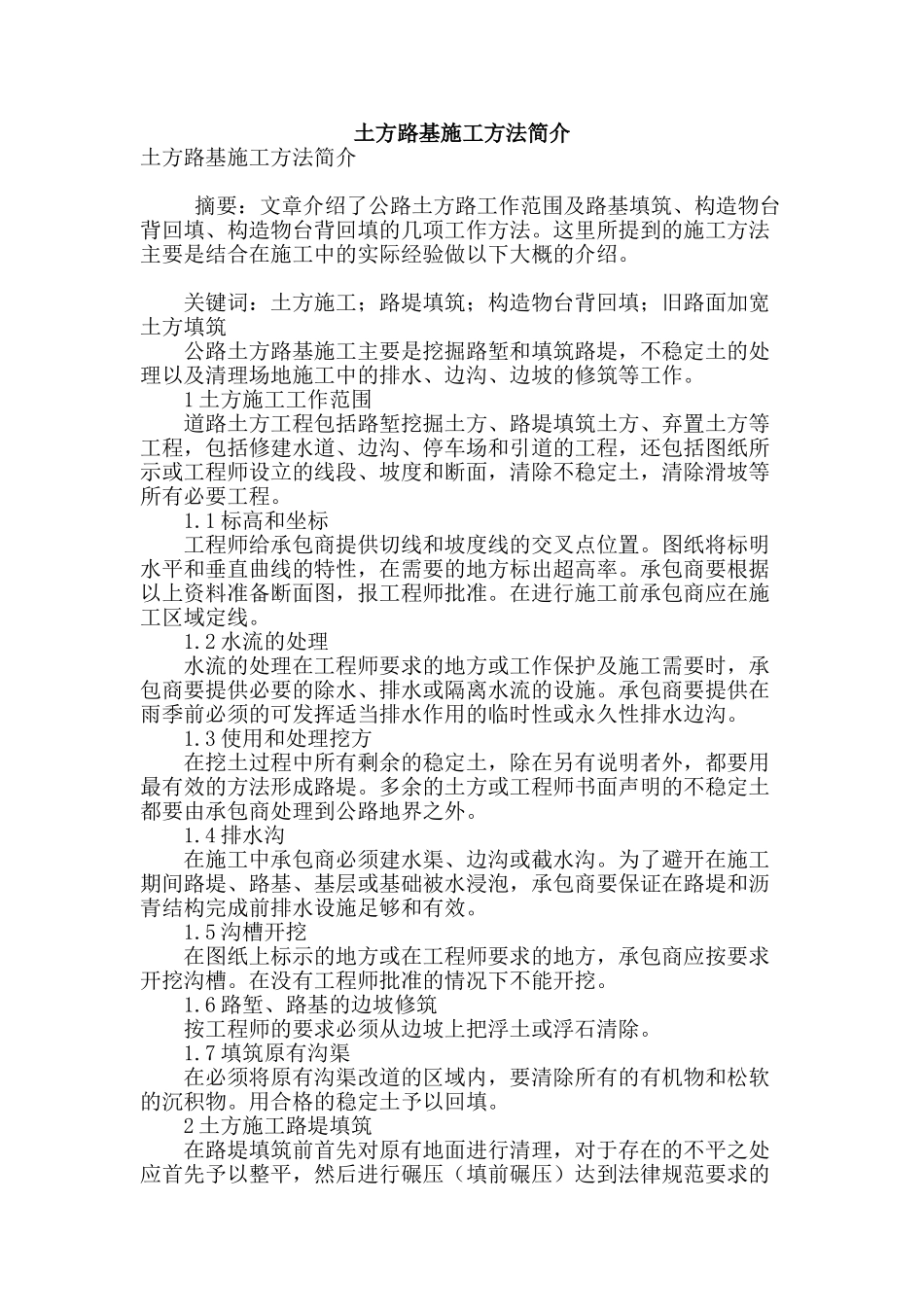

土方路基施工方法简介土方路基施工方法简介 摘要:文章介绍了公路土方路工作范围及路基填筑、构造物台背回填、构造物台背回填的几项工作方法
这里所提到的施工方法主要是结合在施工中的实际经验做以下大概的介绍
关键词:土方施工;路堤填筑;构造物台背回填;旧路面加宽土方填筑 公路土方路基施工主要是挖掘路堑和填筑路堤,不稳定土的处理以及清理场地施工中的排水、边沟、边坡的修筑等工作
1 土方施工工作范围 道路土方工程包括路堑挖掘土方、路堤填筑土方、弃置土方等工程,包括修建水道、边沟、停车场和引道的工程,还包括图纸所示或工程师设立的线段、坡度和断面,清除不稳定土,清除滑坡等所有必要工程
1 标高和坐标 工程师给承包商提供切线和坡度线的交叉点位置
图纸将标明水平和垂直曲线的特性,在需要的地方标出超高率
承包商要根据以上资料准备断面图,报工程师批准
在进行施工前承包商应在施工区域定线
2 水流的处理 水流的处理在工程师要求的地方或工作保护及施工需要时,承包商要提供必要的除水、排水或隔离水流的设施
承包商要提供在雨季前必须的可发挥适当排水作用的临时性或永久性排水边沟
3 使用和处理挖方 在挖土过程中所有剩余的稳定土,除在另有说明者外,都要用最有效的方法形成路堤
多余的土方或工程师书面声明的不稳定土都要由承包商处理到公路地界之外
4 排水沟 在施工中承包商必须建水渠、边沟或截水沟
为了避开在施工期间路堤、路基、基层或基础被水浸泡,承包商要保证在路堤和沥青结构完成前排水设施足够和有效
5 沟槽开挖 在图纸上标示的地方或在工程师要求的地方,承包商应按要求开挖沟槽
在没有工程师批准的情况下不能开挖
6 路堑、路基的边坡修筑 按工程师的要求必须从边坡上把浮土或浮石清除
7 填筑原有沟渠 在必须将原有沟渠改道的区域内,要清除所有的有机物和松软的沉积物

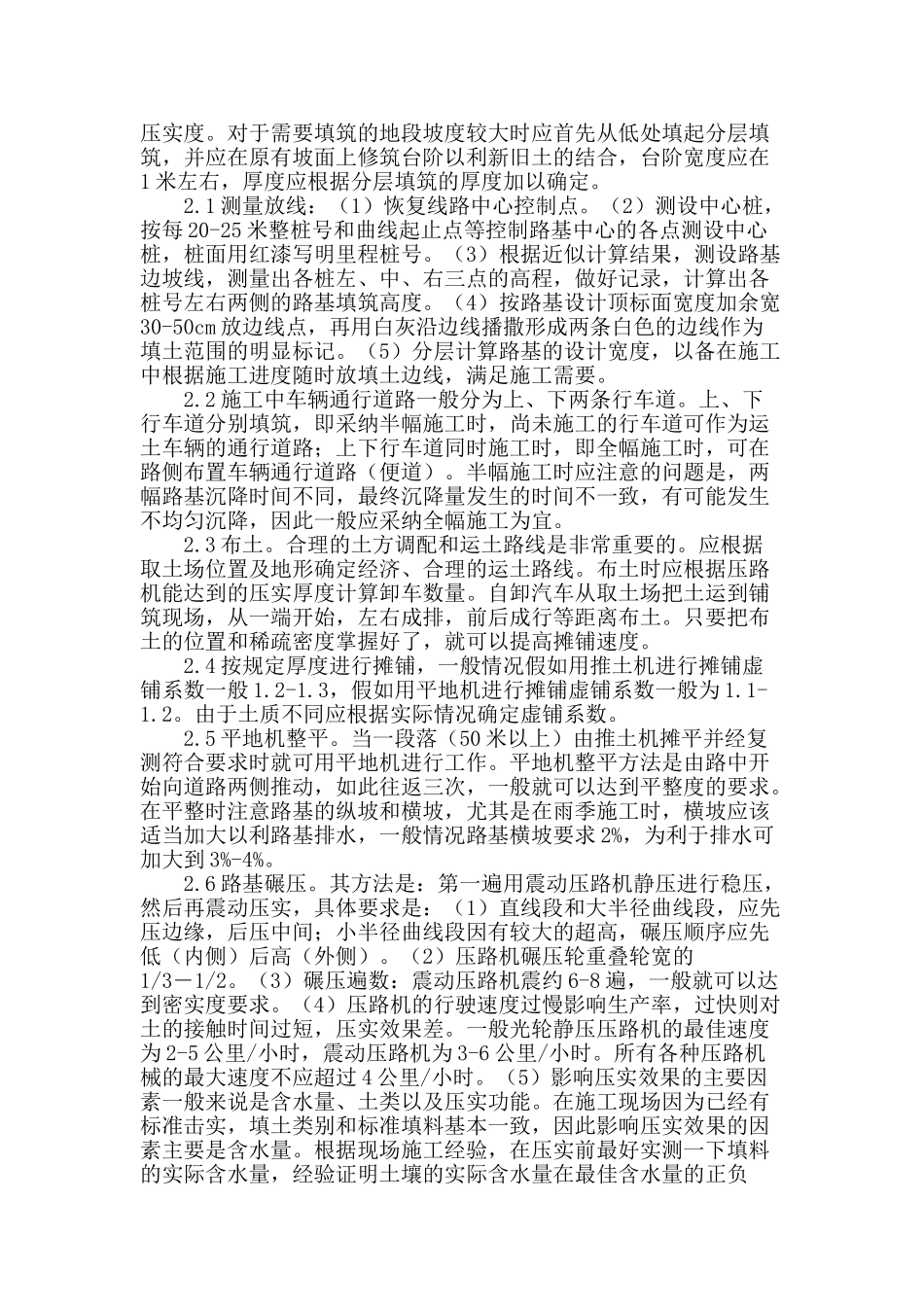

用合格的稳定
