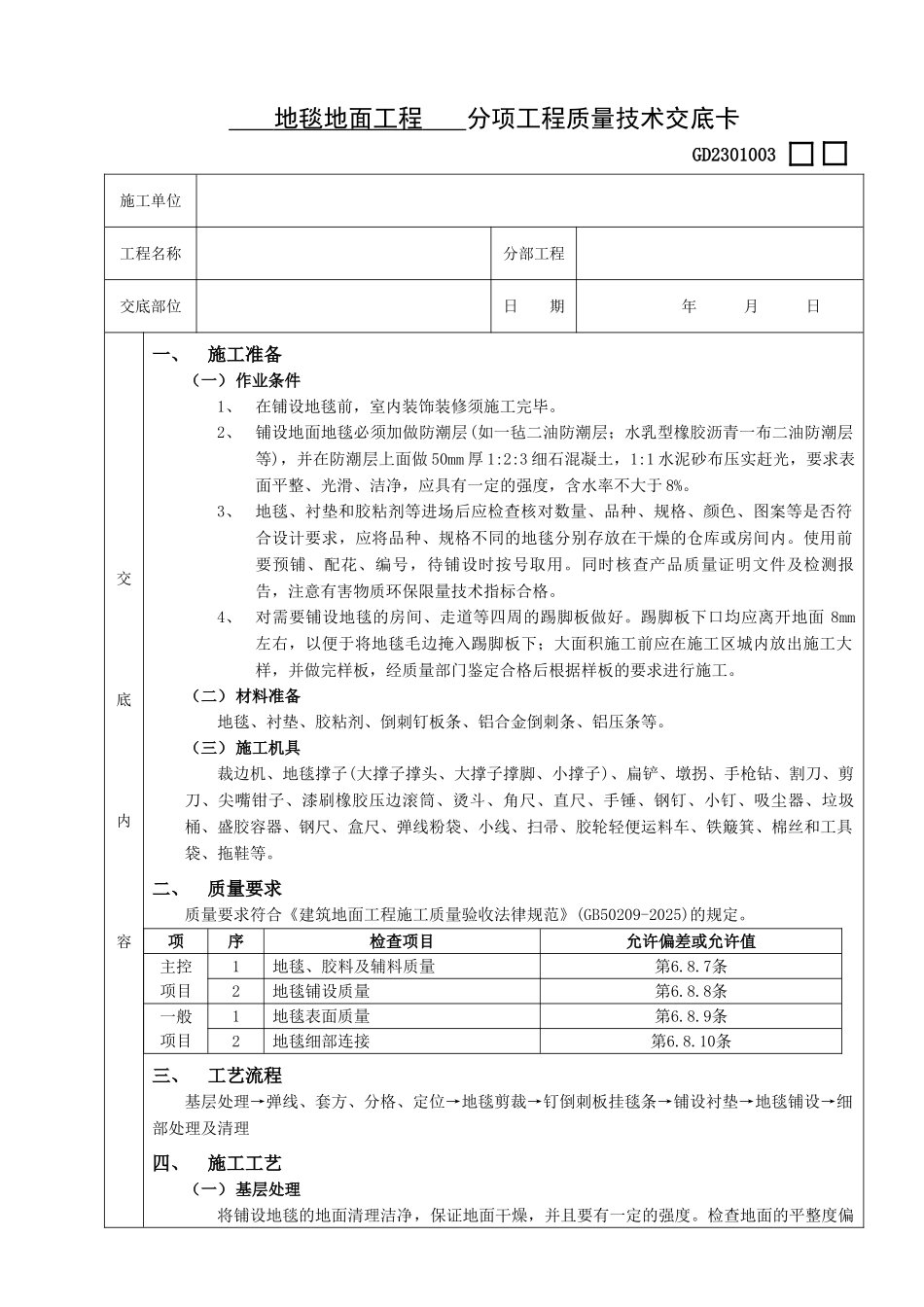

地毯地面工程 分项工程质量技术交底卡GD2301003 施工单位工程名称分部工程交底部位日 期 年 月 日交底内容一、施工准备(一)作业条件1、在铺设地毯前,室内装饰装修须施工完毕
2、铺设地面地毯必须加做防潮层(如一毡二油防潮层;水乳型橡胶沥青一布二油防潮层等),并在防潮层上面做 50mm 厚 1:2:3 细石混凝土,1:1 水泥砂布压实赶光,要求表面平整、光滑、洁净,应具有一定的强度,含水率不大于 8%
3、地毯、衬垫和胶粘剂等进场后应检查核对数量、品种、规格、颜色、图案等是否符合设计要求,应将品种、规格不同的地毯分别存放在干燥的仓库或房间内
使用前要预铺、配花、编号,待铺设时按号取用
同时核查产品质量证明文件及检测报告,注意有害物质环保限量技术指标合格
4、对需要铺设地毯的房间、走道等四周的踢脚板做好
踢脚板下口均应离开地面 8mm左右,以便于将地毯毛边掩入踢脚板下;大面积施工前应在施工区城内放出施工大样,并做完样板,经质量部门鉴定合格后根据样板的要求进行施工
(二)材料准备地毯、衬垫、胶粘剂、倒刺钉板条、铝合金倒刺条、铝压条等
(三)施工机具裁边机、地毯撑子(大撑子撑头、大撑子撑脚、小撑子)、扁铲、墩拐、手枪钻、割刀、剪刀、尖嘴钳子、漆刷橡胶压边滚筒、烫斗、角尺、直尺、手锤、钢钉、小钉、吸尘器、垃圾桶、盛胶容器、钢尺、盒尺、弹线粉袋、小线、扫帚、胶轮轻便运料车、铁簸箕、棉丝和工具袋、拖鞋等
二、质量要求质量要求符合《建筑地面工程施工质量验收法律规范》(GB50209-2025)的规定
项序检查项目允许偏差或允许值主控项目1地毯、胶料及辅料质量第6
7条2地毯铺设质量第6
8条一般项目1地毯表面质量第6
9条2地毯细部连接第6

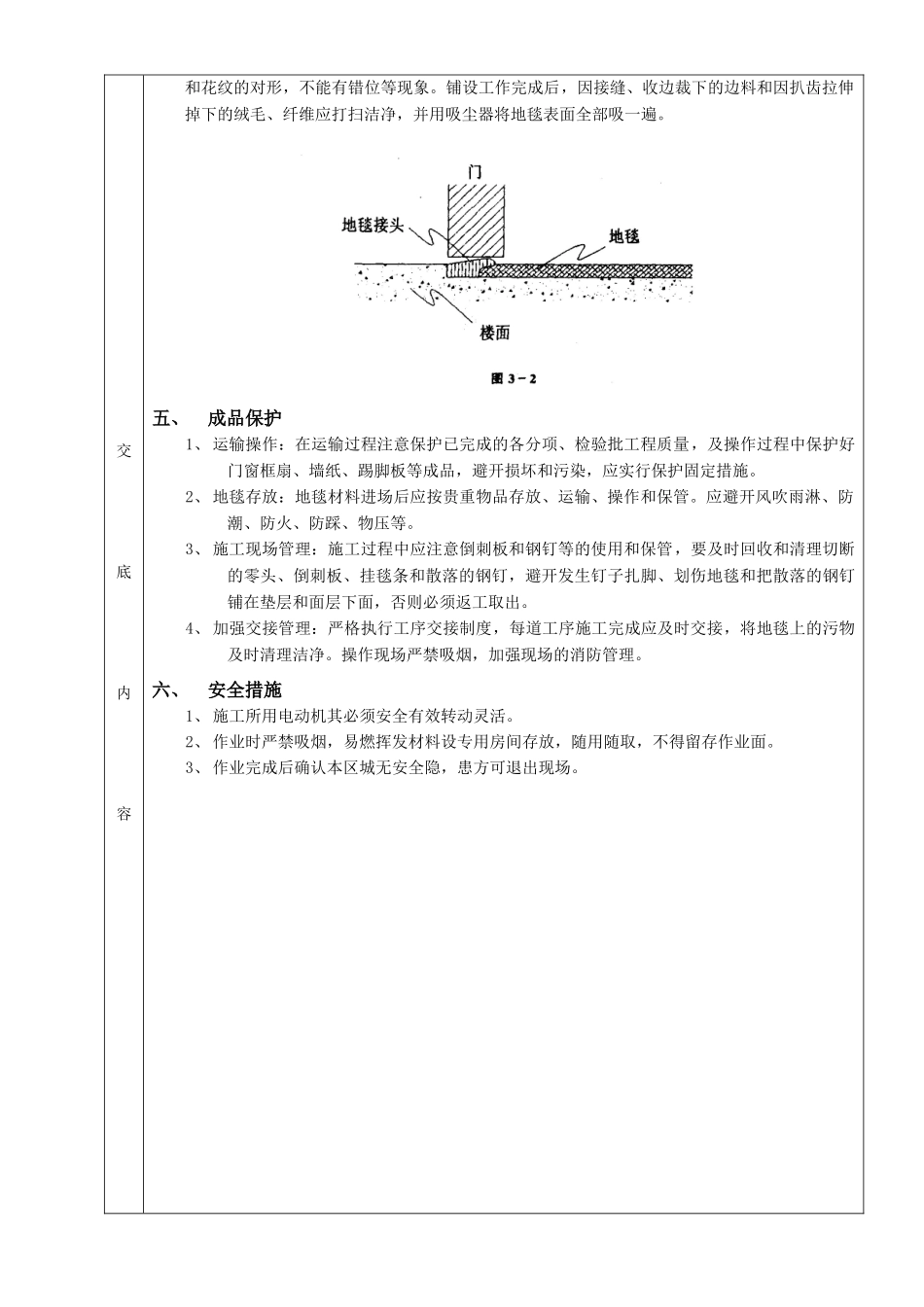

10条三、工艺流程基层处理→弹线、套方、分格、定位→地毯剪裁→钉倒刺板挂毯条→铺设衬垫→地毯铺设→细部处理及清理四、施工工艺(
