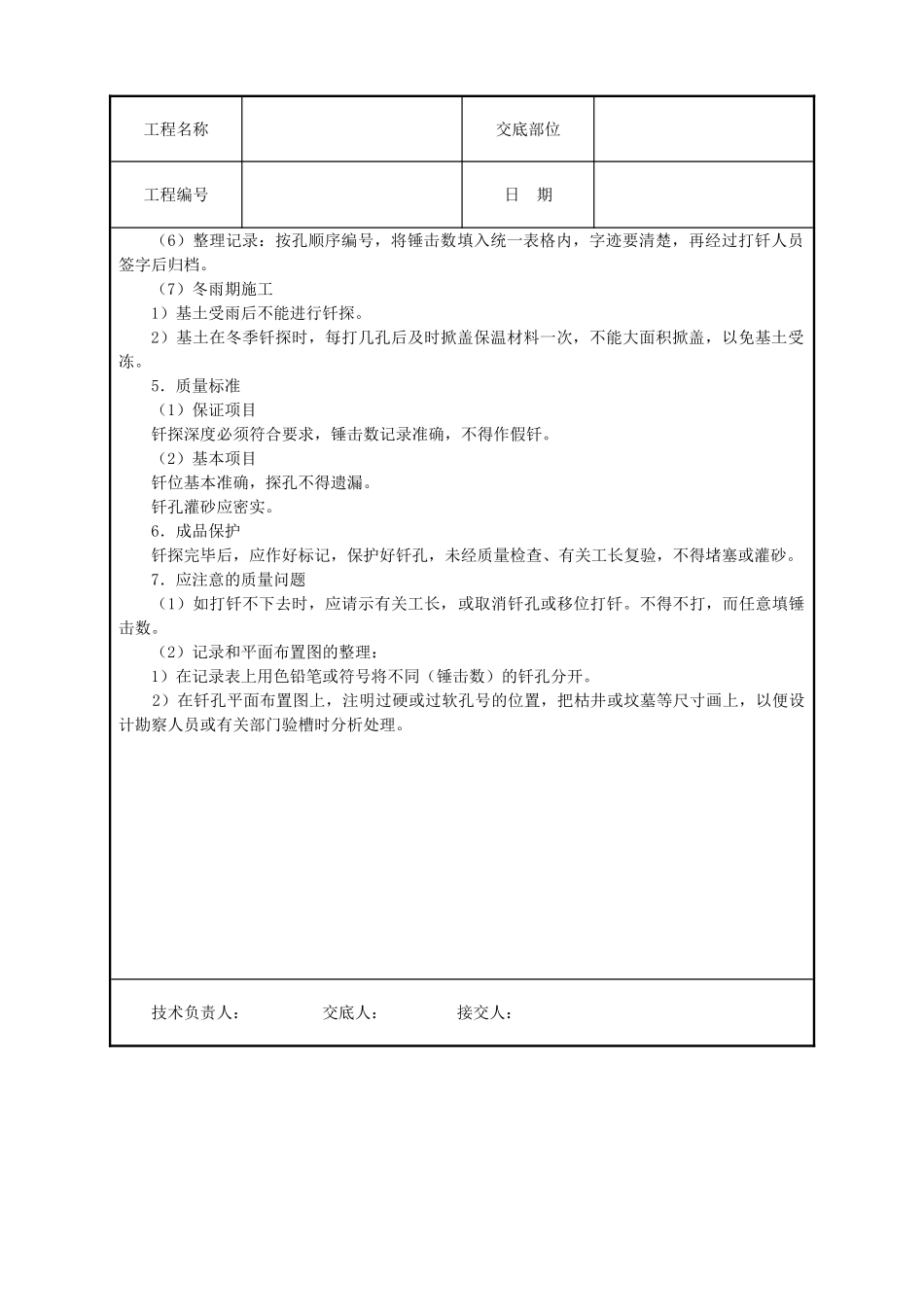

工程名称交底部位工程编号日 期交底内容:基土钎探本技术交底内容适用于建筑物或构筑物的基础、坑(槽)底土质钎探检查。1.材料要求砂:一般中砂。2.主要机具(1) 人工打钎有:一般钢钎:直径 φ22~25mm 钢筋制成,钎尖呈 60°尖锥形状,钎长 1.8~2.0m。大锤:重量 8~10 磅。(2)机械打钎(轻便触探器,北京地区规定必用)。穿心锤重 10kg,尖锥头、触探杆、钎杆直径 φ25 钢筋,长度 1.5~1.8m。(3)其他有麻绳或铅丝、梯子(凳子)、手推车、克绷撬棍(拔钢钎用)、钢卷尺等。3.作业条件(1)基土已挖至设计基坑(槽)底标高,表面应平正,轴线及坑(槽)宽、长均符合设计图纸要求。(2)根据设计图纸绘制钎探孔位平面布置图。(3)按钎探孔位平面布置图放线:孔位钉上小木桩或洒白灰点。(4)钎杆上预先划好 30cm 横线。4.操作工艺工艺流程确定打钎顺序→就位打钎 ↓拔钎→移位→整理记录→记录锤击数 ↓检查孔深→灌砂(1)就位打钎:1)人工打钎:将钎尖对准孔位,一人扶正钢钎,一人站在操作凳子上,用大锤打钎端头,锤举高度一般为 50~70cm,将钎垂直打入土层中。2)机械打钎:将触探杆尖对准孔位,再把穿心锤套在钎杆上,扶正钎杆、拉起穿心锤,使其自由下落,锤距为 50cm,将触探杆竖直打入土层中。(2)记录锤击数:钎杆每打入土层 30cm 时记录一次锤击数。钎探深度如设计无规定时,一般按表 1—309 执行。(3)拔钎:用麻绳或铅丝将钎杆绑好,留出活套,套内插入撬棍或铁管,利用杠杆原理,将钎拔出。每拔出一段将绳套往下移一段,余此类推,直至完全拔出为止。(4)移位:将钎杆或触器搬到下一孔位,以便继续打钎。(5)灌砂:打完的钎孔,经过质量检查人员和有关工长检查孔深与记录无误后,即或进行灌砂。灌砂时,每填入 30cm 左右时,可用钢筋棒捣实一次。灌砂有两种形式,一种是每孔打完或几孔打完灌一次,另一种是每天打完,统一灌一次。工程名称交底部位工程编号日 期(6)整理记录:按孔顺序编号,将锤击数填入统一表格内,字迹要清楚,再经过打钎人员签字后归档。(7)冬雨期施工1)基土受雨后不能进行钎探。2)基土在冬季钎探时,每打几孔后及时掀盖保温材料一次,不能大面积掀盖,以免基土受冻。5.质量标准(1)保证项目钎探深度必须符合要求,锤击数记录准确,不得作假钎。(2)基本项目钎位基本准确,探孔不得遗漏。钎孔灌砂应密实。6.成品保护钎探完毕后,应作好标记,保护好钎...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基土钎探技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
