************ 基坑围护土方开挖监理细则编 制 人: 批 准 人: 批准时间: 一、工程概况该工程基坑土方开挖平均深度为自然地面以下 5
8 米,基坑围护设计实行自然放坡与土钉墙相结合方式,基坑面积 25000 平方米
二、土钉墙施工流程 三、监理控制要点(一)土钉墙 1、审查施工单位土钉墙施工方案,核查有关人员施工作业证件
2、对施工机械设备进行检查
3、土钉管制作要检查,土钉规格、长度、钻孔的间距、孔洞直径、制作是否焊接牢固、土钉管的接头等
4、打入土钉管要检查其标高、倾斜度、间距、长度
5、注浆时注意检查水泥的品种、标号、用量、水灰比
6、钢筋网绑扎要检查钢筋的规格、间距、搭接长度、加强筋是否焊牢
7、喷射砼要检查其材料规格、水泥品种、配合比、水灰比、促凝剂的品种和数量、砼喷时的厚度等
(二)土方开挖1 、在工程施工前对施工单位进行资质审查,施工单位必须具备相应工程施工的企业法人营业执照、资质等级证书等有效文件
2、 督促与参加施工单位进行法制、法规宣传和教育
施工中如发现有文物和古墓,应妥善保护,并及时同有关部门取得联系,待处理后方能继续施工
3、基地内如有政府部门设置的纪念性标志及地质、地震部门设置的观察孔等,应加以保护
4 、配合建设单位办妥开工前的有关手续及将施工区域内的各种管线拆迁
土方开挖清理坡度喷底层砼钻孔补强土钉安放钢钉土钉制作土钉清孔土钉注浆绑 扎 钢 筋网焊加强筋喷底层 砼30mm监测喷底层 砼70mm安装栏杆5、 土方工程施工时,必须遵守国家、市、区有关安全、防火、劳动保护等方面的规定
6 、配合建设单位向施工单位提供基地的实测地形图(测量成果)地下管线、相邻构筑物、地质、气象等资料,以利施工组织设计(或施工方案)编制;引交施工平面控制桩和水准基点
作为测量控制和工程验收的依据

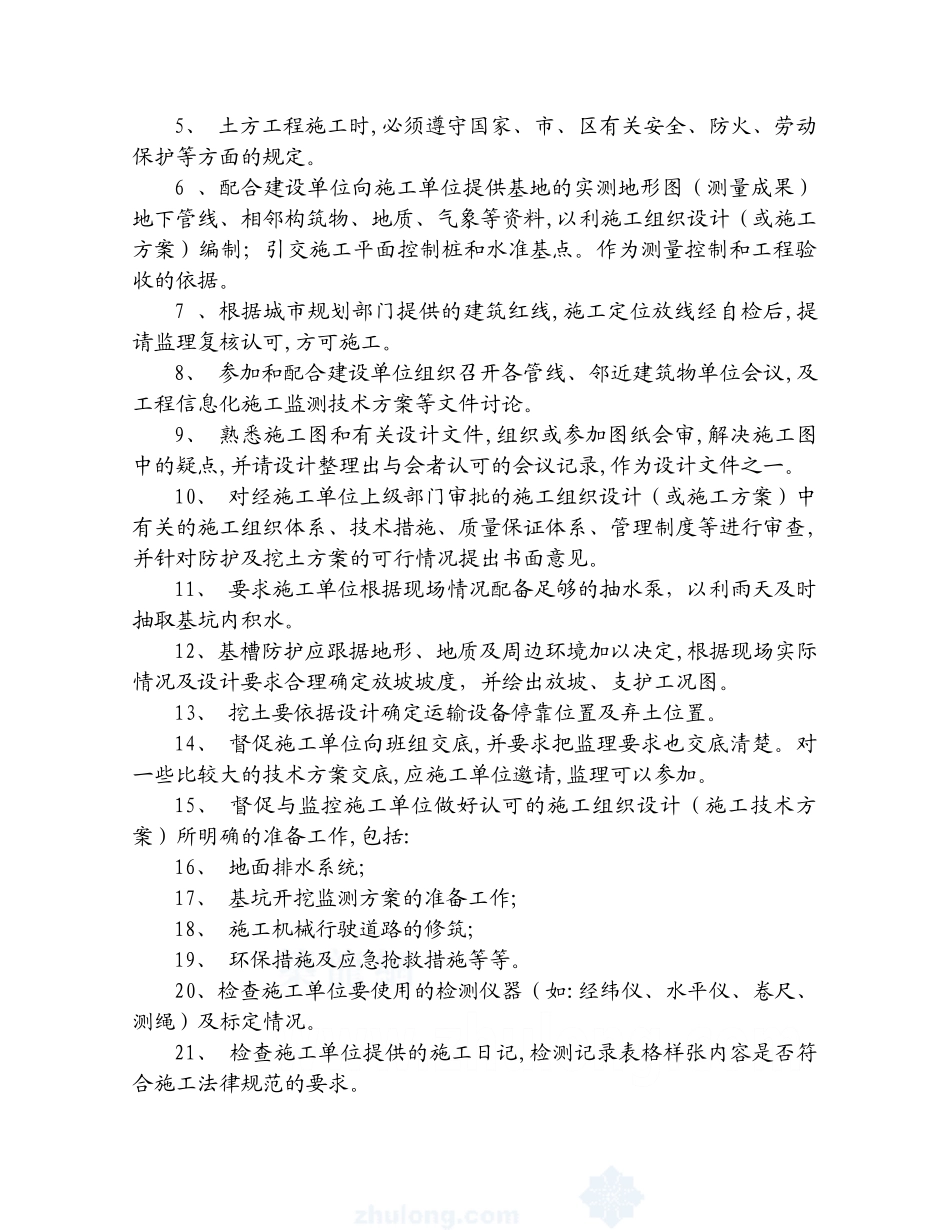

7 、根据城市规划部门提供的建筑红线,施工定位放线经自检
