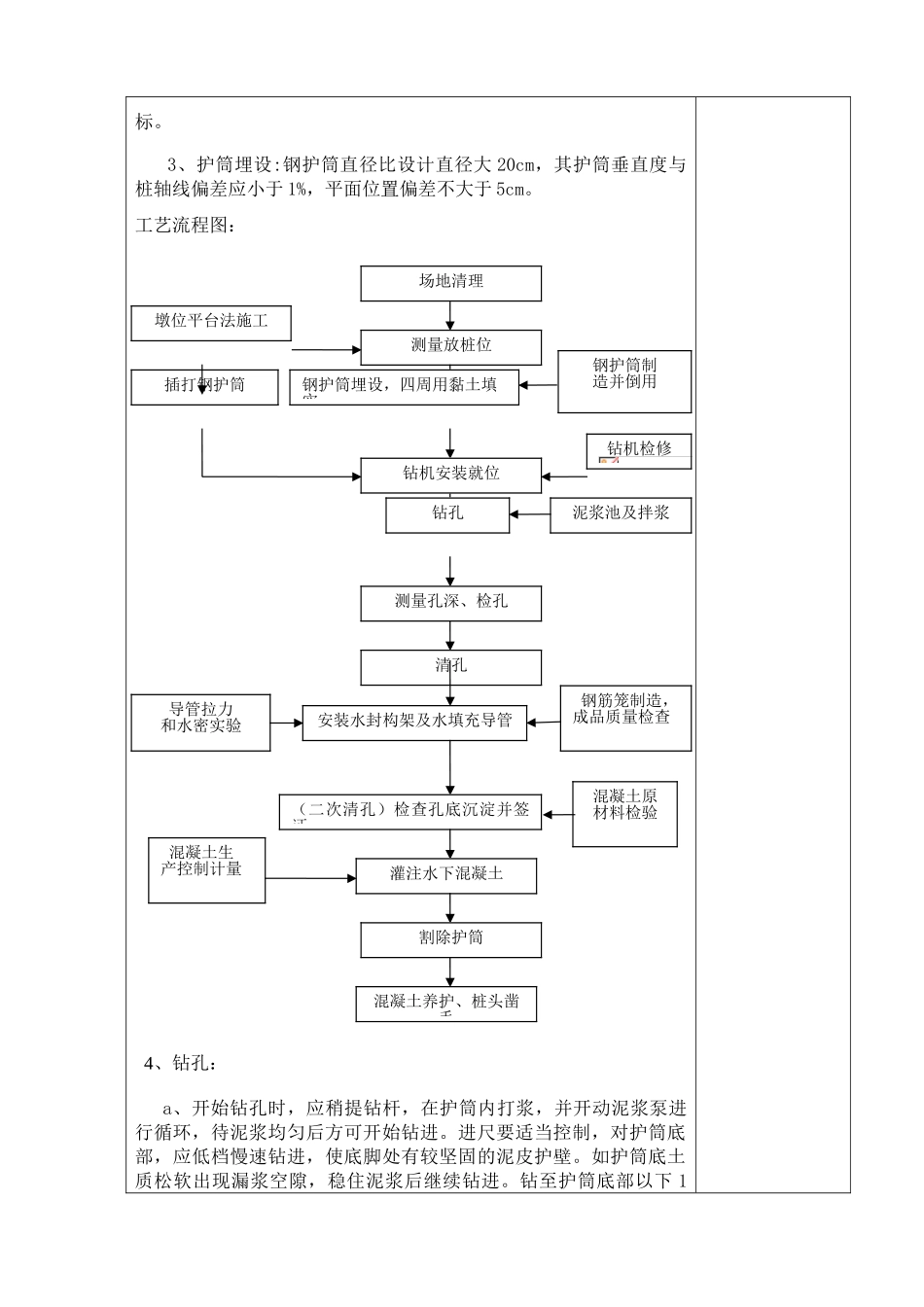

技 术 交 底 书单位:中铁二十二局一公司邯黄铁路项目部 编号: HH4-1-GCB--006 主送单位项目部交底人接收单位一~五队、试验室、测量班施工接收人工程部位钻孔桩日 期交底内容:基底处理旋挖钻钻孔桩技术交底一、作业准备施工前组织现场技术人员学习实施性组织设计,阅读、审查施工图纸,澄清有关技术问题,熟悉法律规范和技术标准。制定施工安全保证措施,提出应急预案。二、地面处理 钻孔前根据墩台位置及现场实际情况能使钻机牵引移动方便,钻进时不偏沉,又利于材料运输、堆放以及砼运输车的进出等因素,合理布置,平整场地。铲除表层松轻厚土,夯打密实。清除一切地面和地下障碍,有水塘或沟道处,应先清水后清淤,回填黏性土后分层碾压至工点设计要求的标高和宽度。三、施工方法1、工艺流程(见下页)2、桩位布置:根据设计图纸布置桩位,在现场用全站仪定出每根桩的桩位并埋设孔位护桩,采纳“十”字定位,随时校核桩位坐交底提出的问题及解决:标。3、护筒埋设:钢护筒直径比设计直径大 20cm,其护筒垂直度与桩轴线偏差应小于 1%,平面位置偏差不大于 5cm。工艺流程图: 4、钻孔:a、开始钻孔时,应稍提钻杆,在护筒内打浆,并开动泥浆泵进行循环,待泥浆均匀后方可开始钻进。进尺要适当控制,对护筒底部,应低档慢速钻进,使底脚处有较坚固的泥皮护壁。如护筒底土质松软出现漏浆空隙,稳住泥浆后继续钻进。钻至护筒底部以下 1钢护筒制造并倒用测量放桩位钢护筒埋设,四周用黏土填实钻机检修钻孔测量孔深、检孔清孔安装水封构架及水填充导管(二次清孔)检查孔底沉淀并签证灌注水下混凝土割除护筒混凝土养护、桩头凿毛墩位平台法施工插打钢护筒场地清理钻机安装就位泥浆池及拌浆钢筋笼制造,成品质量检查混凝土原材料检验导管拉力和水密实验混凝土生产控制计量米后,则可按土质情况以正常速度钻进。钻进过程中应常常注意土层变化,每进尺 2 米或在土层变化处应捞取渣样,推断土层,记入钻孔记录表并与地质柱状图核对。操作人员必须仔细贯彻执行岗位责任制,随时填写钻孔记录,交接班时应交待本班钻进情况及下一班需注意的事项。钻孔过程中要保持孔内有足够的水头高度,并要防止扳手、管钳等金属工具或其它异物掉落孔内,损坏钻机钻头。钻进作业必须保持连续性,升降钻头时要平稳,不得碰撞护筒或孔壁。拆除和加接钻杆时力求迅速。桩孔钻至设计标高后,对孔径、孔深和倾斜度等检查,满足设计要求后约请工程师进行终孔检验,...
