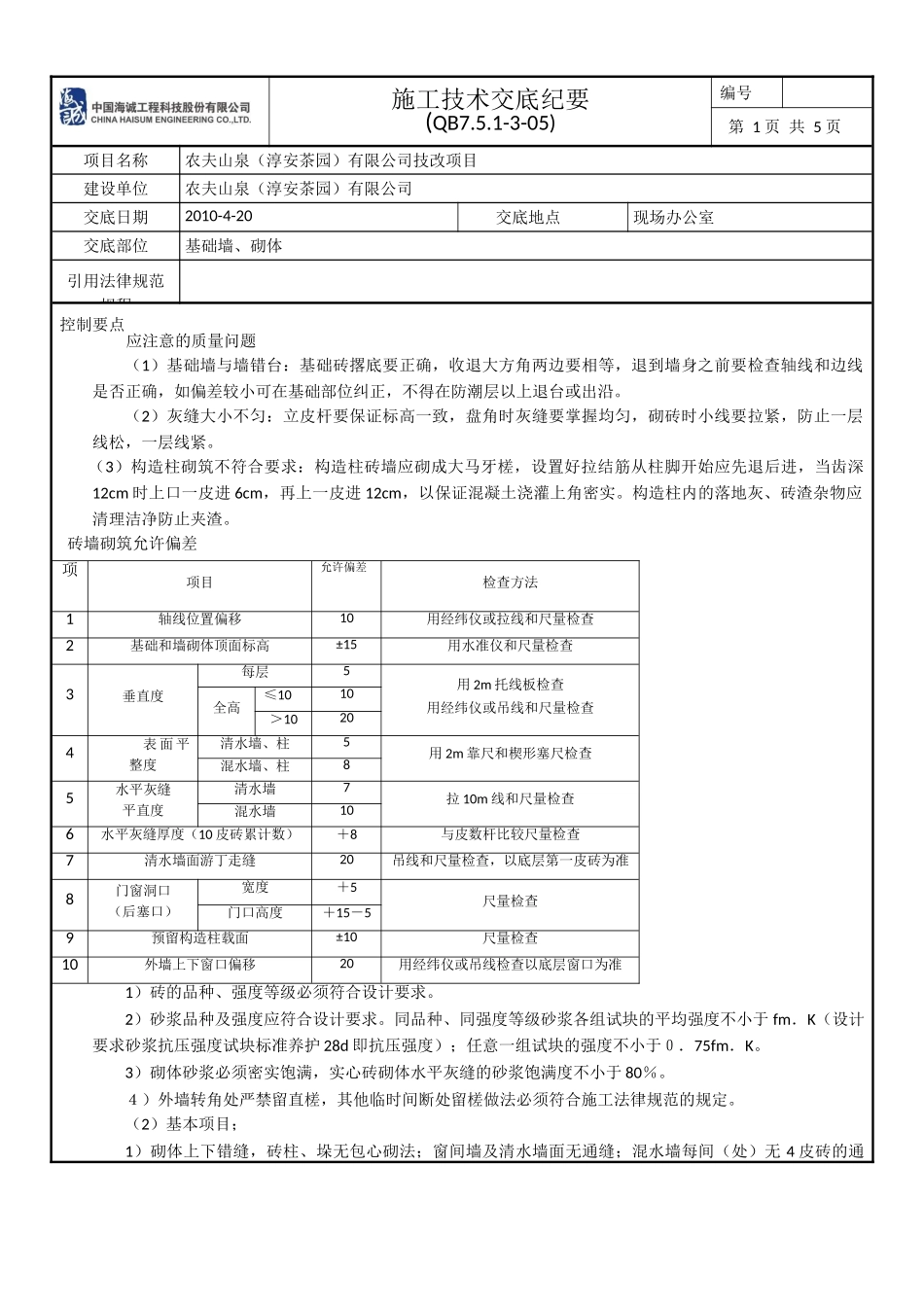

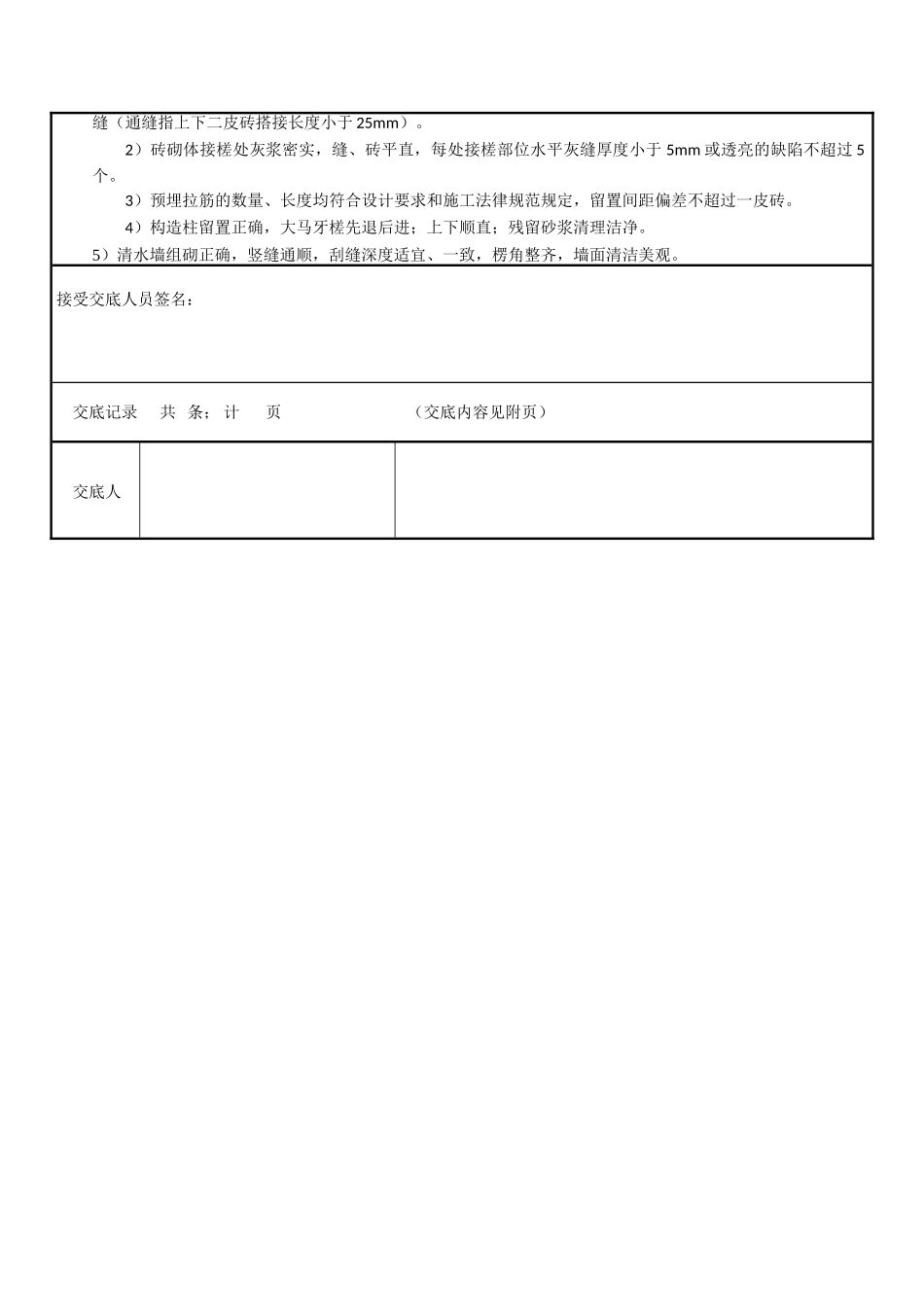

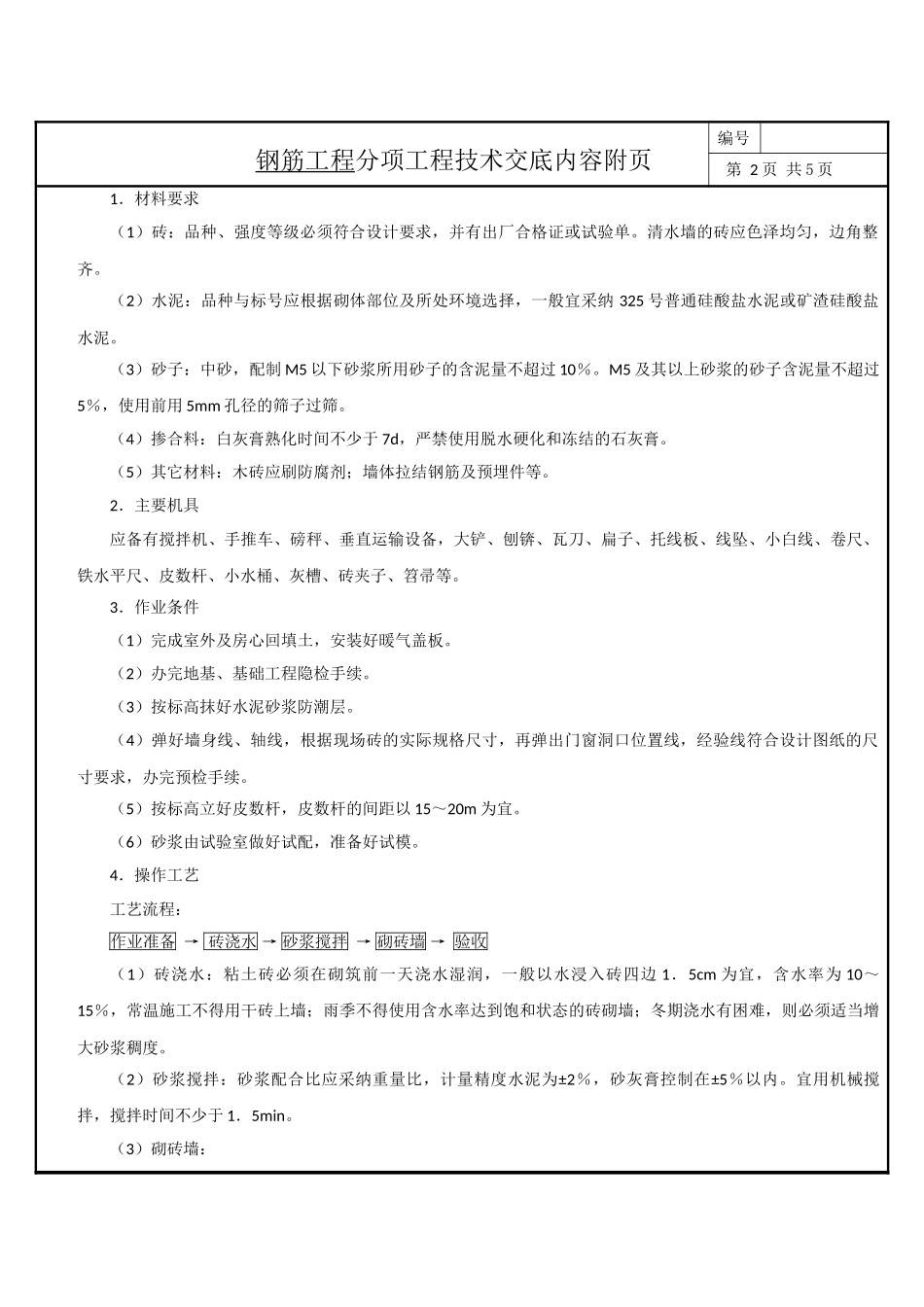

施工技术交底纪要(QB7.5.1-3-05)编号第 1 页 共 5 页项目名称农夫山泉(淳安茶园)有限公司技改项目建设单位农夫山泉(淳安茶园)有限公司交底日期2010-4-20交底地点现场办公室交底部位基础墙、砌体引用法律规范规程控制要点应注意的质量问题(1)基础墙与墙错台:基础砖撂底要正确,收退大方角两边要相等,退到墙身之前要检查轴线和边线是否正确,如偏差较小可在基础部位纠正,不得在防潮层以上退台或出沿。(2)灰缝大小不匀:立皮杆要保证标高一致,盘角时灰缝要掌握均匀,砌砖时小线要拉紧,防止一层线松,一层线紧。 (3)构造柱砌筑不符合要求:构造柱砖墙应砌成大马牙槎,设置好拉结筋从柱脚开始应先退后进,当齿深12cm 时上口一皮进 6cm,再上一皮进 12cm,以保证混凝土浇灌上角密实。构造柱内的落地灰、砖渣杂物应清理洁净防止夹渣。 砖墙砌筑允许偏差 项项目允许偏差检查方法1轴线位置偏移10用经纬仪或拉线和尺量检查2基础和墙砌体顶面标高±15用水准仪和尺量检查3垂直度每层5用 2m 托线板检查用经纬仪或吊线和尺量检查全高≤1010>10204表 面 平整度清水墙、柱5用 2m 靠尺和楔形塞尺检查混水墙、柱85水平灰缝平直度清水墙7拉 10m 线和尺量检查混水墙106水平灰缝厚度(10 皮砖累计数)+8与皮数杆比较尺量检查7清水墙面游丁走缝20吊线和尺量检查,以底层第一皮砖为准8门窗洞口(后塞口)宽度+5尺量检查门口高度+15-59预留构造柱载面±10尺量检查10外墙上下窗口偏移20用经纬仪或吊线检查以底层窗口为准1)砖的品种、强度等级必须符合设计要求。2)砂浆品种及强度应符合设计要求。同品种、同强度等级砂浆各组试块的平均强度不小于 fm.K(设计要求砂浆抗压强度试块标准养护 28d 即抗压强度);任意一组试块的强度不小于0.75fm.K。3)砌体砂浆必须密实饱满,实心砖砌体水平灰缝的砂浆饱满度不小于 80%。4)外墙转角处严禁留直槎,其他临时间断处留槎做法必须符合施工法律规范的规定。(2)基本项目;1)砌体上下错缝,砖柱、垛无包心砌法;窗间墙及清水墙面无通缝;混水墙每间(处)无 4 皮砖的通缝(通缝指上下二皮砖搭接长度小于 25mm)。2)砖砌体接槎处灰浆密实,缝、砖平直,每处接槎部位水平灰缝厚度小于 5mm 或透亮的缺陷不超过 5个。3)预埋拉筋的数量、长度均符合设计要求和施工法律规范规定,留置间距偏差不超过一皮砖。4)构造柱留置正确,大马牙槎先退后进;上下顺直;残留砂浆清理洁净...
