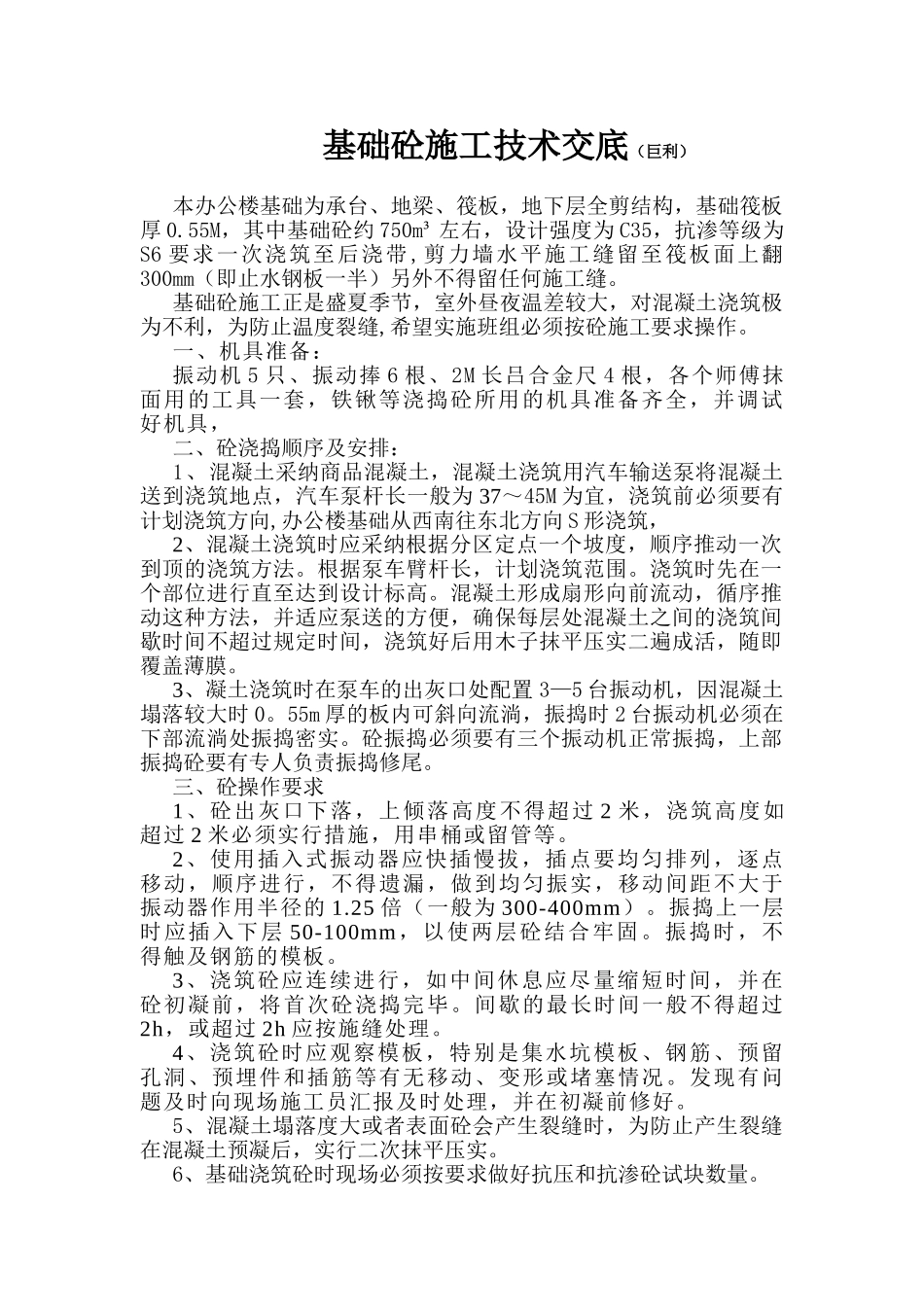

基础砼施工技术交底(巨利)本办公楼基础为承台、地梁、筏板,地下层全剪结构,基础筏板厚 0
55M,其中基础砼约 750m³ 左右,设计强度为 C35,抗渗等级为S6 要求一次浇筑至后浇带,剪力墙水平施工缝留至筏板面上翻300mm(即止水钢板一半)另外不得留任何施工缝
基础砼施工正是盛夏季节,室外昼夜温差较大,对混凝土浇筑极为不利,为防止温度裂缝,希望实施班组必须按砼施工要求操作
一、机具准备:振动机 5 只、振动捧 6 根、2M 长吕合金尺 4 根,各个师傅抹面用的工具一套,铁锹等浇捣砼所用的机具准备齐全,并调试好机具,二、砼浇捣顺序及安排:1、混凝土采纳商品混凝土,混凝土浇筑用汽车输送泵将混凝土送到浇筑地点,汽车泵杆长一般为 37~45M 为宜,浇筑前必须要有计划浇筑方向,办公楼基础从西南往东北方向 S 形浇筑,2、混凝土浇筑时应采纳根据分区定点一个坡度,顺序推动一次到顶的浇筑方法
根据泵车臂杆长,计划浇筑范围
浇筑时先在一个部位进行直至达到设计标高

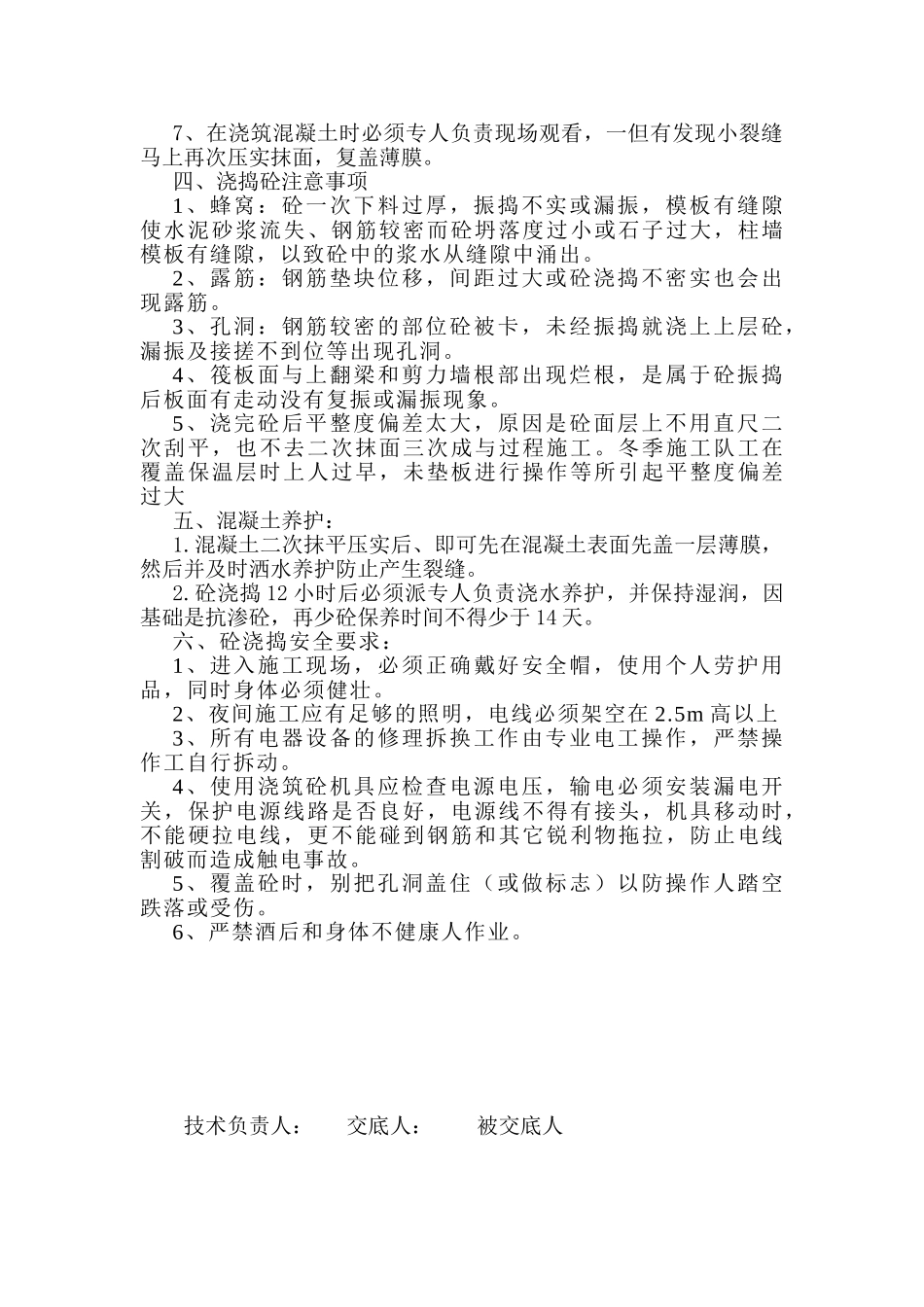

混凝土形成扇形向前流动,循序推动这种方法,并适应泵送的方便,确保每层处混凝土之间的浇筑间歇时间不超过规定时间,浇筑好后用木子抹平压实二遍成活,随即覆盖薄膜
3、凝土浇筑时在泵车的出灰口处配置 3—5 台振动机,因混凝土塌落较大时 0
55m 厚的板内可斜向流淌,振捣时 2 台振动机必须在下部流淌处振捣密实
砼振捣必须要有三个振动机正常振捣,上部振捣砼要有专人负责振捣修尾
三、砼操作要求1、砼出灰口下落,上倾落高度不得超过 2 米,浇筑高度如超过 2 米必须实行措施,用串桶或留管等
2、使用插入式振动器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实,移动间距不大于振动器作用半径的 1
25 倍(一般为 300-400mm)
振捣上一层时应插入下层 50-100mm,以使两层砼结合牢固
振捣时,不得触及钢
