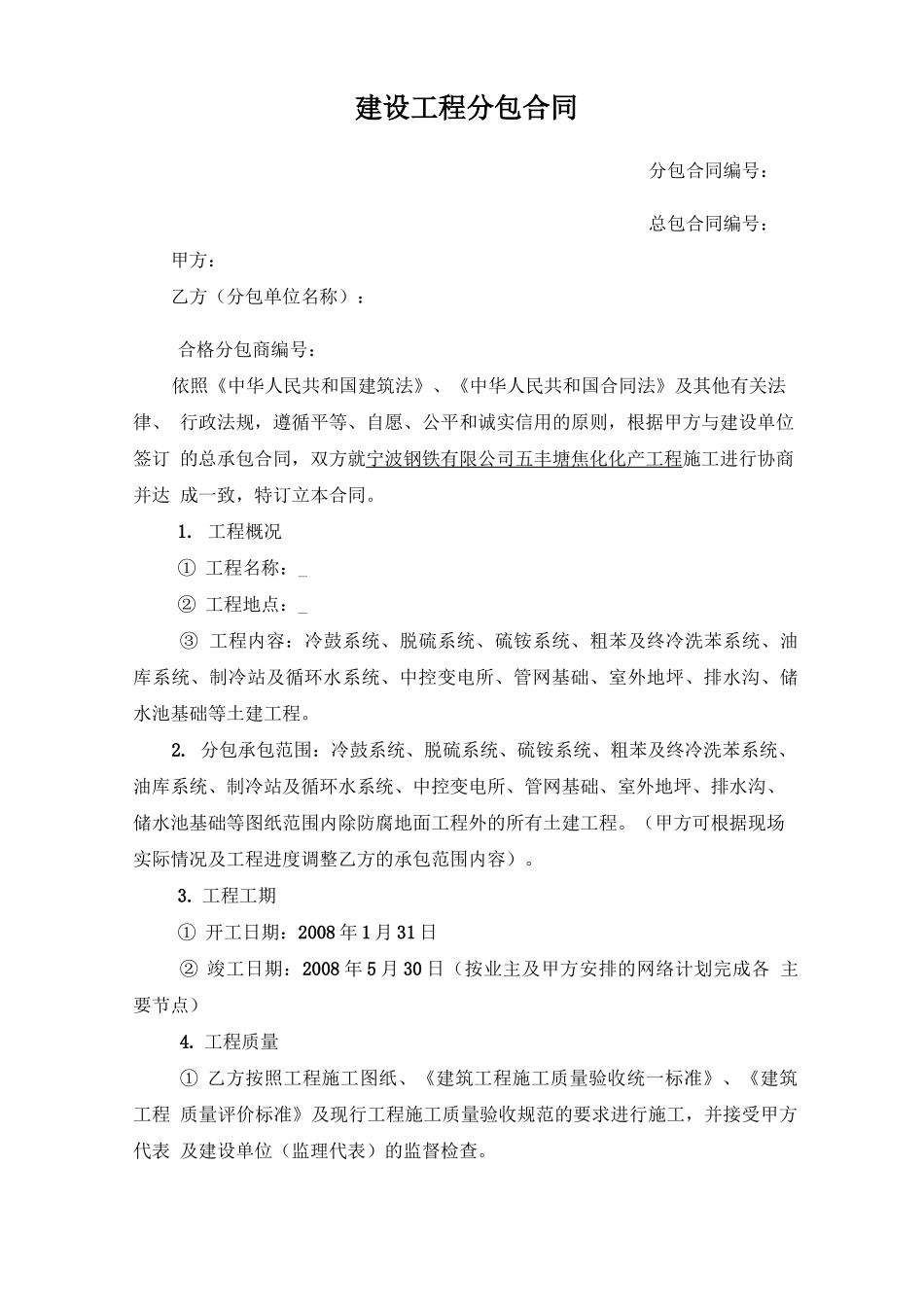

建设工程分包合同分包合同编号:总包合同编号:甲方:乙方(分包单位名称):合格分包商编号:依照《中华人民共和国建筑法》、《中华人民共和国合同法》及其他有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,根据甲方与建设单位签订的总承包合同,双方就宁波钢铁有限公司五丰塘焦化化产工程施工进行协商并达成一致,特订立本合同
工程概况①工程名称:_②工程地点:_③工程内容:冷鼓系统、脱硫系统、硫铵系统、粗苯及终冷洗苯系统、油库系统、制冷站及循环水系统、中控变电所、管网基础、室外地坪、排水沟、储水池基础等土建工程
分包承包范围:冷鼓系统、脱硫系统、硫铵系统、粗苯及终冷洗苯系统、油库系统、制冷站及循环水系统、中控变电所、管网基础、室外地坪、排水沟、储水池基础等图纸范围内除防腐地面工程外的所有土建工程
(甲方可根据现场实际情况及工程进度调整乙方的承包范围内容)
工程工期①开工日期:2008年1月31日②竣工日期:2008年5月30日(按业主及甲方安排的网络计划完成各主要节点)4
工程质量①乙方按照工程施工图纸、《建筑工程施工质量验收统一标准》、《建筑工程质量评价标准》及现行工程施工质量验收规范的要求进行施工,并接受甲方代表及建设单位(监理代表)的监督检查
②乙方必须按照甲方编制的施工组织设计和设置的质量控制点进行施工控制
③工程质量等级:合格5
承包方式:工程分包6

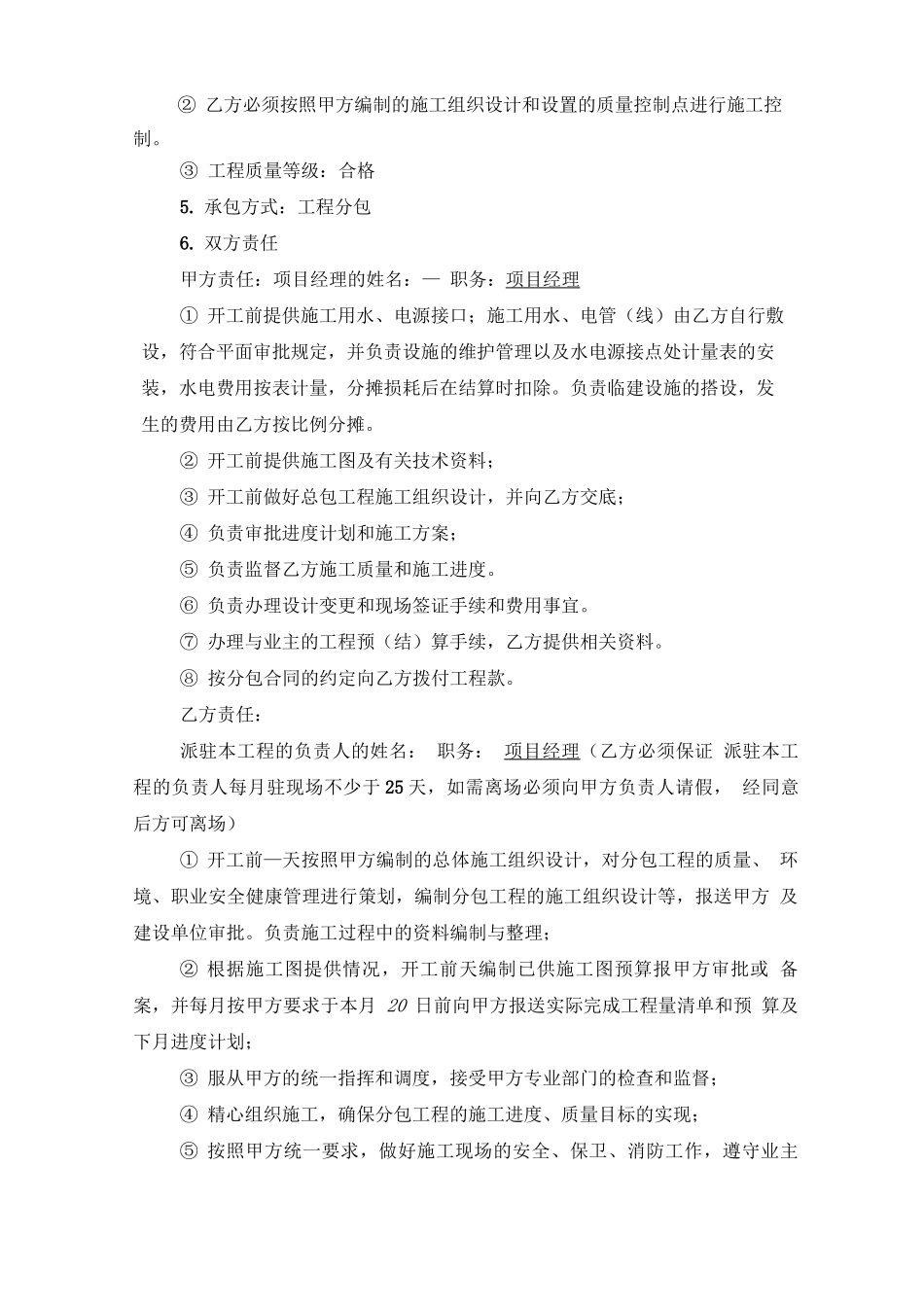

双方责任甲方责任:项目经理的姓名:—职务:项目经理①开工前提供施工用水、电源接口;施工用水、电管(线)由乙方自行敷设,符合平面审批规定,并负责设施的维护管理以及水电源接点处计量表的安装,水电费用按表计量,分摊损耗后在结算时扣除
负责临建设施的搭设,发生的费用由乙方按比例分摊

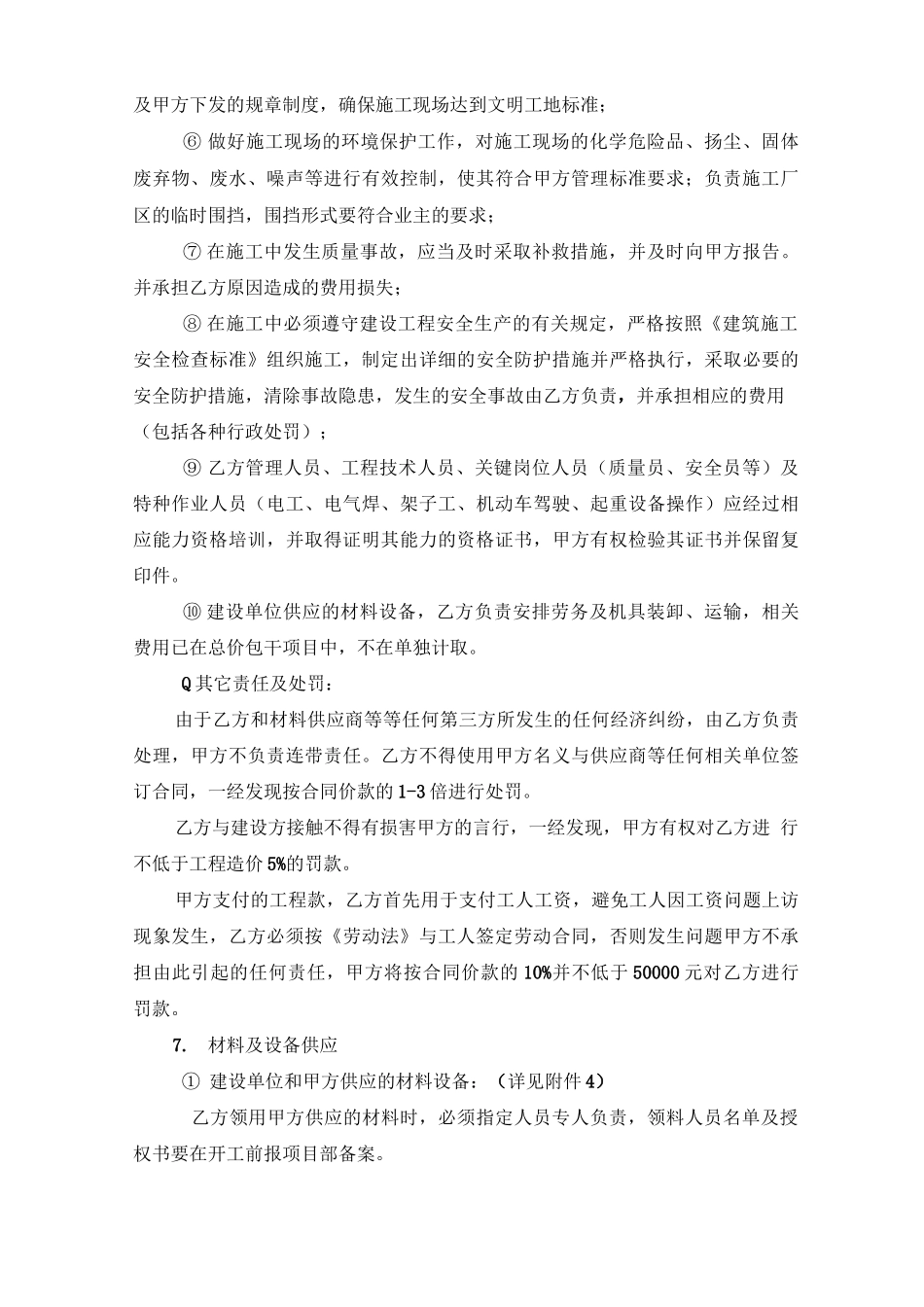

②开工前提供施工图及有关技术资料;③开工前做好总包工程施工组织设计,并向乙方交底;④负责审批进度计划和施工方案;⑤负责监督乙方施工质量和施工
