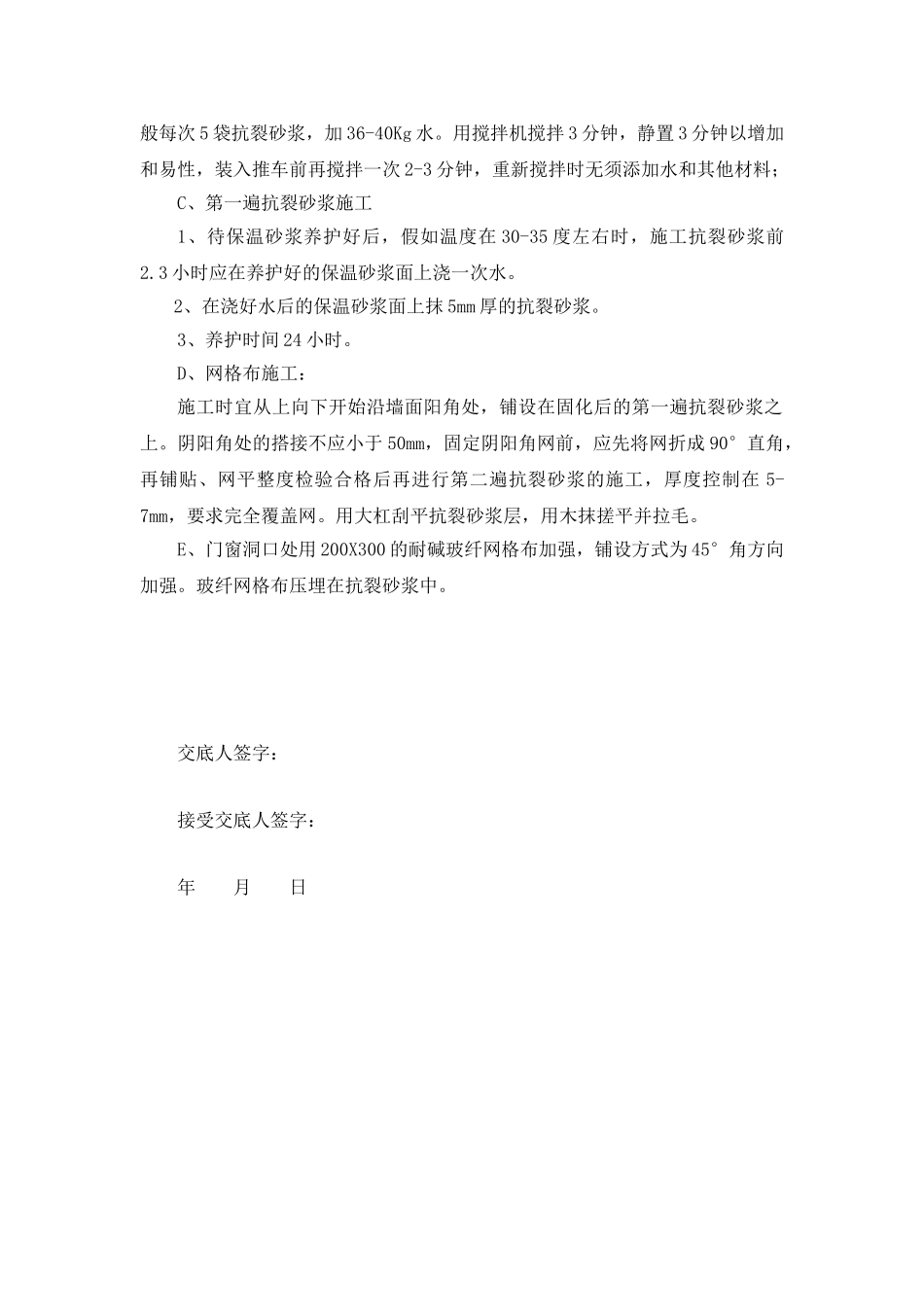

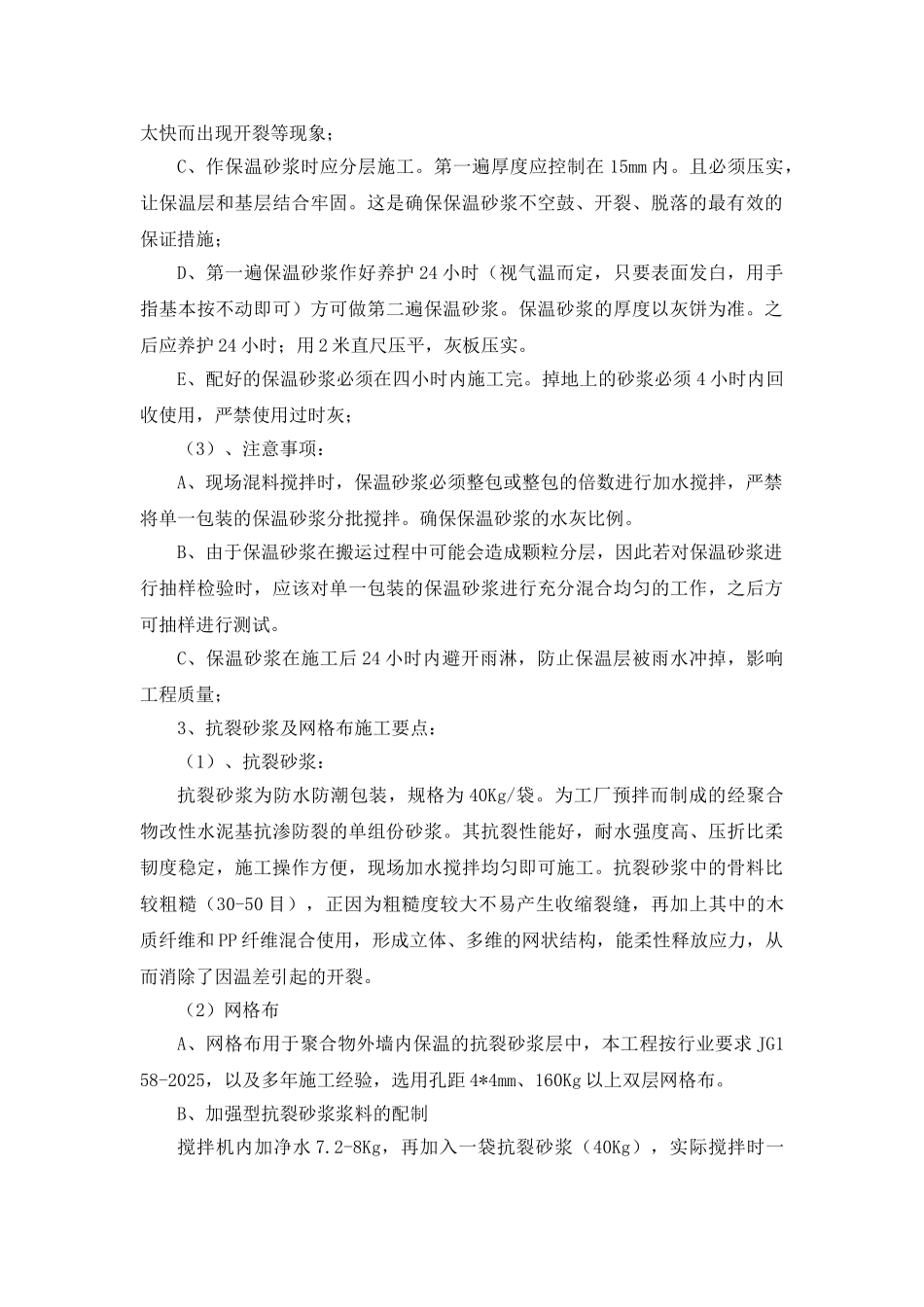

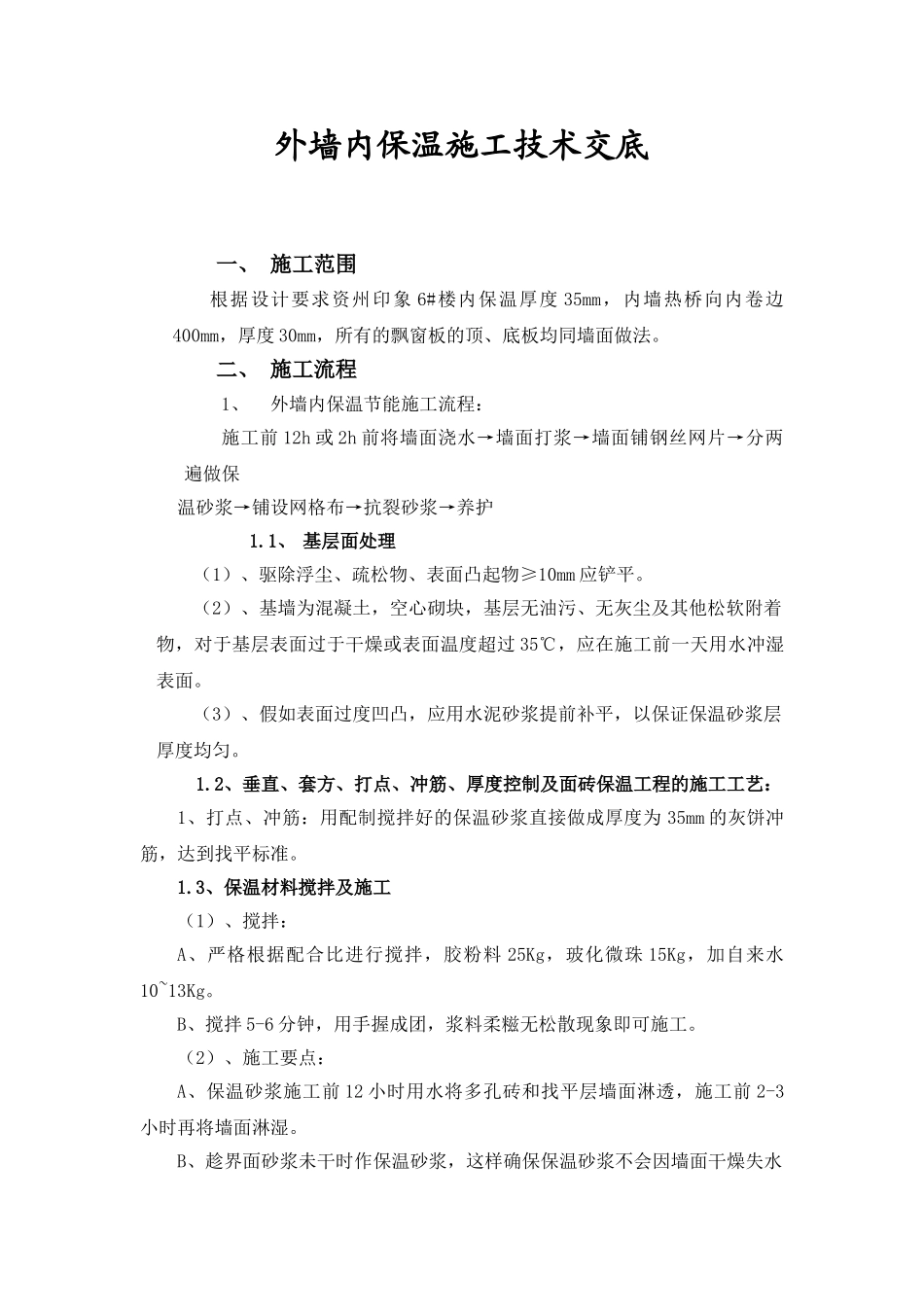

外墙内保温施工技术交底一、 施工范围根据设计要求资州印象 6#楼内保温厚度 35mm,内墙热桥向内卷边400mm,厚度 30mm,所有的飘窗板的顶、底板均同墙面做法。二、 施工流程1、外墙内保温节能施工流程:施工前 12h 或 2h 前将墙面浇水→墙面打浆→墙面铺钢丝网片→分两遍做保温砂浆→铺设网格布→抗裂砂浆→养护1.1、 基层面处理(1)、驱除浮尘、疏松物、表面凸起物≥10mm 应铲平。(2)、基墙为混凝土,空心砌块,基层无油污、无灰尘及其他松软附着物,对于基层表面过于干燥或表面温度超过 35℃,应在施工前一天用水冲湿表面。(3)、假如表面过度凹凸,应用水泥砂浆提前补平,以保证保温砂浆层厚度均匀。 1.2、垂直、套方、打点、冲筋、厚度控制及面砖保温工程的施工工艺:1、打点、冲筋:用配制搅拌好的保温砂浆直接做成厚度为 35mm 的灰饼冲筋,达到找平标准。1.3、保温材料搅拌及施工(1)、搅拌:A、严格根据配合比进行搅拌,胶粉料 25Kg,玻化微珠 15Kg,加自来水10~13Kg。B、搅拌 5-6 分钟,用手握成团,浆料柔糍无松散现象即可施工。(2)、施工要点:A、保温砂浆施工前 12 小时用水将多孔砖和找平层墙面淋透,施工前 2-3小时再将墙面淋湿。B、趁界面砂浆未干时作保温砂浆,这样确保保温砂浆不会因墙面干燥失水太快而出现开裂等现象;C、作保温砂浆时应分层施工。第一遍厚度应控制在 15mm 内。且必须压实,让保温层和基层结合牢固。这是确保保温砂浆不空鼓、开裂、脱落的最有效的保证措施;D、第一遍保温砂浆作好养护 24 小时(视气温而定,只要表面发白,用手指基本按不动即可)方可做第二遍保温砂浆。保温砂浆的厚度以灰饼为准。之后应养护 24 小时;用 2 米直尺压平,灰板压实。E、配好的保温砂浆必须在四小时内施工完。掉地上的砂浆必须 4 小时内回收使用,严禁使用过时灰;(3)、注意事项:A、现场混料搅拌时,保温砂浆必须整包或整包的倍数进行加水搅拌,严禁将单一包装的保温砂浆分批搅拌。确保保温砂浆的水灰比例。B、由于保温砂浆在搬运过程中可能会造成颗粒分层,因此若对保温砂浆进行抽样检验时,应该对单一包装的保温砂浆进行充分混合均匀的工作,之后方可抽样进行测试。C、保温砂浆在施工后 24 小时内避开雨淋,防止保温层被雨水冲掉,影响工程质量;3、抗裂砂浆及网格布施工要点:(1)、抗裂砂浆:抗裂砂浆为防水防潮包装,规格为 40Kg/袋。为工厂预拌而制成的经聚合物改性水泥基抗渗...
