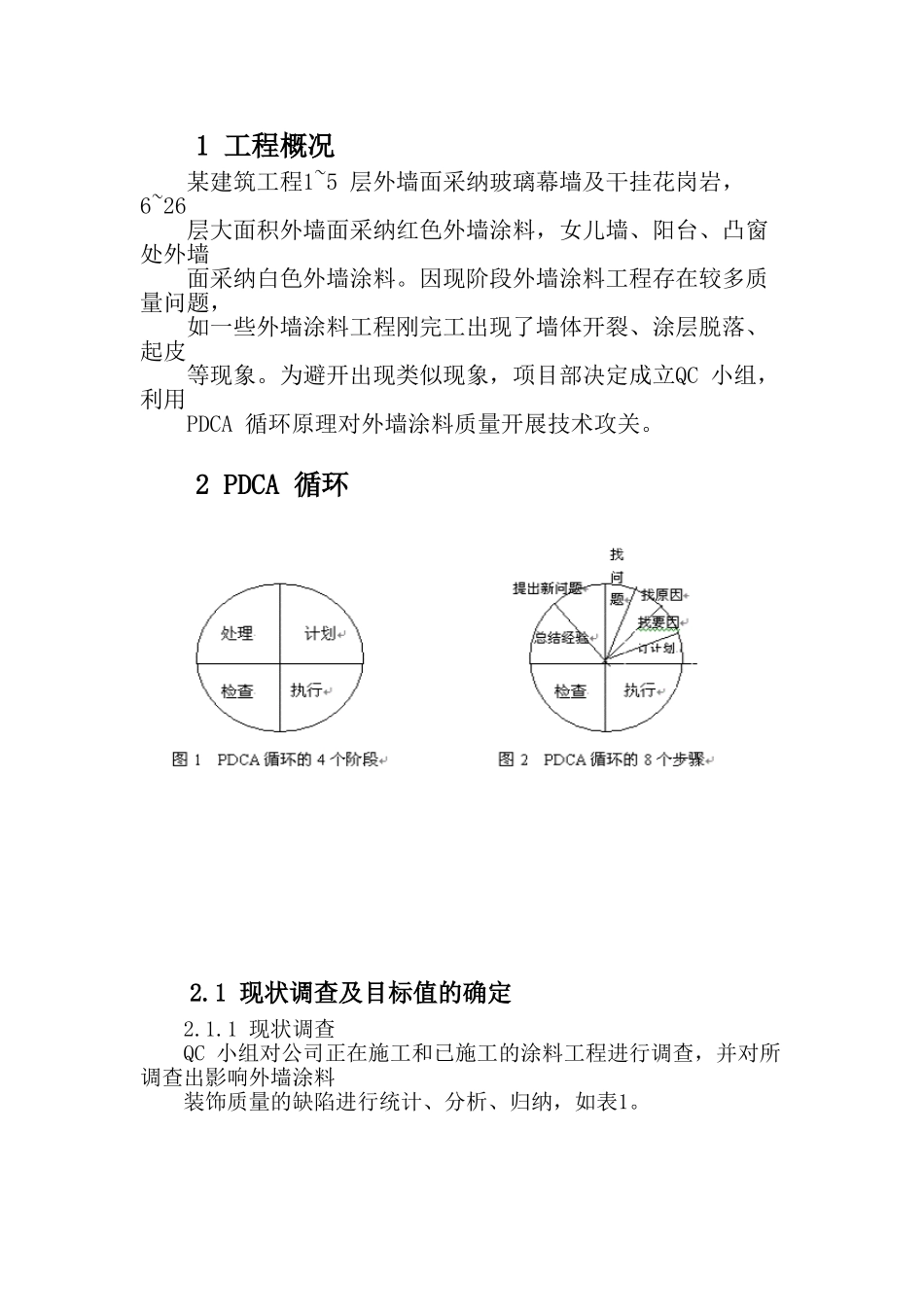

1 工程概况某建筑工程1~5 层外墙面采纳玻璃幕墙及干挂花岗岩,6~26层大面积外墙面采纳红色外墙涂料,女儿墙、阳台、凸窗处外墙面采纳白色外墙涂料
因现阶段外墙涂料工程存在较多质量问题,如一些外墙涂料工程刚完工出现了墙体开裂、涂层脱落、起皮等现象
为避开出现类似现象,项目部决定成立QC 小组,利用PDCA 循环原理对外墙涂料质量开展技术攻关
2 PDCA 循环2
1 现状调查及目标值的确定2

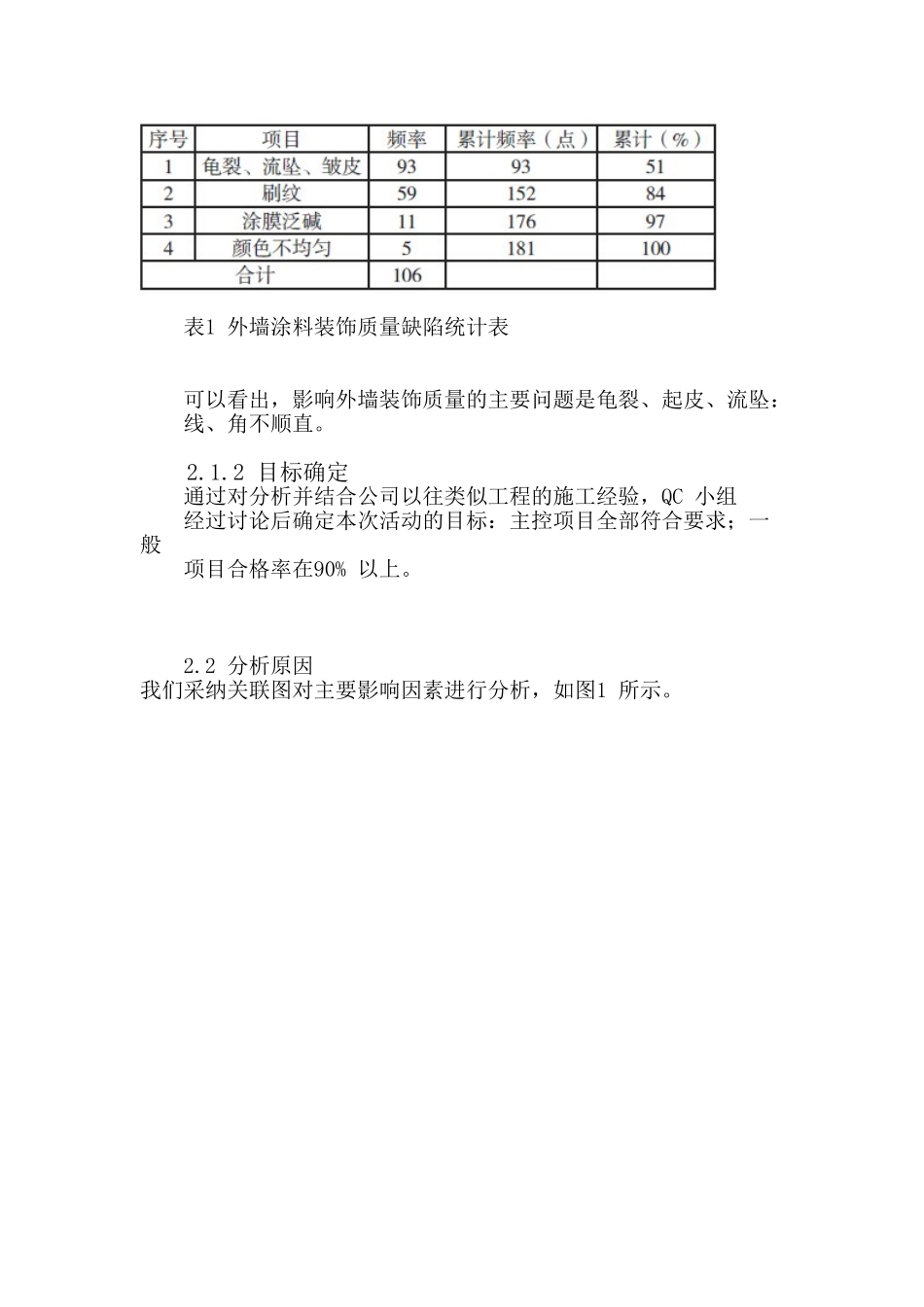

1 现状调查QC 小组对公司正在施工和已施工的涂料工程进行调查,并对所调查出影响外墙涂料装饰质量的缺陷进行统计、分析、归纳,如表1
表1 外墙涂料装饰质量缺陷统计表可以看出,影响外墙装饰质量的主要问题是龟裂、起皮、流坠:线、角不顺直
2 目标确定通过对分析并结合公司以往类似工程的施工经验,QC 小组经过讨论后确定本次活动的目标:主控项目全部符合要求;一般项目合格率在90% 以上

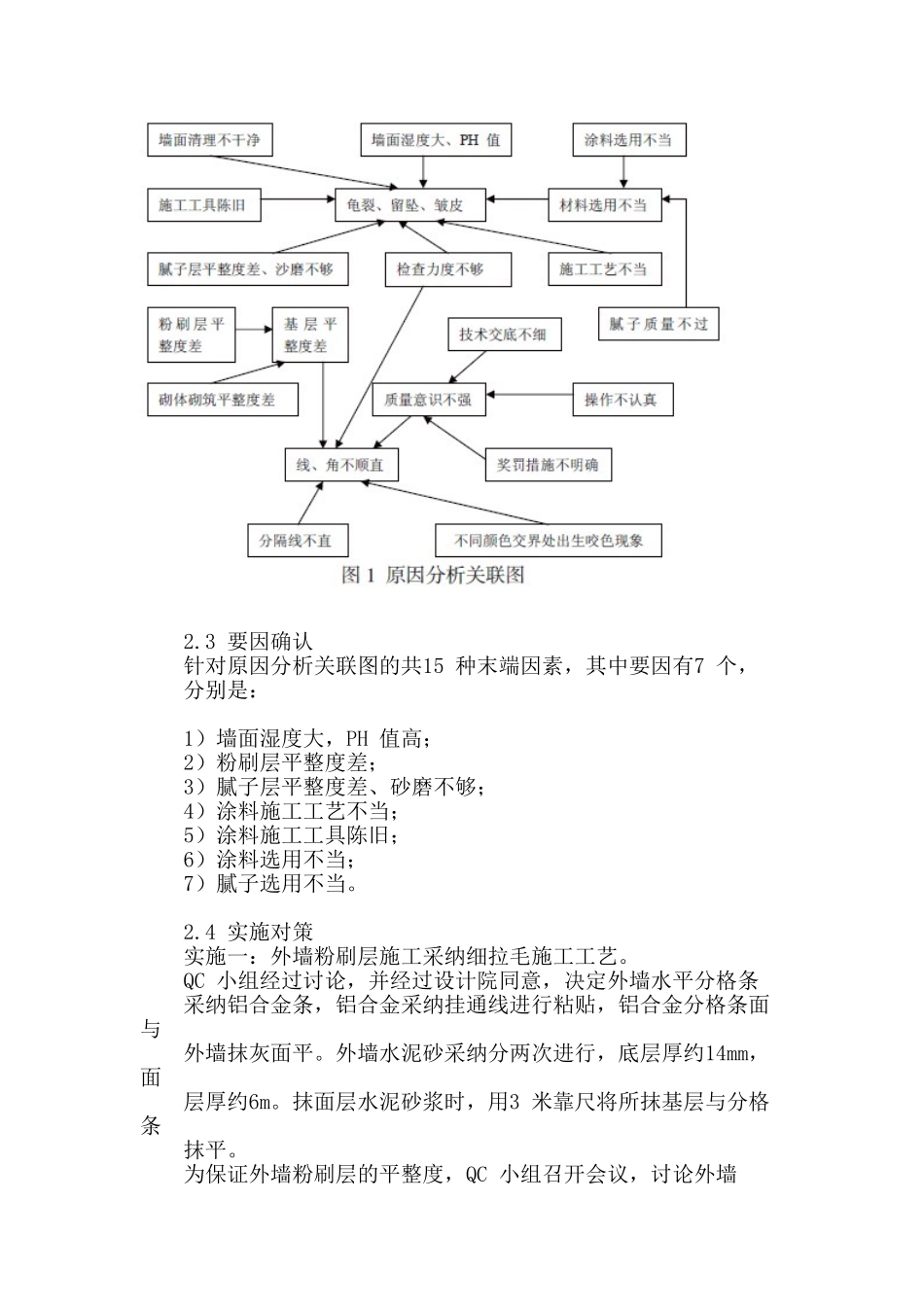

2 分析原因我们采纳关联图对主要影响因素进行分析,如图1 所示
3 要因确认针对原因分析关联图的共15 种末端因素,其中要因有7 个,分别是:1)墙面湿度大,PH 值高;2)粉刷层平整度差;3)腻子层平整度差、砂磨不够;4)涂料施工工艺不当;5)涂料施工工具陈旧;6)涂料选用不当;7)腻子选用不当
4 实施对策实施一:外墙粉刷层施工采纳细拉毛施工工艺
QC 小组经过讨论,并经过设计院同意,决定外墙水平分格条采纳铝合金条,铝合金采纳挂通线进行粘贴,铝合金分格条面与外墙抹灰面平
外墙水泥砂采纳分两次进行,底层厚约14mm,面层厚约6m
抹面层水泥砂浆时,用3 米靠尺将所抹基层与分格条抹平
为保证外墙粉刷层的平整度,QC 小组召开会议,讨论外墙面粉刷层平整度控制问题
决定将外墙面粉刷层平整度按允许偏差为3mm 进行控制,合格率控制在90%以上
会上决定粉刷层施工采纳细拉毛施工工艺
具体做法为:
