力星药业项目外墙脚手架技术交底悬挑式脚手架:一、材料使用1、Φ48×3
5 钢管、扣件、脚手板、密目网、16 号工字钢,16#钢丝绳,Φ16 锚环,螺帽,压铁等 2、 进 场 材 料 质 量 必 须 符 合 国 家 标 准 《 GB/T700》中 Q235-A 钢的规定和《GB15831》的规定,不合格产品严禁入场
3、构配件按品种、规格分类,堆放时应整齐、平稳,堆放场地不得有积水
二、脚手架的结构设计1、悬挑架由工程四层底板开始悬挑,悬挑高度不大于 20 米2、架体搭设 按工程平面形状悬挑工字钢梁外挑长度为 1
25m,选用 16 号槽钢端部 16号斜拉钢丝绳卸荷钢梁按架体纵向间距按 1
5 m布置(立杆纵距),架体横距 1
05m,里排立杆间距离外墙皮 0
3 m,步距 1
挑梁和预埋环制作及连墙杆连接如图
外侧搭设连续式剪刀撑,满挂密目网用绳扣紧,必须拉紧绷平.转角处采纳工字钢横挑,长度 5 米,采纳预置钢筋锁扣锁紧
架体材料选用 16#工字钢,扣件式钢管架体,底部满铺 50 mm厚木脚手板.操作层根据需要铺设三层脚手板,每层均设二道扶手栏杆 0

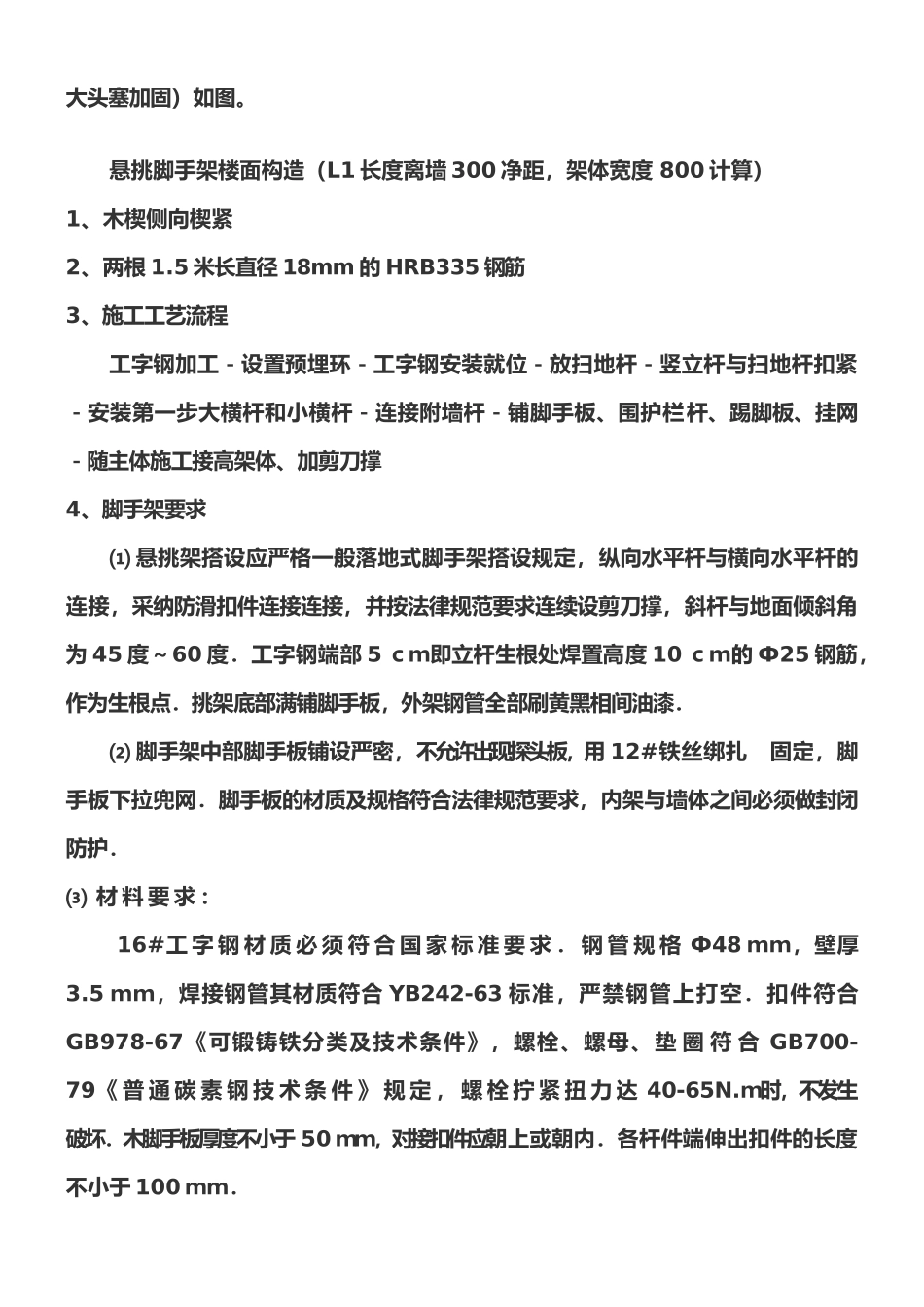

悬挑钢梁的锚环尾部设置两道,间距 200,梁口一道,钢梁在铺设 时内置部分的梁端头应距第一道锚环 20 cm(如遇墙体口部锚环取消,需增设大头塞加固)如图
悬挑脚手架楼面构造(L1 长度离墙 300 净距,架体宽度 800 计算)1、木楔侧向楔紧 2、两根 1

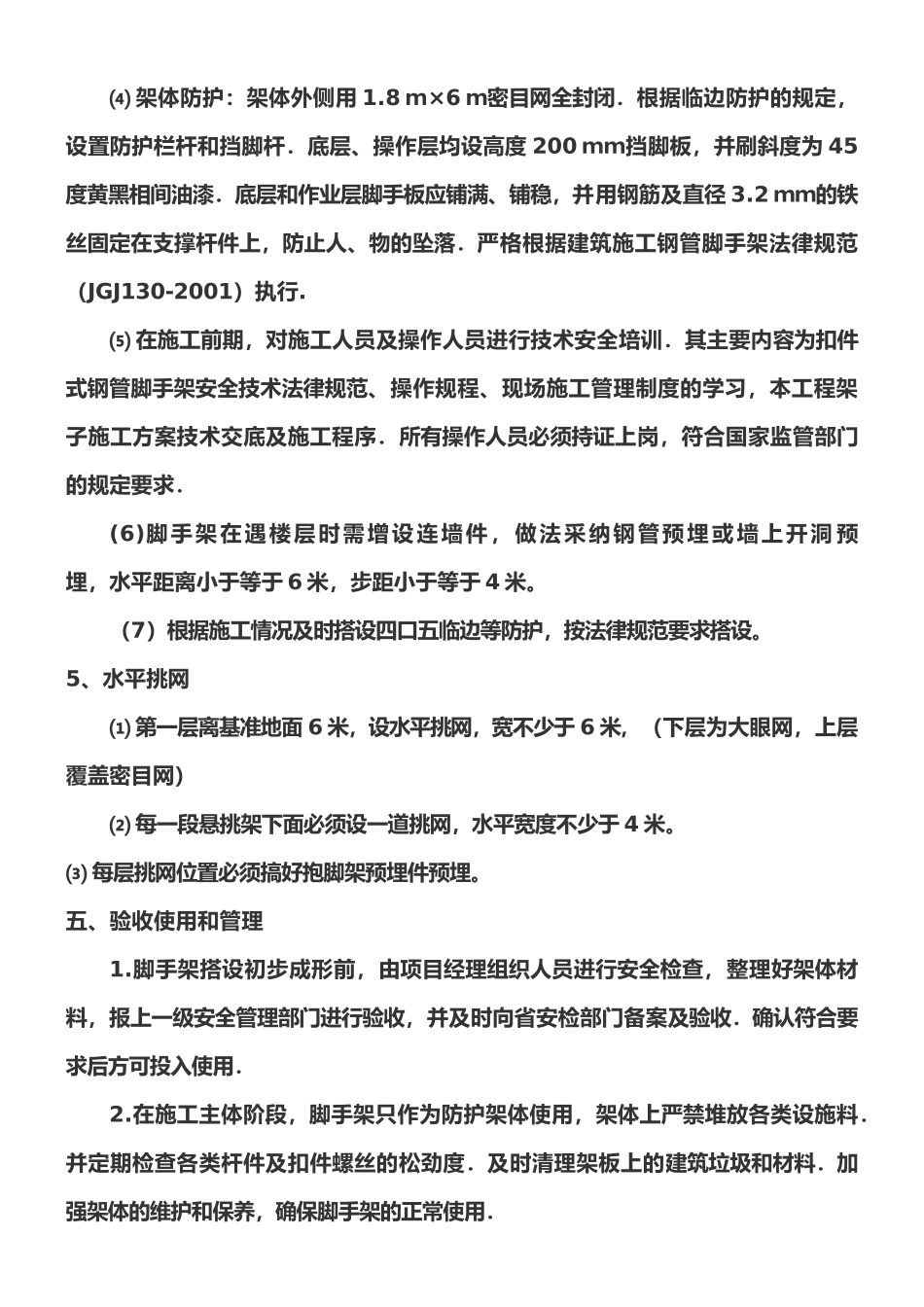

5 米长直径 18mm 的 HRB335 钢筋3、施工工艺流程工字钢加工-设置预埋环-工字钢安装就位-放扫地杆-竖立杆与扫地杆扣紧-安装第一步大横杆和小横杆-连接附墙杆-铺脚手板、围护栏杆、踢脚板、挂网-随主体施工接高架体、加剪刀撑 4、脚手架要求⑴ 悬挑架搭设应严格一般落地式脚手架搭设规定,纵向水平杆与横向水平杆的连接,采纳防滑扣件连接连接
