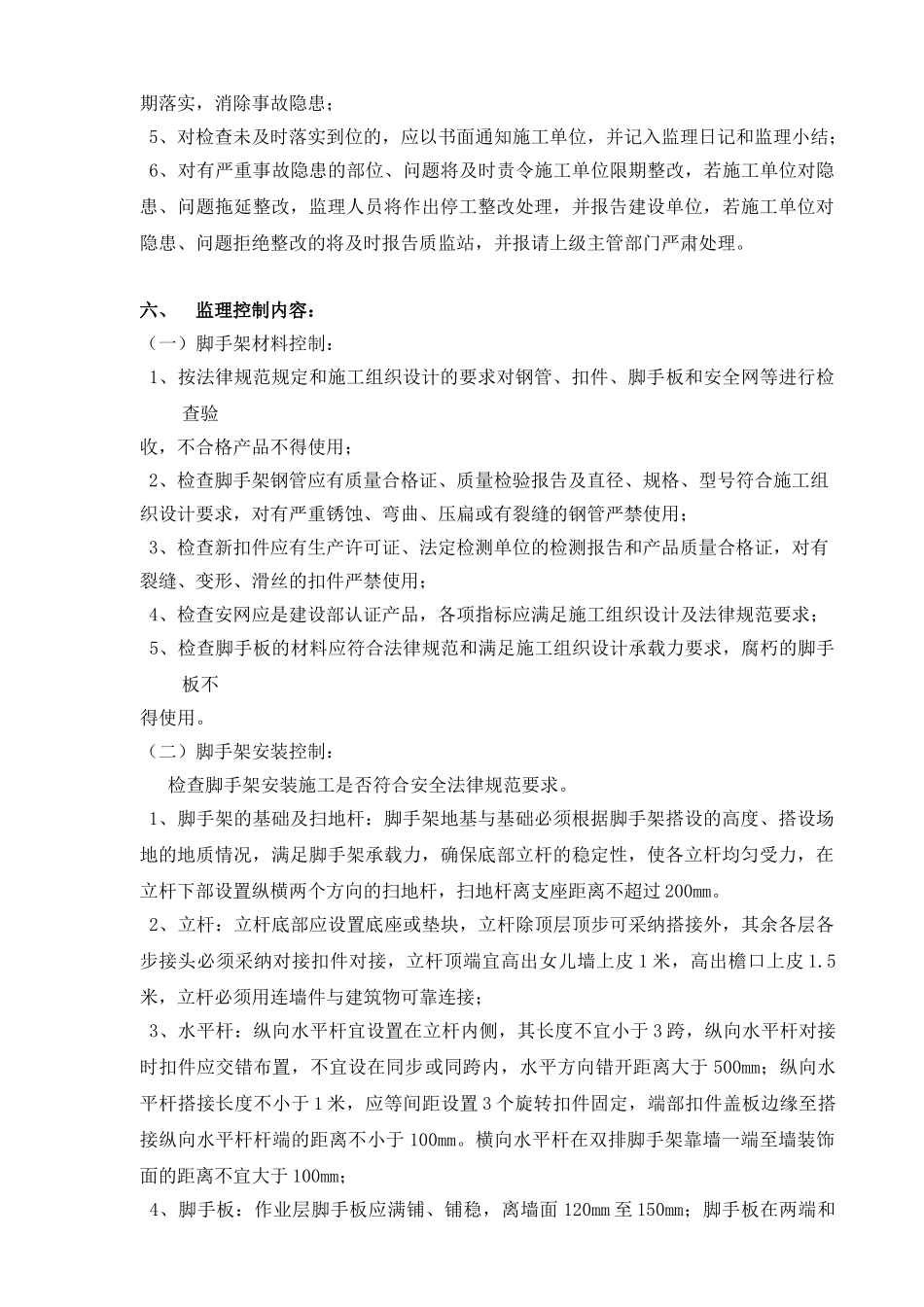

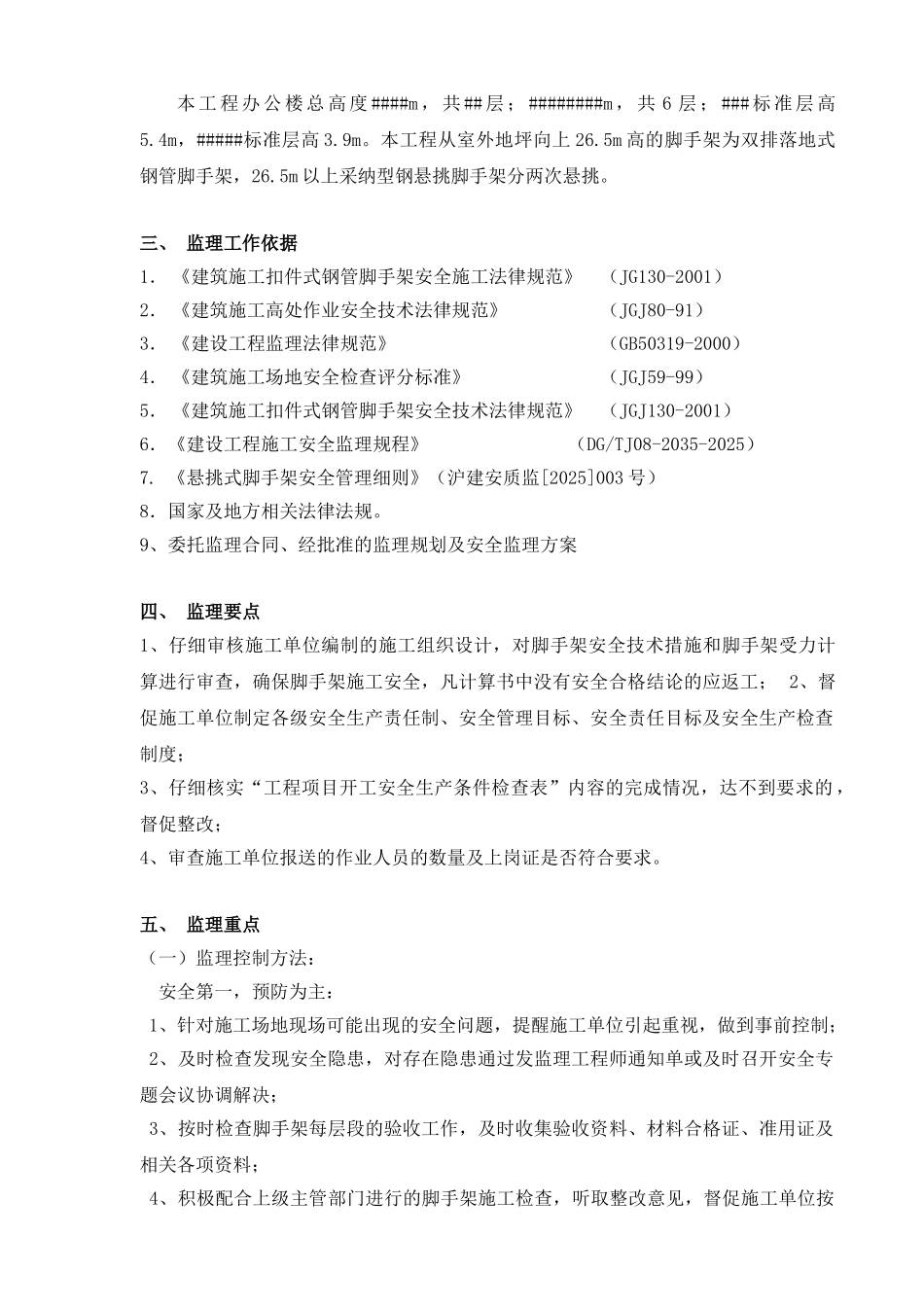

表号:SCCS-QR-7.1.1-03监 理 实 施 细 则(脚手架)工 程 名 称 编 制 (专业监理工程师)审 批 (总监理工程师)################公司2010 年 11 月 22 日一、工程概况(略)二、专业工程概况本 工 程 办 公 楼 总 高 度 ####m , 共 ## 层 ; ########m , 共 6 层 ; ### 标 准 层 高5.4m,#####标准层高 3.9m。本工程从室外地坪向上 26.5m 高的脚手架为双排落地式钢管脚手架,26.5m 以上采纳型钢悬挑脚手架分两次悬挑。三、 监理工作依据1. 《建筑施工扣件式钢管脚手架安全施工法律规范》 (JG130-2001)2. 《建筑施工高处作业安全技术法律规范》 (JGJ80-91)3. 《建设工程监理法律规范》 (GB50319-2000)4. 《建筑施工场地安全检查评分标准》 (JGJ59-99)5. 《建筑施工扣件式钢管脚手架安全技术法律规范》 (JGJ130-2001)6.《建设工程施工安全监理规程》 (DG/TJ08-2035-2025)7. 《悬挑式脚手架安全管理细则》(沪建安质监[2025]003 号)8.国家及地方相关法律法规。9、委托监理合同、经批准的监理规划及安全监理方案四、 监理要点1、仔细审核施工单位编制的施工组织设计,对脚手架安全技术措施和脚手架受力计算进行审查,确保脚手架施工安全,凡计算书中没有安全合格结论的应返工; 2、督促施工单位制定各级安全生产责任制、安全管理目标、安全责任目标及安全生产检查制度;3、仔细核实“工程项目开工安全生产条件检查表”内容的完成情况,达不到要求的 ,督促整改;4、审查施工单位报送的作业人员的数量及上岗证是否符合要求。五、 监理重点(一)监理控制方法:安全第一,预防为主: 1、针对施工场地现场可能出现的安全问题,提醒施工单位引起重视,做到事前控制; 2、及时检查发现安全隐患,对存在隐患通过发监理工程师通知单或及时召开安全专题会议协调解决; 3、按时检查脚手架每层段的验收工作,及时收集验收资料、材料合格证、准用证及相关各项资料; 4、积极配合上级主管部门进行的脚手架施工检查,听取整改意见,督促施工单位按期落实,消除事故隐患; 5、对检查未及时落实到位的,应以书面通知施工单位,并记入监理日记和监理小结; 6、对有严重事故隐患的部位、问题将及时责令施工单位限期整改,若施工单位对隐患、问题拖延整改,监理人员将作出停工整改处理,并报告建设单位,若施工单位对隐患、问题拒绝整改的将及时报告质监站,并报请上级...
