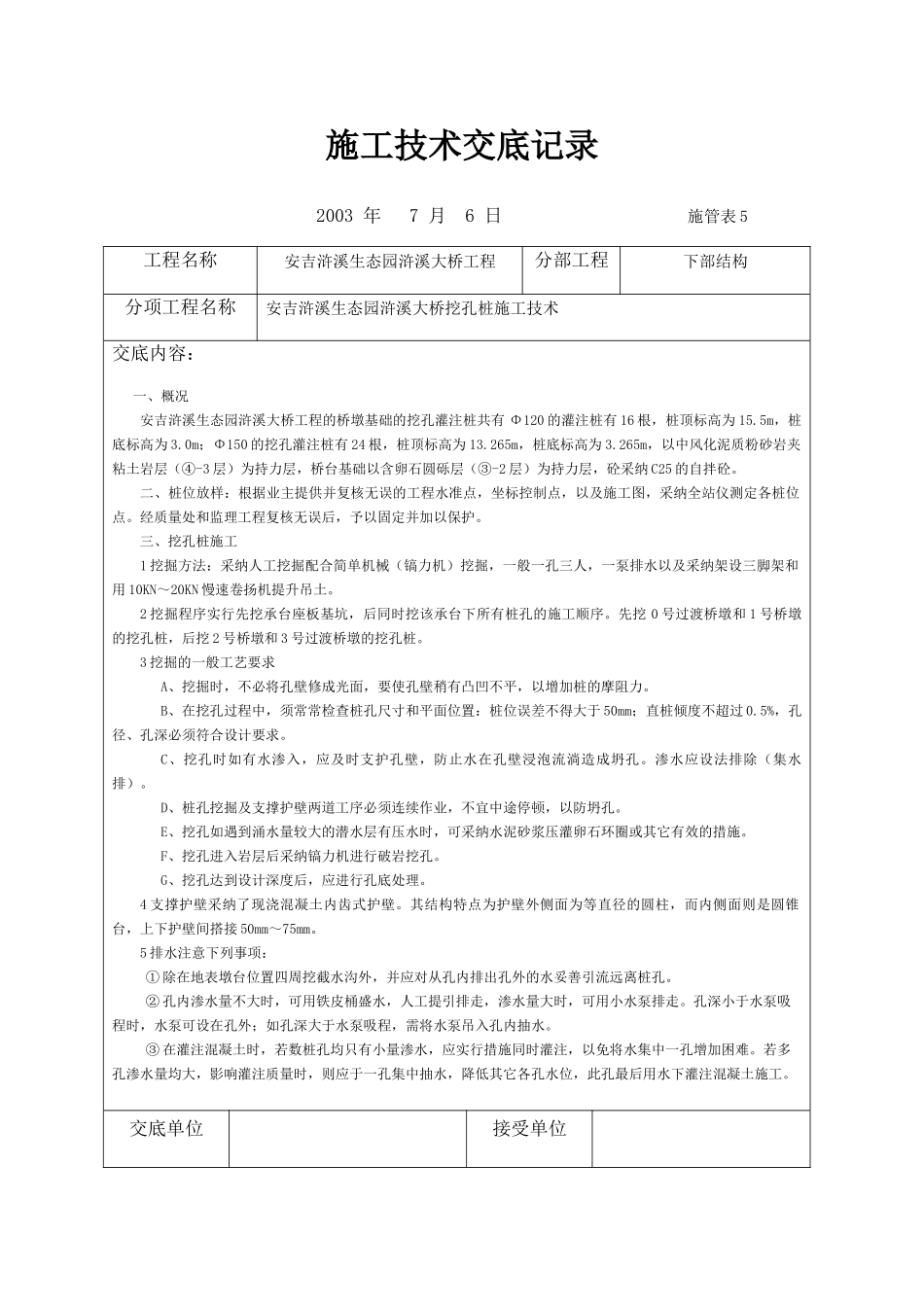

施工技术交底记录 2003 年 7 月 6 日 施管表 5工程名称安吉浒溪生态园浒溪大桥工程分部工程下部结构分项工程名称安吉浒溪生态园浒溪大桥挖孔桩施工技术交底内容: 一、概况安吉浒溪生态园浒溪大桥工程的桥墩基础的挖孔灌注桩共有 Φ120 的灌注桩有 16 根,桩顶标高为 15
5m,桩底标高为 3
0m;Φ150 的挖孔灌注桩有 24 根,桩顶标高为 13
265m,桩底标高为 3
265m,以中风化泥质粉砂岩夹粘土岩层(④-3 层)为持力层,桥台基础以含卵石圆砾层(③-2 层)为持力层,砼采纳 C25 的自拌砼
二、桩位放样:根据业主提供并复核无误的工程水准点,坐标控制点,以及施工图,采纳全站仪测定各桩位点
经质量处和监理工程复核无误后,予以固定并加以保护
三、挖孔桩施工1 挖掘方法:采纳人工挖掘配合简单机械(镐力机)挖掘,一般一孔三人,一泵排水以及采纳架设三脚架和用 10KN~20KN 慢速卷扬机提升吊土
2 挖掘程序实行先挖承台座板基坑,后同时挖该承台下所有桩孔的施工顺序
先挖 0 号过渡桥墩和 1 号桥墩的挖孔桩,后挖 2 号桥墩和 3 号过渡桥墩的挖孔桩
3 挖掘的一般工艺要求A、挖掘时,不必将孔壁修成光面,要使孔壁稍有凸凹不平,以增加桩的摩阻力
B、在挖孔过程中,须常常检查桩孔尺寸和平面位置:桩位误差不得大于 50mm;直桩倾度不超过 0
5%,孔径、孔深必须符合设计要求
C、挖孔时如有水渗入,应及时支护孔壁,防止水在孔壁浸泡流淌造成坍孔
渗水应设法排除(集水排)
D、桩孔挖掘及支撑护壁两道工序必须连续作业,不宜中途停顿,以防坍孔
E、挖孔如遇到涌水量较大的潜水层有压水时,可采纳水泥砂浆压灌卵石环圈或其它有效的措施
F、挖孔进入岩层后采纳镐力机进行破岩挖孔
G、挖孔达到设计深度后,应进行孔底处理
4 支撑护壁采纳了现浇混凝土内齿式护壁
其结构特点为护壁外侧面为
