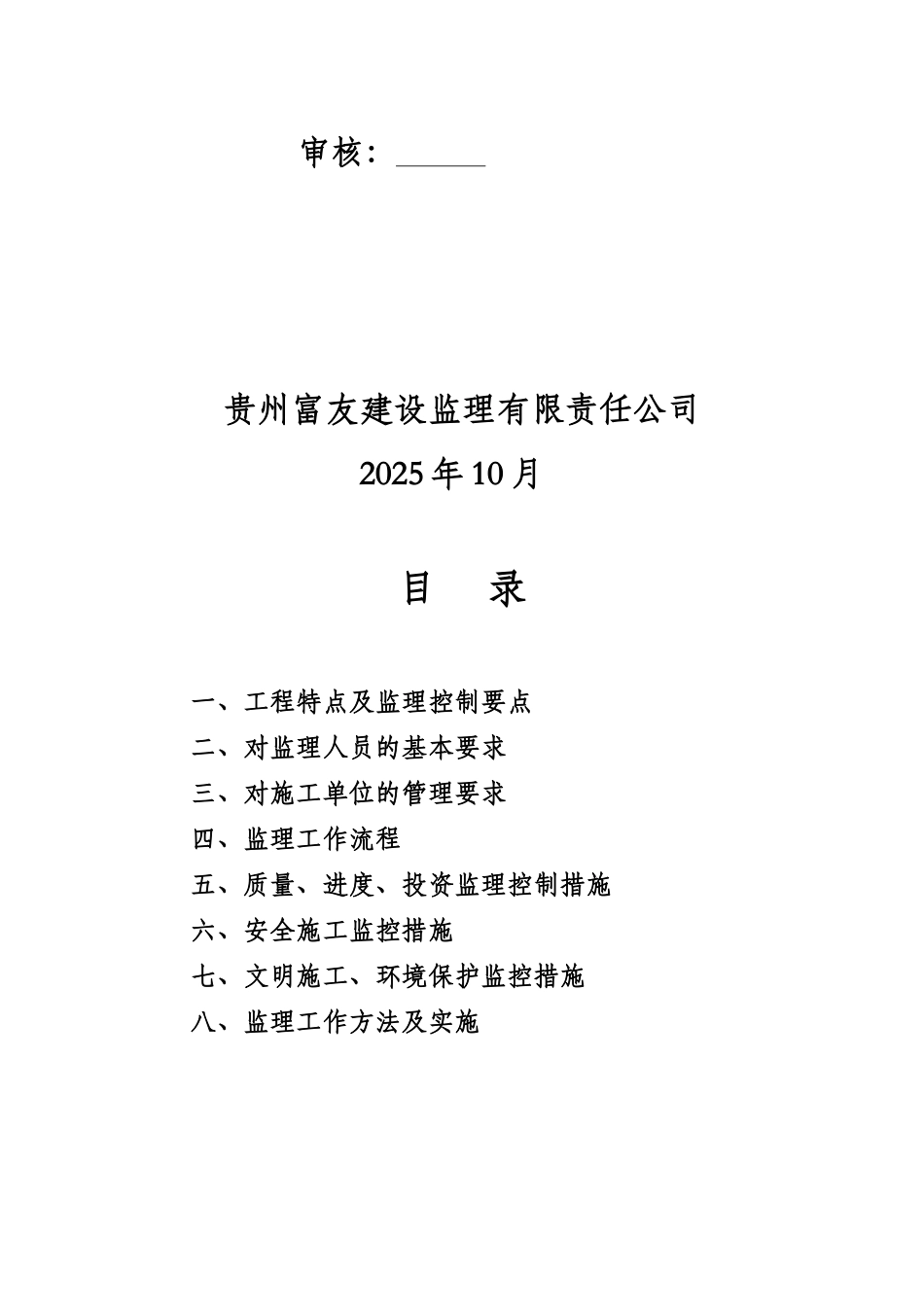

卫城八千头奶牛青贮窑工程监理实施细则编制: 审核: 贵州富友建设监理有限责任公司2025 年 10 月目 录一、工程特点及监理控制要点二、对监理人员的基本要求三、对施工单位的管理要求四、监理工作流程五、质量、进度、投资监理控制措施六、安全施工监控措施七、文明施工、环境保护监控措施八、监理工作方法及实施一、工程特点及监理控制要点工程特点:本工程为 12 个毛石混凝土机构连体青贮池,占地面积约为25000M2,总长为 186M,总宽为 116M
设计墙身为 3
6M,基础埋深大于或等于 2
1M,基础结构与墙身相同
工程先址位于贵阳清镇市卫城镇
基本施工条件:由于受建设单位总计划工程限制,本工程“三通一平”未成熟情况下进场,现场动力供电采纳 120KW 柴油自发电机组一台,供水采纳 60 米杨程场外 500 米处鱼塘取水自供;场内运输条件较差,路基为湿陷性回填黄粘土,遇水呈淤状或橡皮土特征,面层为大渣铺成的施工便道,作业场面施工通道未经处理,施工运输条件较差,施工材料进场难度大
主要材料供应条件:由于邻乡镇有“兰花”,“新发”两大品牌生产厂商支撑,水泥供应基本能够满足要求
但由于本工程所在地历史上无大型规模化建设项目,相应的也就没有能够满足本工程需要的砂石开采,加工生产的供应单位及其他材料的供应单位,材料采购工资难度会很大
中档装修、普通电照、普通给排水
监理在施工过程中,应加强对以下内容的监控:1、测量控制网点的建立和保护;2、基础开挖过程中的安全、质量控制;3、土石方调配方案的设计和实施;4、回填土石方;5、各项方案和措施的合理性、有用性、可行性和实施中的具体执行情况;6、原材料、构配件、设备的质量控制;7、施工过程特别是隐蔽前的质量检验控制;8、砼、砂浆强度等级的控制;9、电气隐蔽部份的验收;10、排水管网的坡度、管径、接口;11、消防设施是否满足设计和法律规范的要求;1
