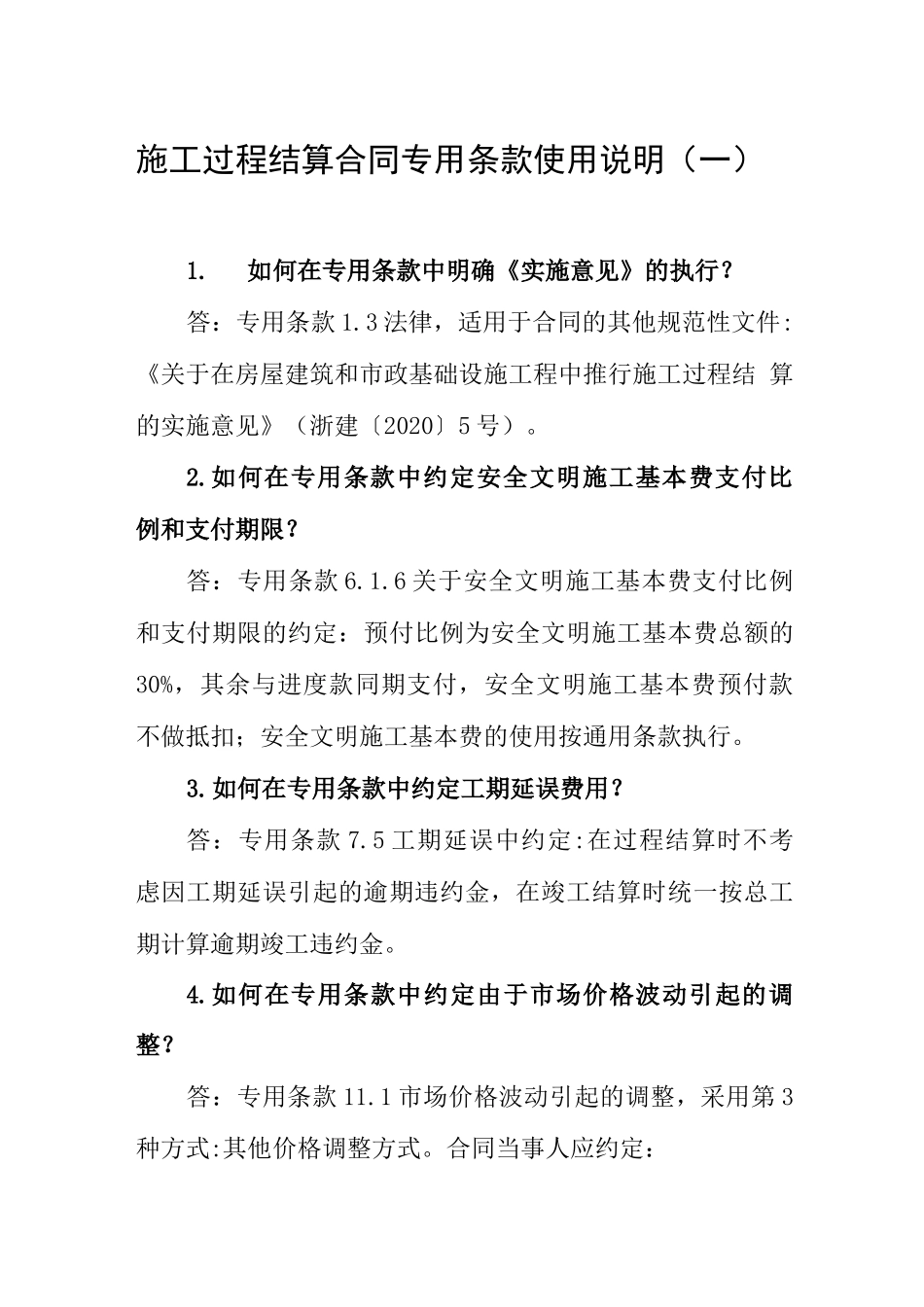

施工过程结算合同专用条款使用说明(一)1
如何在专用条款中明确《实施意见》的执行
答:专用条款1
3法律,适用于合同的其他规范性文件:《关于在房屋建筑和市政基础设施工程中推行施工过程结算的实施意见》(浙建〔2020〕5号)
如何在专用条款中约定安全文明施工基本费支付比例和支付期限
答:专用条款6
6关于安全文明施工基本费支付比例和支付期限的约定:预付比例为安全文明施工基本费总额的30%,其余与进度款同期支付,安全文明施工基本费预付款不做抵扣;安全文明施工基本费的使用按通用条款执行
如何在专用条款中约定工期延误费用
答:专用条款7
5工期延误中约定:在过程结算时不考虑因工期延误引起的逾期违约金,在竣工结算时统一按总工期计算逾期竣工违约金
如何在专用条款中约定由于市场价格波动引起的调整
答:专用条款11
1市场价格波动引起的调整,采用第3种方式:其他价格调整方式
合同当事人应约定:(1)基准价为〔年月〕〔造价信息(正刊)〕对应的人工、材料价格
(2)风险范围及幅度的约定:人工费的风险幅度(一般为5%);材料价格的风险幅度(一般为5%)(3)价格调整设定的合同分段工期:建筑工程,桩基工程完工时间年月日,地下室工程完工时间年月日,地上主体结构工程完工时间年月日,装修和安装工程完工时间年月日(合同要求竣工时间)
或其他分段方式的分段工期
道路工程、给排水燃气工程、隧道工程、河道护岸工程、综合管廊工程等市政工程,按施工段划分的分段工期:
桥梁工程,下部结构完工时间年月日,上部结构完工时间年月日,附属工程完工时间年月日(合同要求竣工时间)
或其他分段方式的分段工期

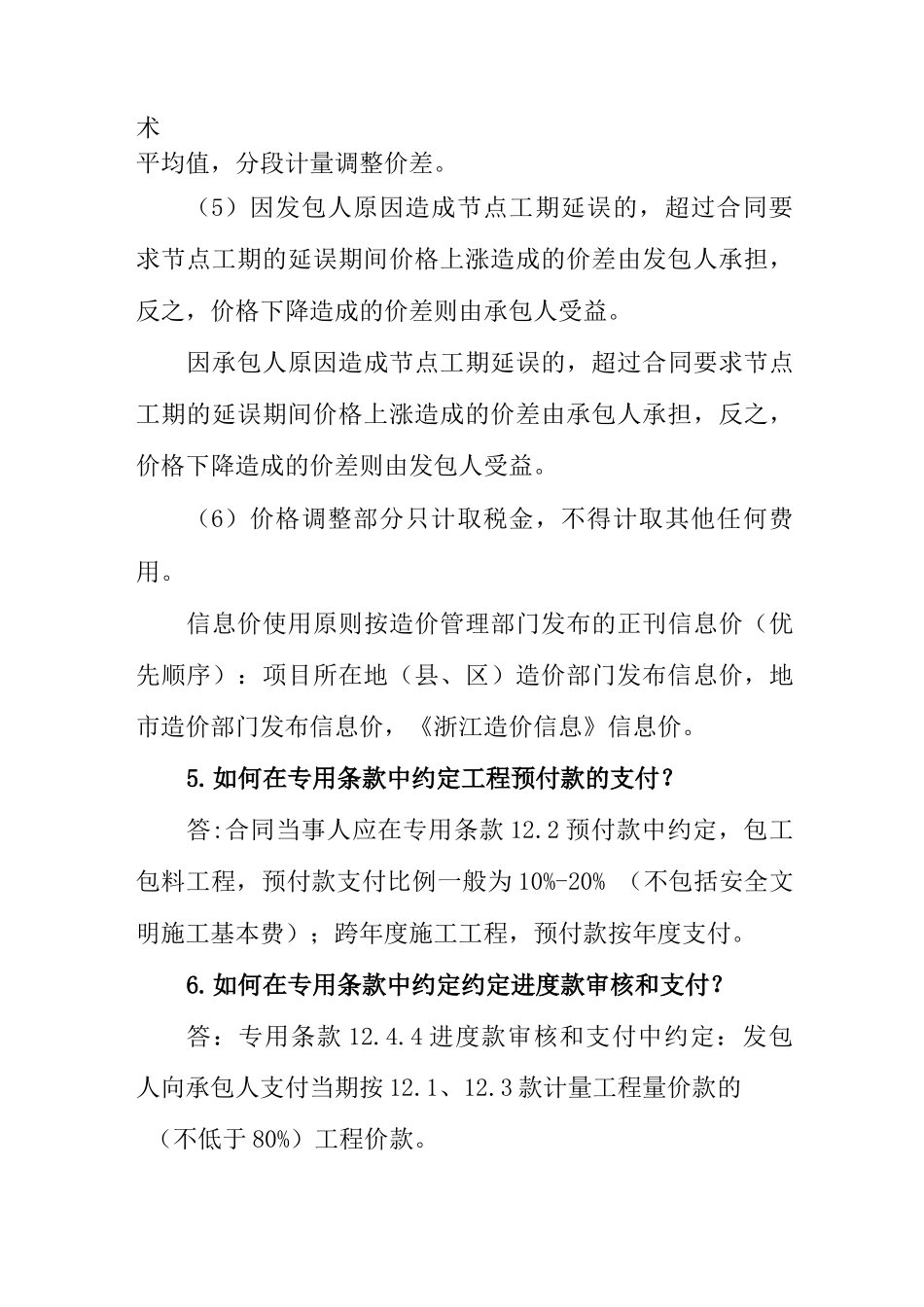

(4)按形象部位分段结算工程,按照合同约定的工程形象进度划分不同阶段,经监理人确认的分段结算工程的开始施工时间和结束施工时间,作为价差调整计算工期;根据分段结算节点工期对应月份(按日历月计)市场信息价算术平均值
