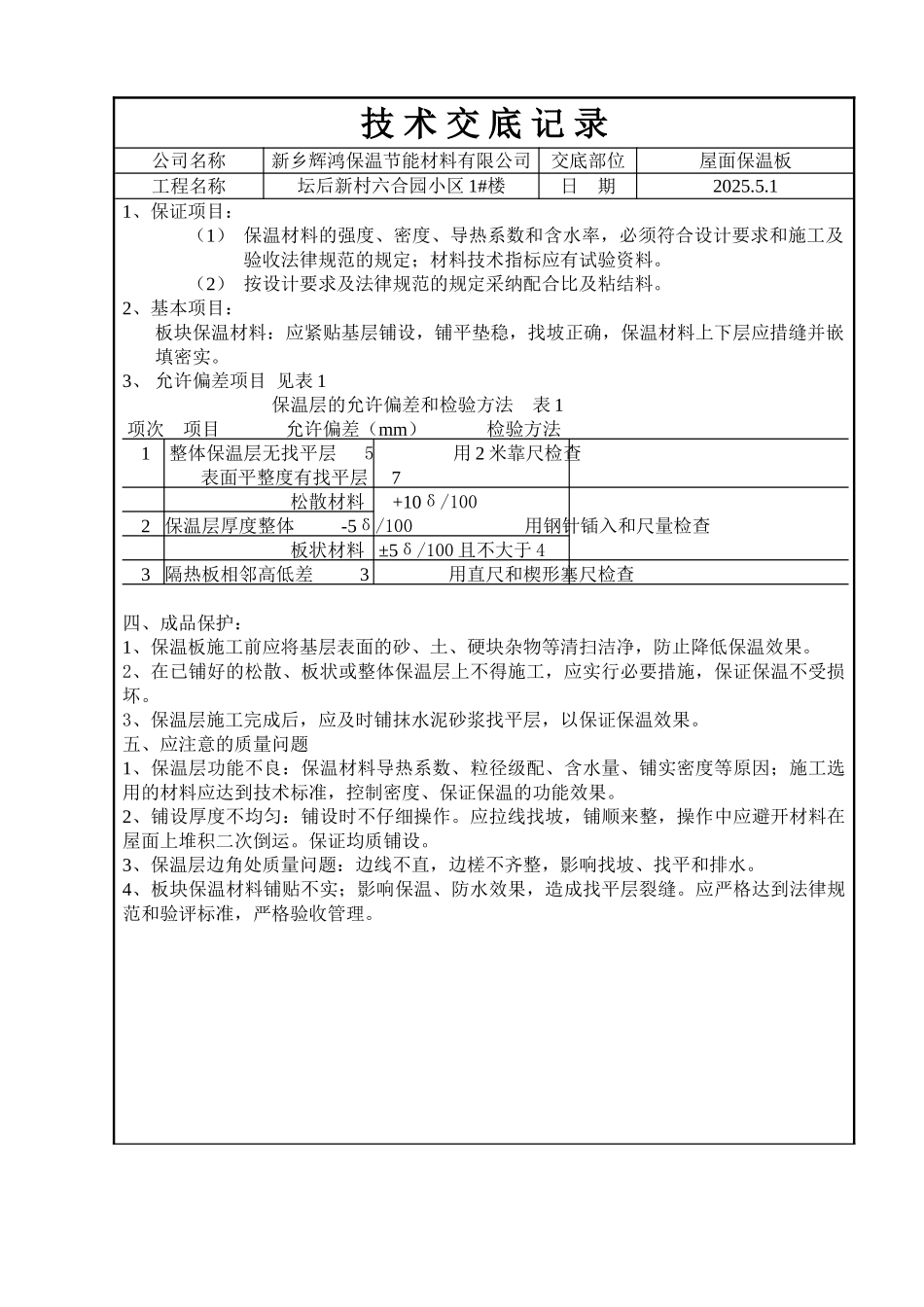

技 术 交 底 记 录公司名称新乡辉鸿保温节能材料有限公司交底部位屋面保温板工程名称坛后新村六合园小区 1#楼日 期2025
1交底内容:一、施工准备1、 材料及要求:屋面保温材料采纳 65 厚聚苯板,材料进场后由材料员进行外观验收,检查外形、容重、厚度
外形整齐,厚度允许偏差±4mm
应根据块材单块体积,计算其重量检查容重是否超标,办理验收手续和记录
保温材料堆放要注意防潮,防止破坏和污染2、 材料:(1)材料及要求:板状保温材料:产品应有出厂合格证,根据设计要求选用厚度、规格应一致,外形应整齐:密度、导热系数,强度应符合设计要求
(2)主要机具:机动机具:搅拌机、平板振捣器
工具:平锹、木平尺、手推四、木拍子、木抹子等
(3)作业条件:1) 铺设保温材料的基层(结构层)施工完以后,将预制构件的吊钩等进行处理,处理点应抹入水泥砂浆,经检查验收合格,方可铺设保温材料
2) 铺设隔气层的屋面应先将表面清扫洁净,且要求干燥,平整,不得有松散、开裂、空鼓等缺陷;隔气层的构造做法必须符合设计要求和施工及验收法律规范的规定
3) 穿过结构的管根部位,应用细石混凝土填塞密实,以使管子固定
4) 板状保温材料运输、存放应注意保护,防止损坏和受潮
二、操作工艺:1、工艺流程:基层清理 弹线找坡 管根固定 隔气层施工 保温层铺设 抹找平层2、基层清理:基层应平整、洁净、干燥
3、聚苯板的铺贴方式采纳干铺;4、聚苯板不应破裂、缺棱角,铺设时遇有缺棱掉角、破裂不齐的,应锯平拼接使用
板与板间之间要错缝、挤紧,不得有缝隙
若因聚苯板裁剪不方正或裁剪不直而形成缝隙,应用聚苯板条塞入并打磨平
5、弹线找坡:按设计坡度及流水方向,找出屋面坡度走向,确定保温层的厚度范围
管根固定:穿结构的管根在保温层施工前,应用细石混凝土塞堵密实
6、隔气层施工:2~4 道工序完成后,设计有隔气层要求的层面,应按设计
