屋面、卫生间防水施工监理控制措施西湖文化广场各建筑单体均为公共建筑,其刚性屋面、厕浴间等防水性能的好坏将直接建筑的形象
公司有关人员通过对多处已建房屋类似渗漏原因分析,发现其中施工是问题关键,施工工艺不到位,是出现渗漏的最主要原因,尤其是节点部位
节点部位构造复杂,难度大,稍有疏忽,就会留下渗漏隐患
因此,如何把握好节点部位的施工监理,无疑是该部分监理工作控制关键中的关键
下面是各节点、边角等部位的施工方法监理控制措施的总结
一、水落口、地漏大面积防水层施工前,要求施工单位先对水落口、地漏进行密封处理,并做好检查记录
在水落口杯埋设时,水落口杯与竖管承接的连接处用密封材料嵌填密实,防止该部位在暴雨时产生倒漏现象
水落口和地漏周围直径 500mm范围内用防水涂料或密封材料涂封作附加层,厚度不少于 2mm
在水落口杯和地漏与基层交接处,抹好找平层后要预留 20x20mm 的凹槽,填嵌密封材料
水落口和地漏口的防水层,均应粘贴在杯口上,用雨水罩的盘底将其压紧,盘底与防水层间应满涂胶结材料予以粘结,盘底用密封材料封堵严实
二、天沟、檐沟由于天沟、檐沟水流量大,防水层常常受雨水冲刷或浸泡,因此在天沟和檐沟转角处应先用密封材料涂封,平面和立面的每边宽度不少于 30mm
然后铺一层卷材或刷 2mm 厚的高分子涂料作附加层
为防止零变位现象的危害,天沟、檐沟与屋面交处的附加层宜铺或点粘,其宽度应为 200mm
以上部位处理好后,再做天沟、檐沟的整体防水层
如是卷材防水层,特别要注意铺贴方法,天沟或檐沟铺贴卷材应从沟底开始,顺天沟或檐沟逆水流方向铺贴,如沟底过宽会有纵向搭接缝,搭接处要用密封材料封口
三、伸缩缝切实把好分仓缝和变形缝位置的处理,使防水层能有效地适应基层的各种变形的影响,以增强防水效果
分仓缝有刚性防水层分仓缝,找平层分仓缝和保护层分仓缝

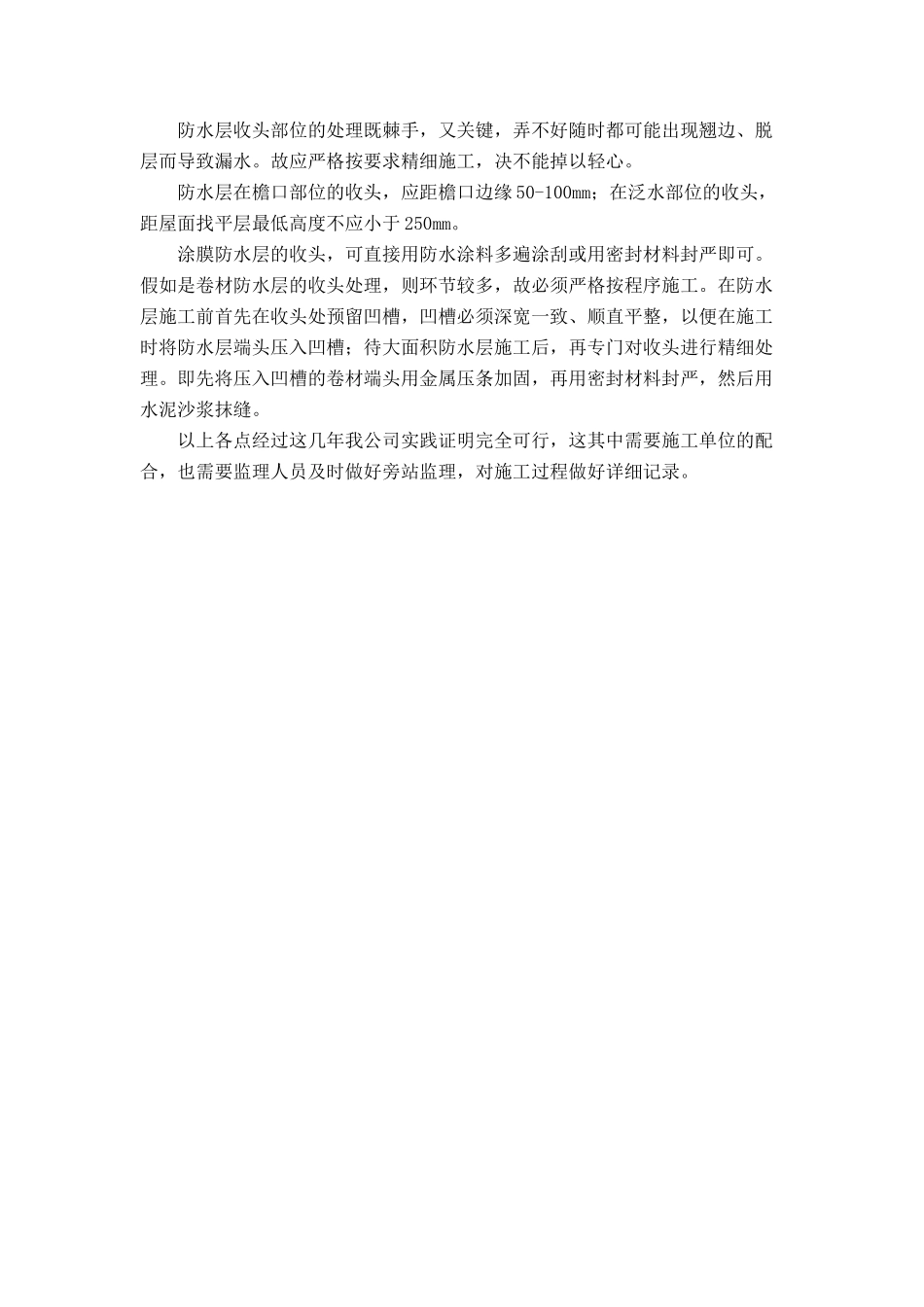

其中刚性防水层分仓缝和找平层分仓缝,按
