屋面施工技术交底

屋面施工技术交底_第1页
1/1

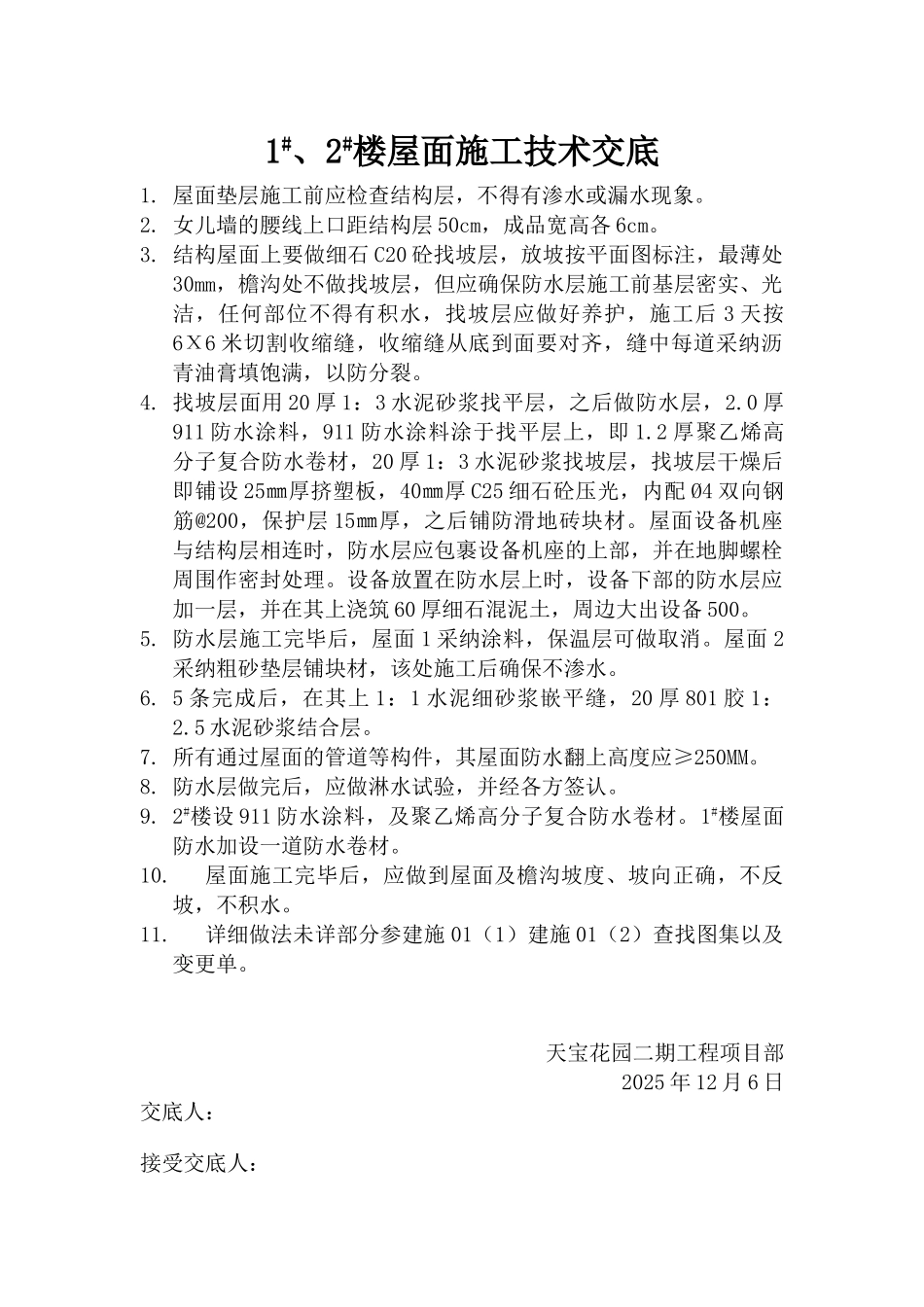

1#、2#楼屋面施工技术交底1. 屋面垫层施工前应检查结构层,不得有渗水或漏水现象。2. 女儿墙的腰线上口距结构层 50cm,成品宽高各 6cm。3. 结构屋面上要做细石 C20 砼找坡层,放坡按平面图标注,最薄处30mm,檐沟处不做找坡层,但应确保防水层施工前基层密实、光洁,任何部位不得有积水,找坡层应做好养护,施工后 3 天按6Χ6 米切割收缩缝,收缩缝从底到面要对齐,缝中每道采纳沥青油膏填饱满,以防分裂。4. 找坡层面用 20 厚 1:3 水泥砂浆找平层,之后做防水层,2.0 厚911 防水涂料,911 防水涂料涂于找平层上,即 1.2 厚聚乙烯高分子复合防水卷材,20 厚 1:3 水泥砂浆找坡层,找坡层干燥后即铺设 25㎜厚挤塑板,40㎜厚 C25 细石砼压光,内配 Ø4 双向钢筋@200,保护层 15㎜厚,之后铺防滑地砖块材。屋面设备机座与结构层相连时,防水层应包裹设备机座的上部,并在地脚螺栓周围作密封处理。设备放置在防水层上时,设备下部的防水层应加一层,并在其上浇筑 60 厚细石混泥土,周边大出设备 500。5. 防水层施工完毕后,屋面 1 采纳涂料,保温层可做取消。屋面 2采纳粗砂垫层铺块材,该处施工后确保不渗水。6. 5 条完成后,在其上 1:1 水泥细砂浆嵌平缝,20 厚 801 胶 1:2.5 水泥砂浆结合层。7. 所有通过屋面的管道等构件,其屋面防水翻上高度应≥250MM。8. 防水层做完后,应做淋水试验,并经各方签认。9. 2#楼设 911 防水涂料,及聚乙烯高分子复合防水卷材。1#楼屋面防水加设一道防水卷材。10.屋面施工完毕后,应做到屋面及檐沟坡度、坡向正确,不反坡,不积水。11.详细做法未详部分参建施 01(1)建施 01(2)查找图集以及变更单。 天宝花园二期工程项目部2025 年 12 月 6 日交底人:接受交底人:

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

屋面施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
