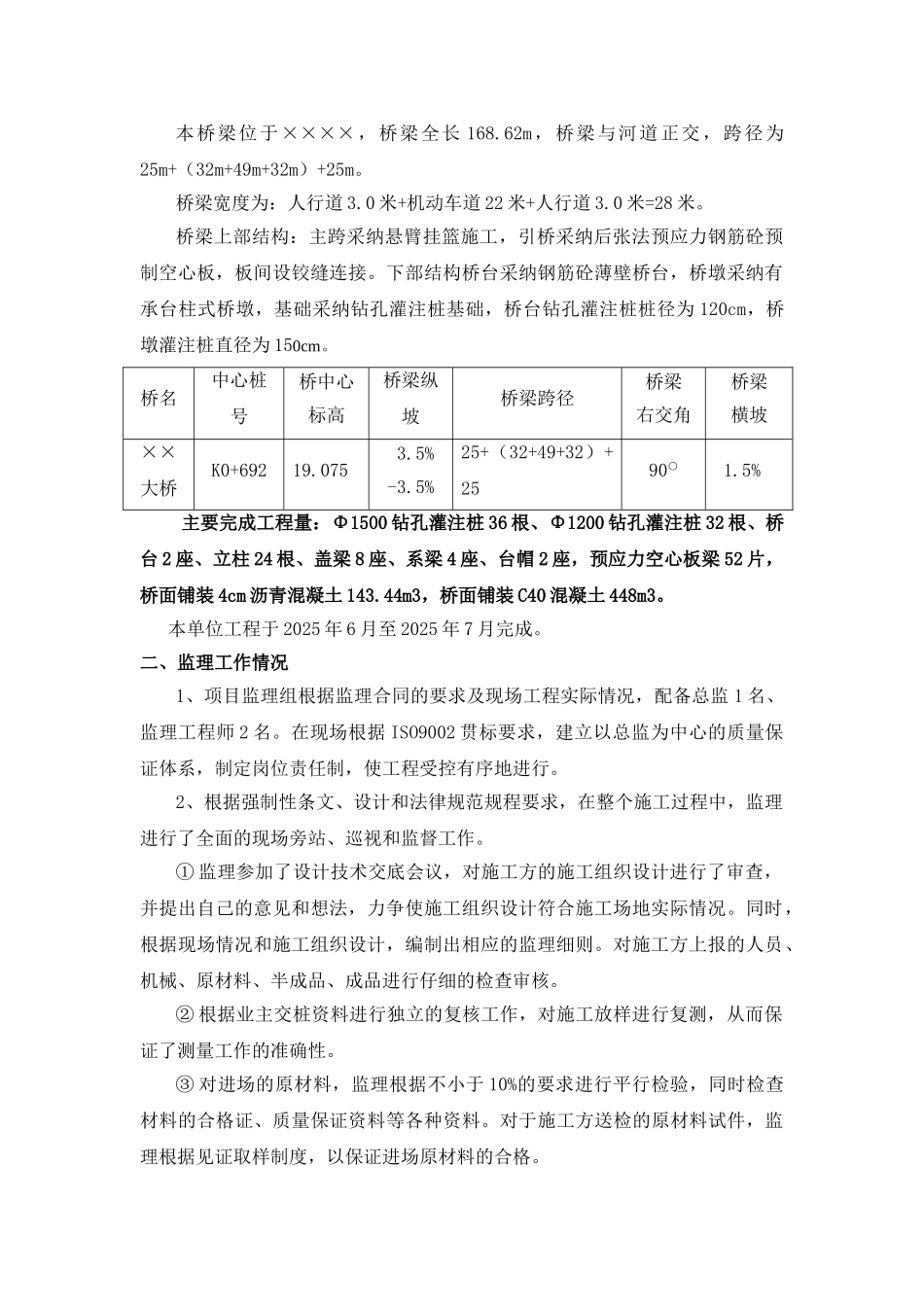

××××××××工程工程质量评估报告(桥梁工程)工程名称:×××× 大桥工程 工程地址:×××× 建设单位:×××× 设计单位:×××× 施工单位:×××× 监理单位:×××× 总监理工程师: 日期: 一、工程概况本桥梁位于××××,桥梁全长 168
62m,桥梁与河道正交,跨径为25m+(32m+49m+32m)+25m
桥梁宽度为:人行道 3
0 米+机动车道 22 米+人行道 3
0 米=28 米
桥梁上部结构:主跨采纳悬臂挂篮施工,引桥采纳后张法预应力钢筋砼预制空心板,板间设铰缝连接
下部结构桥台采纳钢筋砼薄壁桥台,桥墩采纳有承台柱式桥墩,基础采纳钻孔灌注桩基础,桥台钻孔灌注桩桩径为 120cm,桥墩灌注桩直径为 150cm
桥名中心桩号桥中心标高桥梁纵坡桥梁跨径桥梁右交角桥梁横坡××大桥K0+69219
5% 25+(32+49+32)+2590○1
5%主要完成工程量:Φ1500 钻孔灌注桩 36 根、Φ1200 钻孔灌注桩 32 根、桥台 2 座、立柱 24 根、盖梁 8 座、系梁 4 座、台帽 2 座,预应力空心板梁 52 片,桥面铺装 4cm 沥青混凝土 143
44m3,桥面铺装 C40 混凝土 448m3
本单位工程于 2025 年 6 月至 2025 年 7 月完成
二、监理工作情况1、项目监理组根据监理合同的要求及现场工程实际情况,配备总监 1 名、监理工程师 2 名
在现场根据 ISO9002 贯标要求,建立以总监为中心的质量保证体系,制定岗位责任制,使工程受控有序地进行
2、根据强制性条文、设计和法律规范规程要求,在整个施工过程中,监理进行了全面的现场旁站、巡视和监督工作
① 监理参加了设计技术交底会议,对施工方的施工组织设计进行了审查,并提出自己的意见和想法,力争使施工组织设计符合施工场地实际情况
同时,根据现场情况和施
