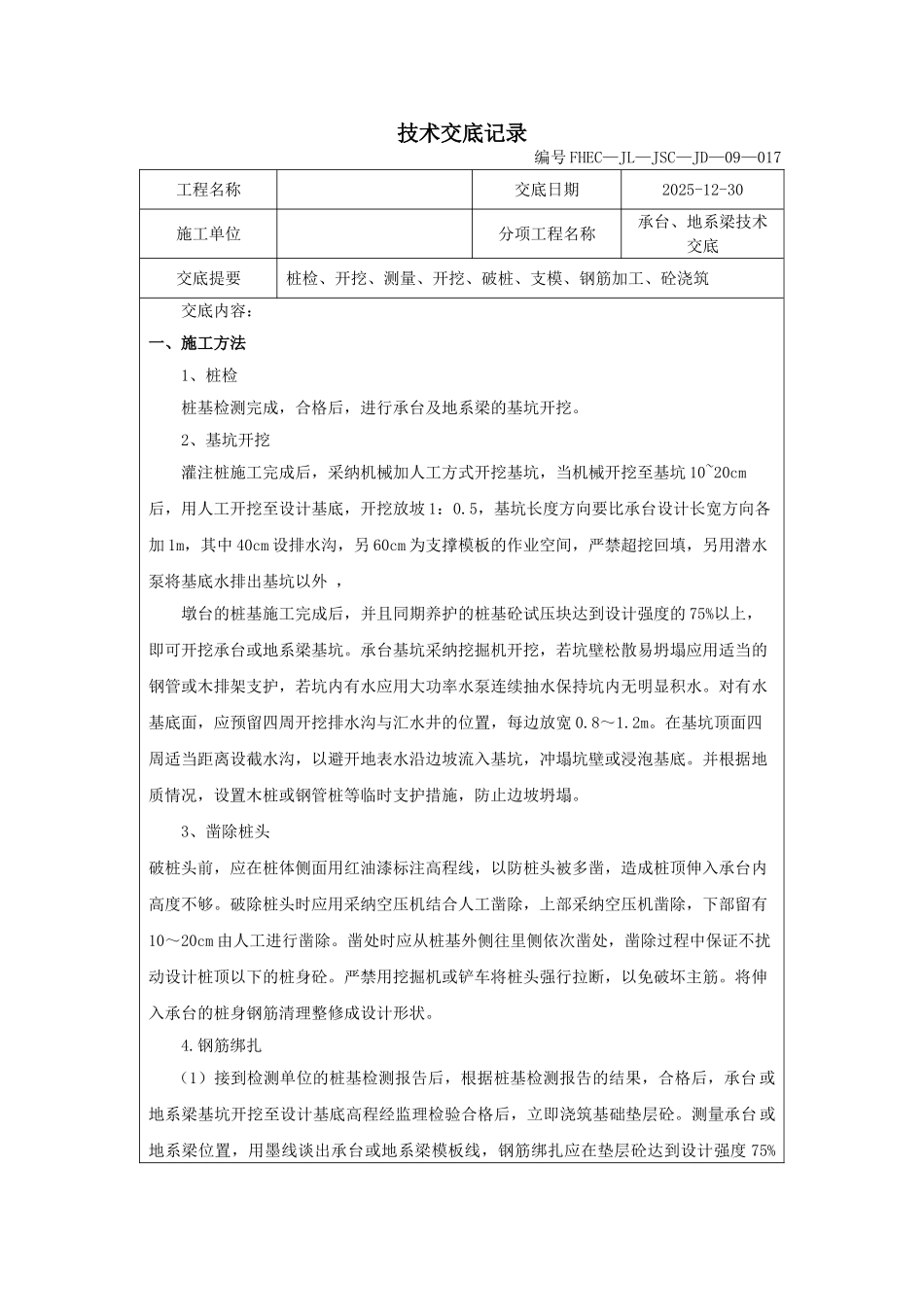

技术交底记录 编号 FHEC—JL—JSC—JD—09—017 工程名称交底日期2025-12-30施工单位分项工程名称承台、地系梁技术交底交底提要桩检、开挖、测量、开挖、破桩、支模、钢筋加工、砼浇筑交底内容: 一、施工方法 1、桩检桩基检测完成,合格后,进行承台及地系梁的基坑开挖
2、基坑开挖灌注桩施工完成后,采纳机械加人工方式开挖基坑,当机械开挖至基坑 10~20cm后,用人工开挖至设计基底,开挖放坡 1:0
5,基坑长度方向要比承台设计长宽方向各加 1m,其中 40cm 设排水沟,另 60cm 为支撑模板的作业空间,严禁超挖回填,另用潜水泵将基底水排出基坑以外 ,墩台的桩基施工完成后,并且同期养护的桩基砼试压块达到设计强度的 75%以上,即可开挖承台或地系梁基坑
承台基坑采纳挖掘机开挖,若坑壁松散易坍塌应用适当的钢管或木排架支护,若坑内有水应用大功率水泵连续抽水保持坑内无明显积水
对有水基底面,应预留四周开挖排水沟与汇水井的位置,每边放宽 0
在基坑顶面四周适当距离设截水沟,以避开地表水沿边坡流入基坑,冲塌坑壁或浸泡基底
并根据地质情况,设置木桩或钢管桩等临时支护措施,防止边坡坍塌
3、凿除桩头破桩头前,应在桩体侧面用红油漆标注高程线,以防桩头被多凿,造成桩顶伸入承台内高度不够
破除桩头时应用采纳空压机结合人工凿除,上部采纳空压机凿除,下部留有10~20cm 由人工进行凿除
凿处时应从桩基外侧往里侧依次凿处,凿除过程中保证不扰动设计桩顶以下的桩身砼
严禁用挖掘机或铲车将桩头强行拉断,以免破坏主筋
将伸入承台的桩身钢筋清理整修成设计形状
钢筋绑扎 (1)接到检测单位的桩基检测报告后,根据桩基检测报告的结果,合格后,承台 或地系梁基坑开挖至设计基底高程经监理检验合格后,立即浇筑基础垫层砼

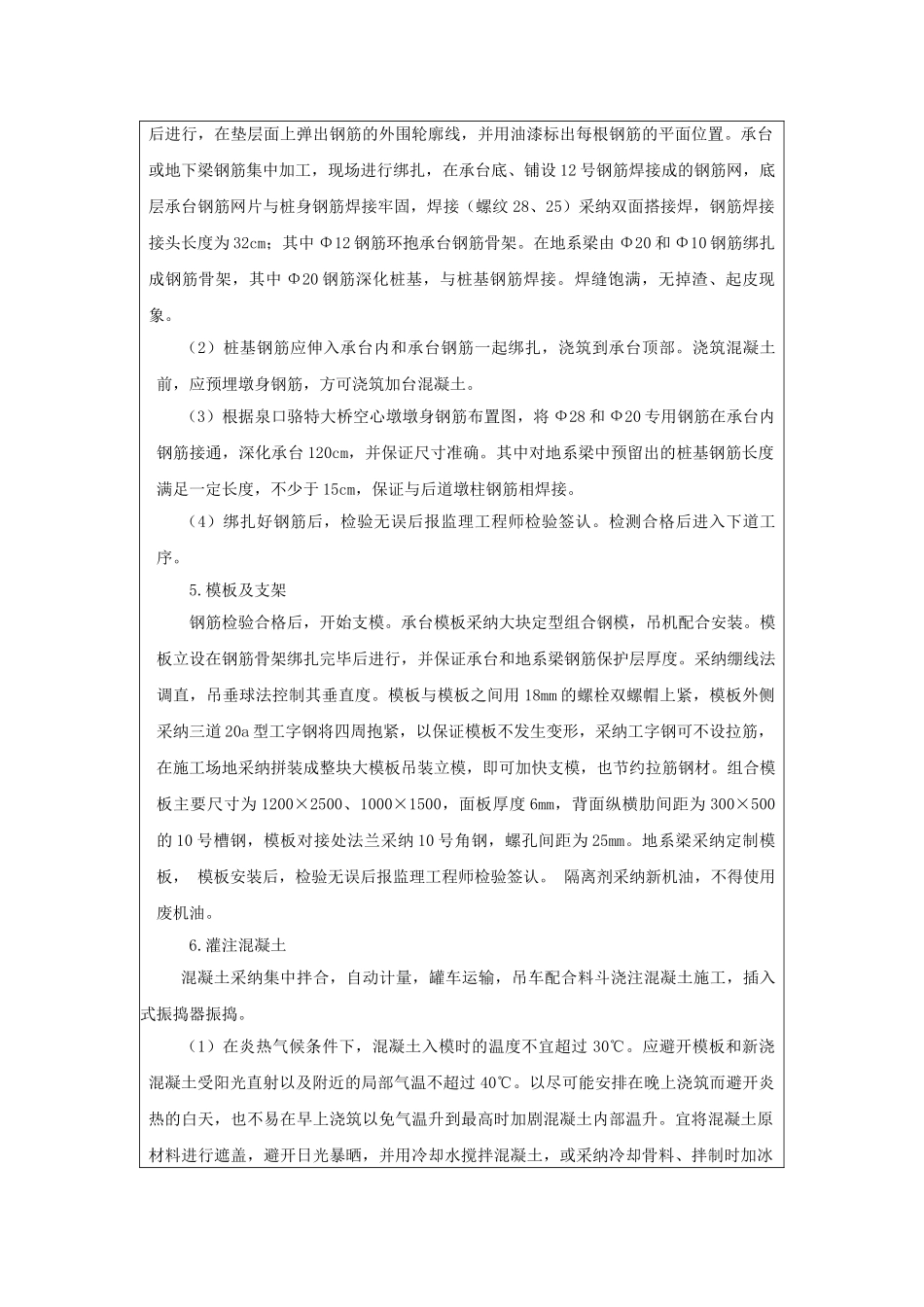

测量承台 或地系梁位置,用墨线谈出承台或地系梁模板线,钢筋绑扎应
